Valoa kaapelista

28.1.2024 Valokuitusen tilaus

Tilasimme tammikuussa 2024 valokuituliittymän kun se tuli saataville Valokuitusella (entinen Avoin Kuitu).

Tästä jäimme odottelemaan, että mitä sitten.

Samaan aikaan lähiseuduilla (kuten Finnsin alue ja Mankissa) on kuitua rakennettu, mutta täällä kehän sisäpuolella tuntui olevan hiljaisempaa. Vaikutti epätoivoiselta ajatukselta.

31.1.2025 12kk on kulunut

Sopimuksellisesti oli aika tarkistella, että miten asia etenee, kun mitään ei ollut kuulunut. Vuoden jälkeen tilauksesta, jos rakentamispäätöstä ei ole tehty, voisi sopimuksen irtisanoa kuluitta.

Tiedusteluumme vastattiin nopeasti, että myynti on vielä kesken ja ei ole tarpeeksi vielä tilaajia.

Nyt tuli se tunne, että toivoa olisi, mutta ilmeisesti itse joutuu tekemään Valokuitusen puolesta myyntityötä, josta meille ei tokikaan makseta. Vinkkasimme kuitenkin naapureillemme, että voisivat asiaa harkita, niin saataisiin kuitua tänne meidän kadulle.

4.2. Kuitua tulossa?

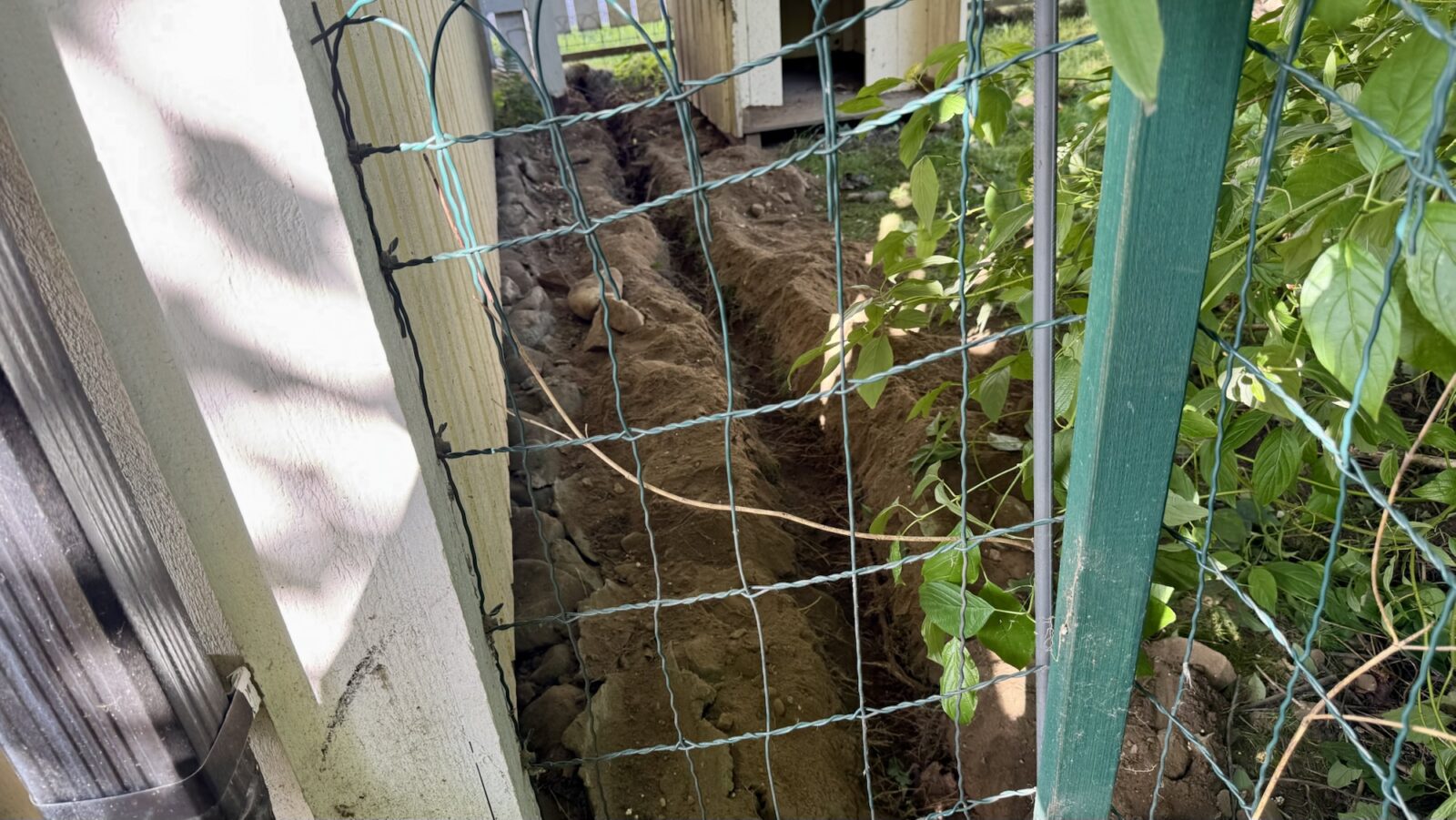

Talven aikana havaitsimme yhden runkoyhteyden rakentamisen Kirkkonummelta Kauklahden läpi Lommilaan ja sieltä Leppävaaran suuntaan.

Tämän innoittamana aktivoiduimme lobbaamaan naapureillemme, että pitäsikö jo tilata? Tilatkaa!

Emme toki tienneet, liittyykö tämä yllä mainittu kaivuutyö paikalliseen kuidun tuloon vai onko tämä ennemmin samaan aikaan uutisoituihin Microsoftin datakeskuksiin liittyvää, mutta ainakin se herätti innostusta ja toivoa tulevaisuudesta.

Kevään aikana samaan aikaan huomaisimme, että muutaman asuinkiinteistön kohdalla Kuninkaankartanontieltä oli kaivettu mikrokanavaputket taloilta tien viereen selvästi odottamaan toimenpiteitä. Yksi näistä putkista oli oman kadun naapurin vanhempien talo, ja saimme tiedon, että heille olisi tulossa yhteys Valokuituselta. Tämäpä olikin hyvä tieto!

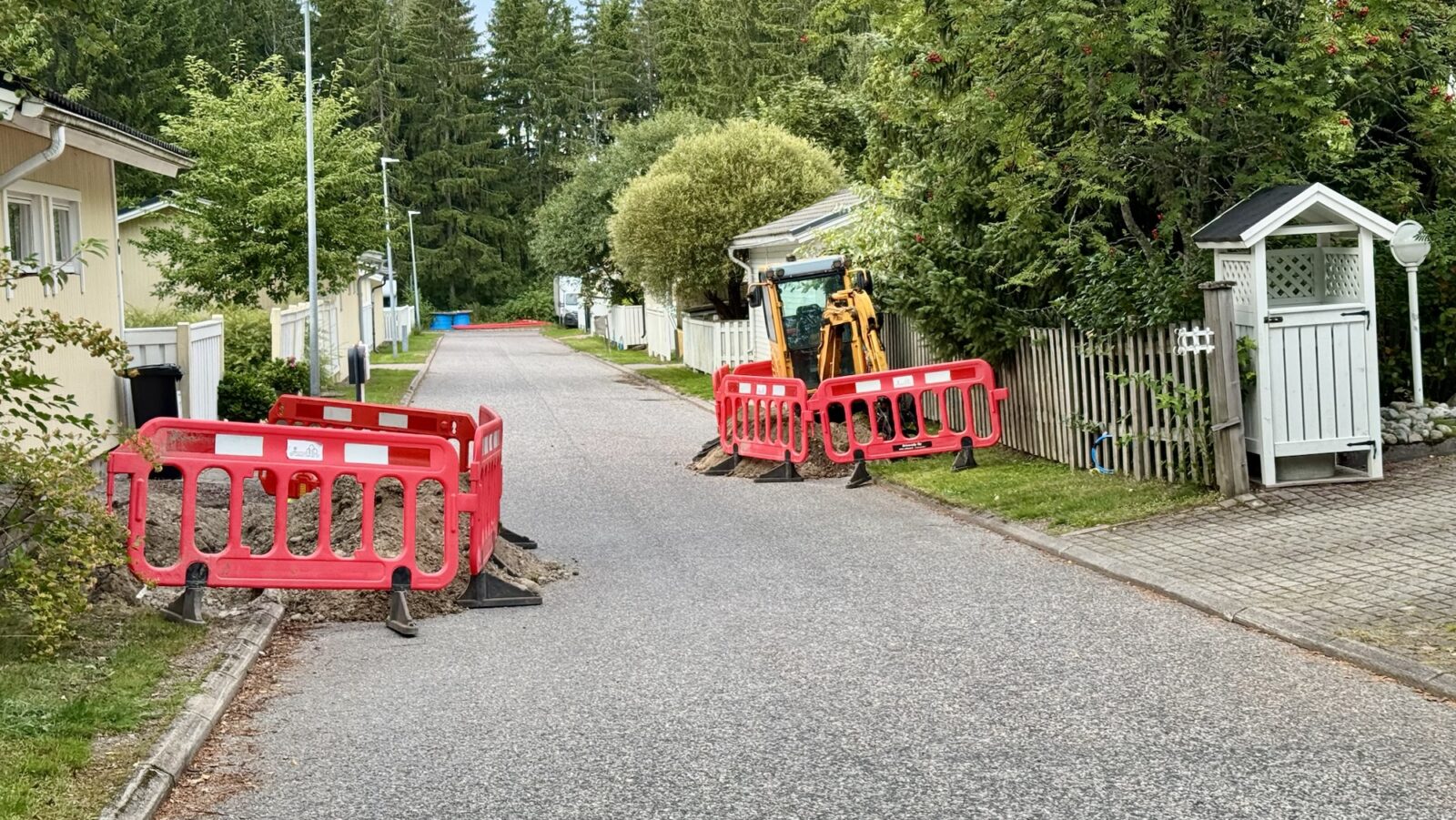

Sitten alkoikin isommat kaivuutyöt Kuninkaankartanontien sekä lähiseudun katujen varsilla. Tuli jakokaappi läheisen liikenneympyrän viereen ja sinne kaivettiin yhteys ympyrän toiselta puolelta. Siinä yhteydessä aiemmin valmistuneet siniset putket haudattiin maahan ja kuitu puhallettiin perille ja kytkettiin. Tämä kaivuutyö alkoi huhti-toukokuun aikaan ja valmistui kesäkuun alkupuolen kieppeillä.

12.5. Montako puuttuu?

Tiedustelimme Valokuituselta moneen kertaan, että puuttuuko vielä monta tilaajaa kadultamme, mutta eivät voinee tätä meille kertoa. Tiedustelimme vielä montako/mikä osuus pitää olla, että rakentamispäätös voidaan tehdä, niin tätäkään eivät voineet meille kertoa.

Sopimuksestamme sitten löytyikin tieto, että alueen kiinteistöstä 50% pitäisi olla tilaus. Sen sijaan sitten saimme tietoa, että uudet tilaajat tältä keväältä saivat kuitenkin sopimuksen, jossa lukeekin, että pitäisi olla 1/3 kiinteistöistä, joilla on aktiivinen tilaus.

Naapureiden jututuksen kautta selvisi viimein, että meidän kadun yhdeksästä kiinteistöstä olisi jo viisi tilaajaa.

11.8. Homma etenee!

Kesälomalla tulikin uutisia. Elokuussa Valokuitunen lähetti sähköpostia kaikille tilauksen tehneille: Rakentamispäätös on tehty ja kuitu rakennetaan!

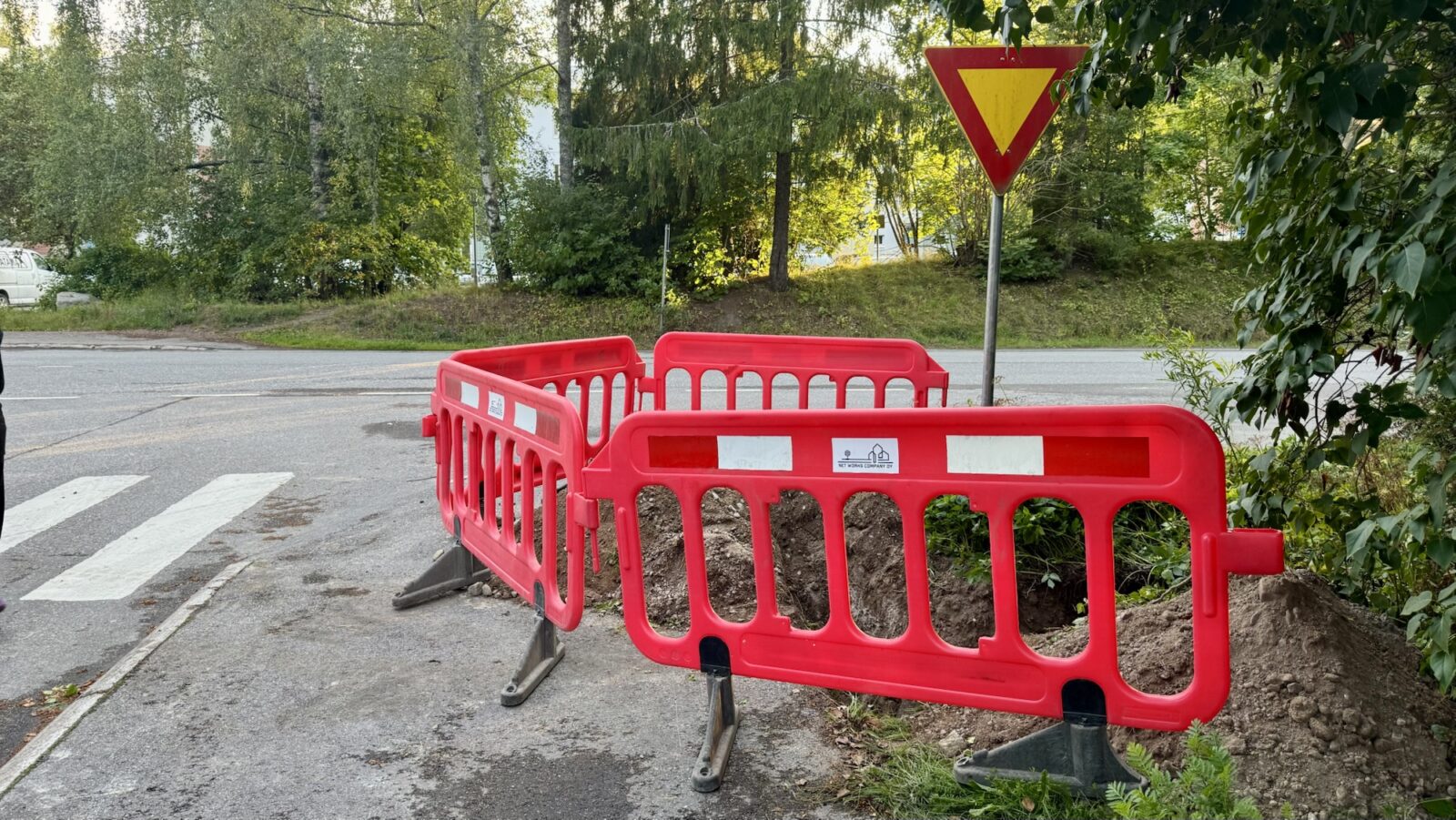

Ja pian sen jälkeen tulikin jo soitti Valokuituisen urakoitsijalta, että varataan suunnittelukäynti ja seuraavaana päivänä tuli jo mikrokanavaputken kaivuuaikakin.

18.8. Suunnitelma

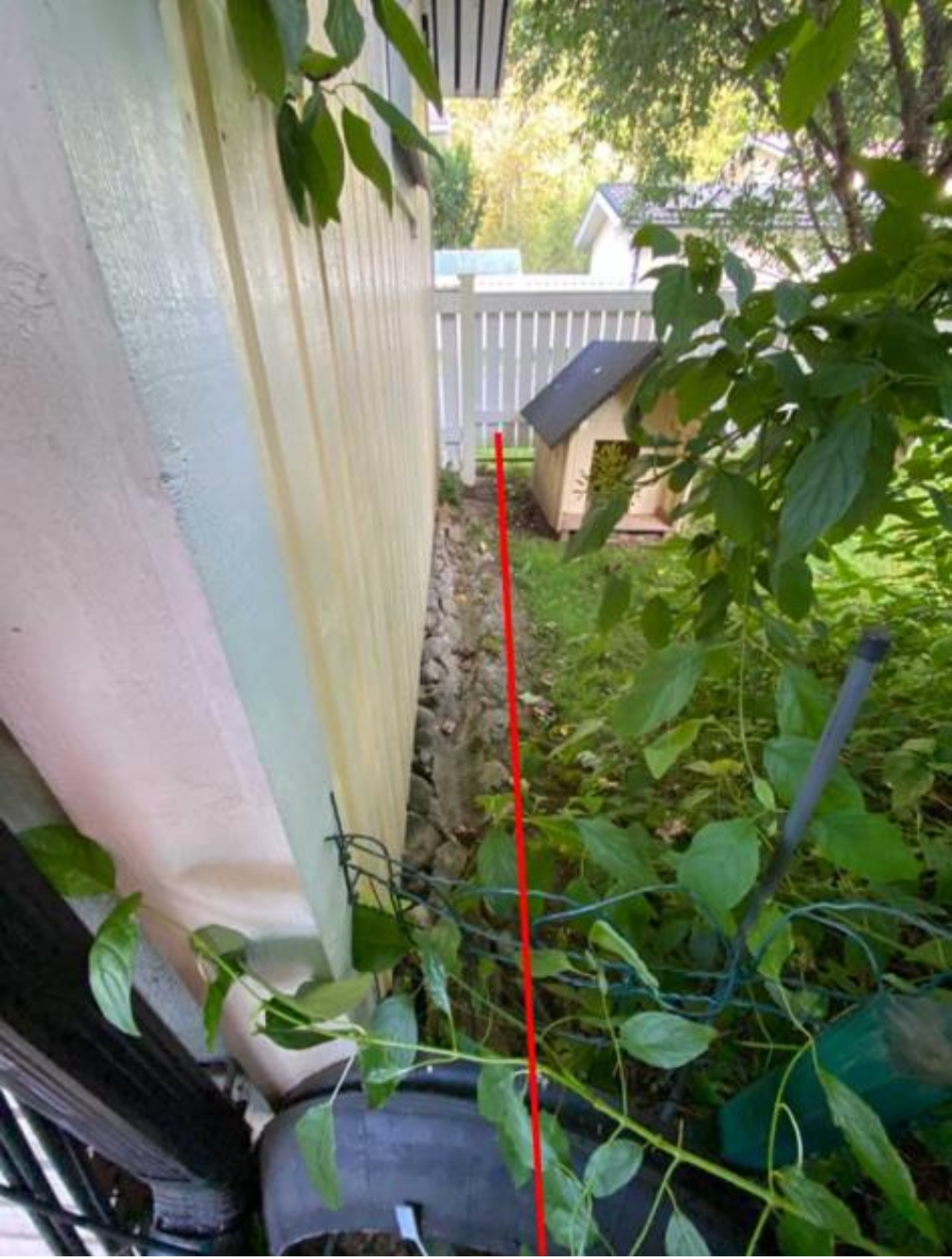

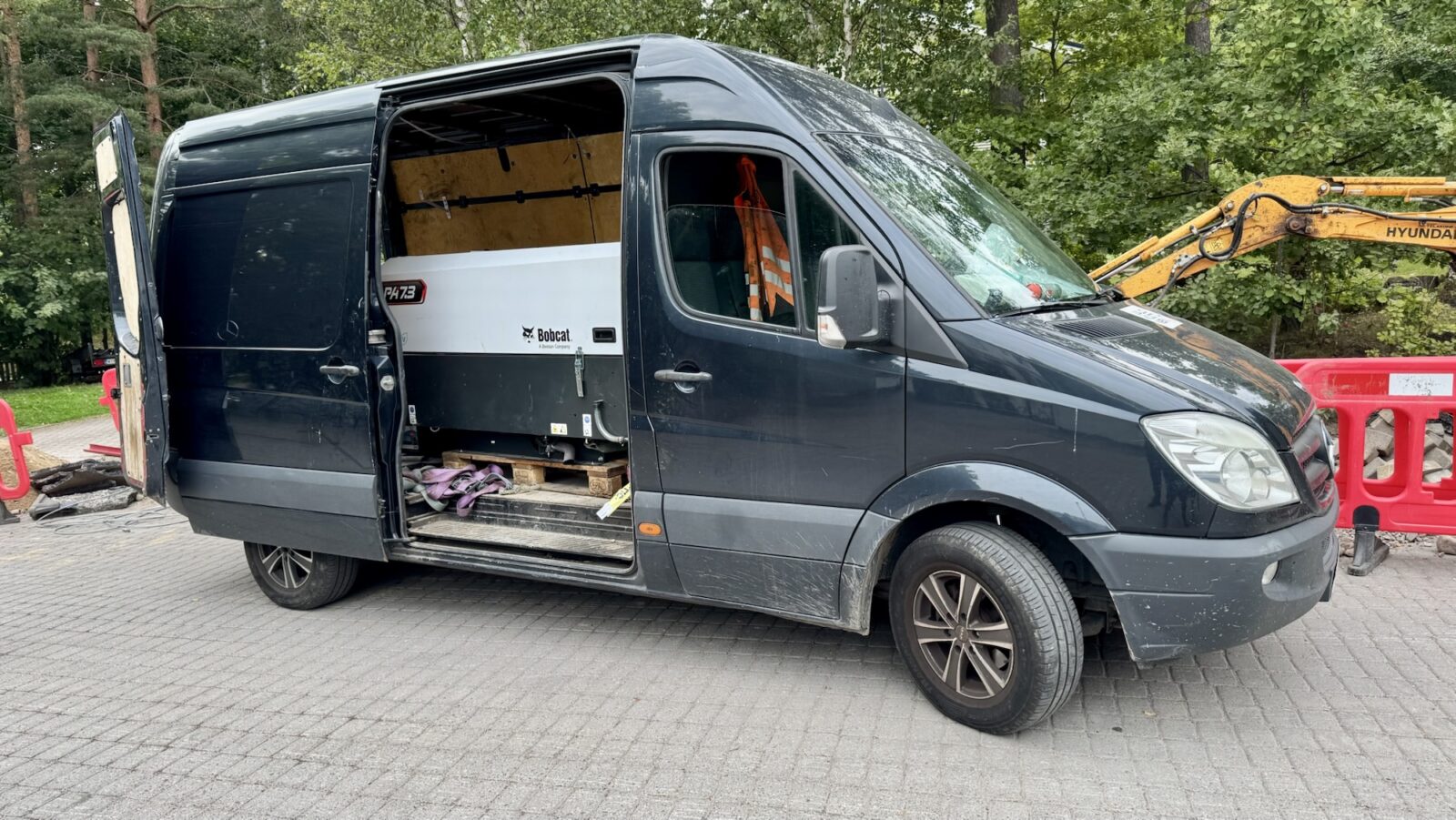

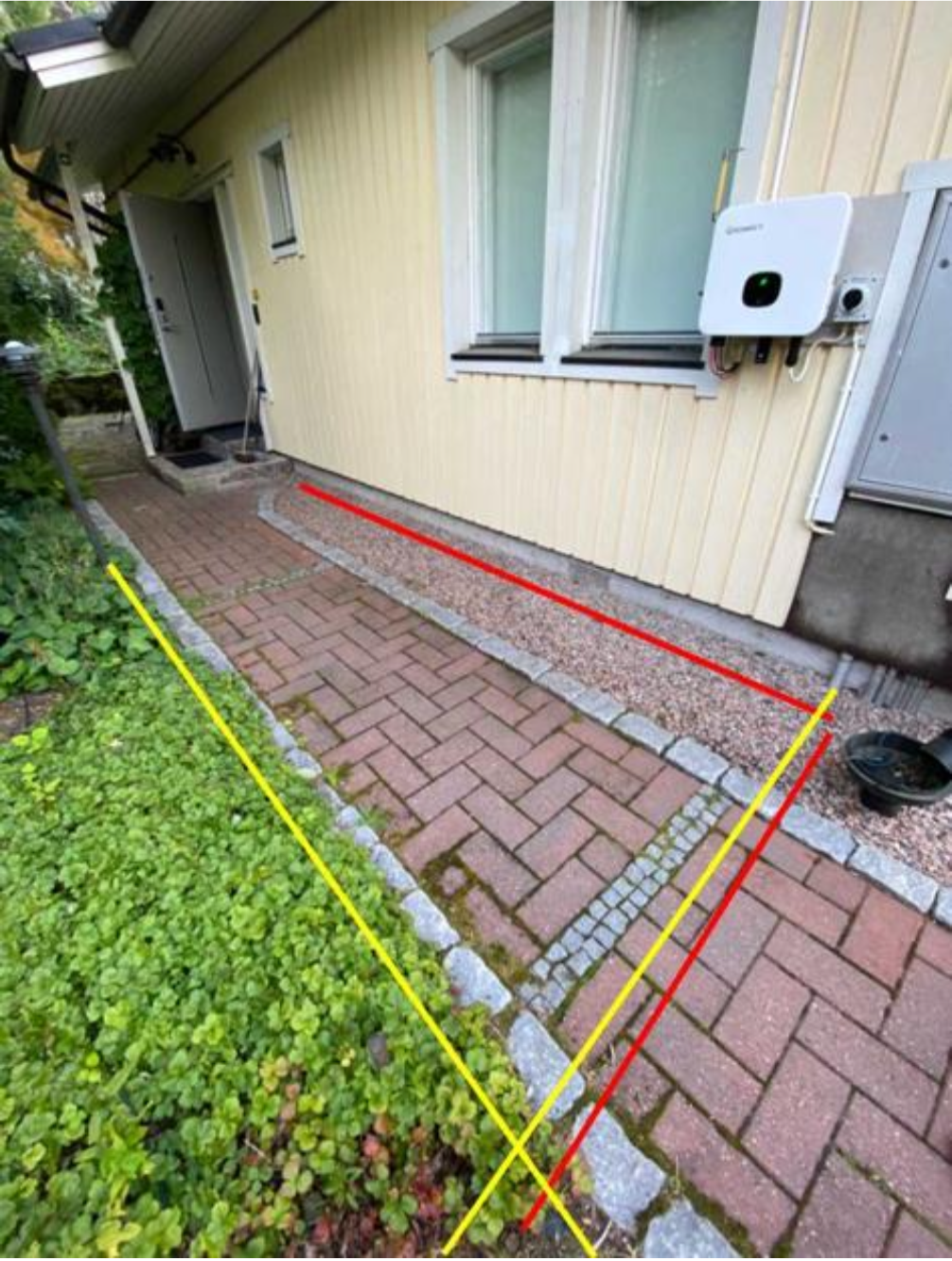

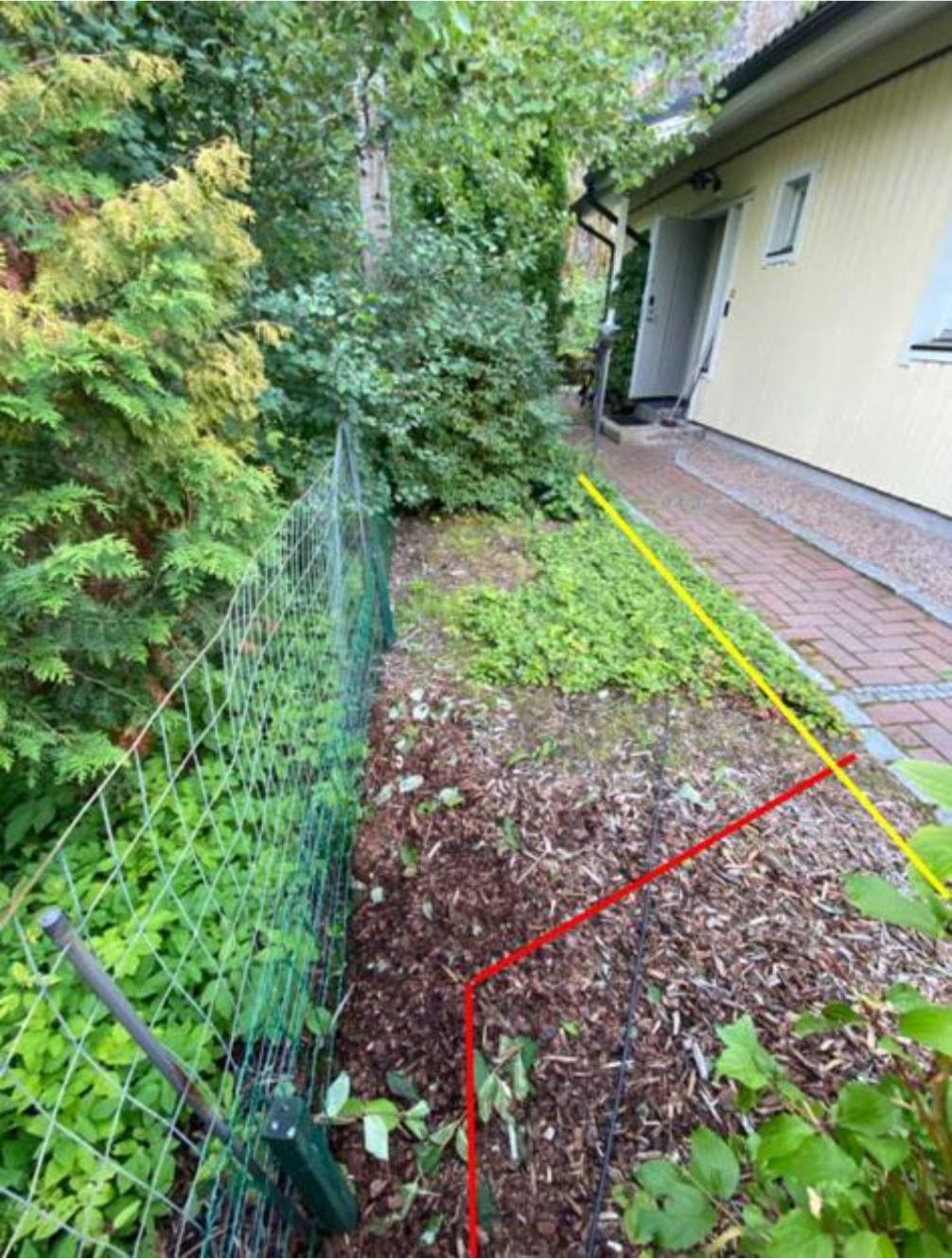

Urakoitsijan suunnittelija saapui sovittuna aikana ja käytiin pihalla yhdessä läpi mistä kuitu tuotaisiin taloon sisälle. Esitimme toiveita ja kaikki oli heille ok. Nyt saadaan kuidun päätelaite (kuitumuunnin ethernet rj45:ksi) haluttuun paikkaa eteiseen, minne tulee vielä meidän tietoliikenneräkkikin.

19.8. Pihatyöt

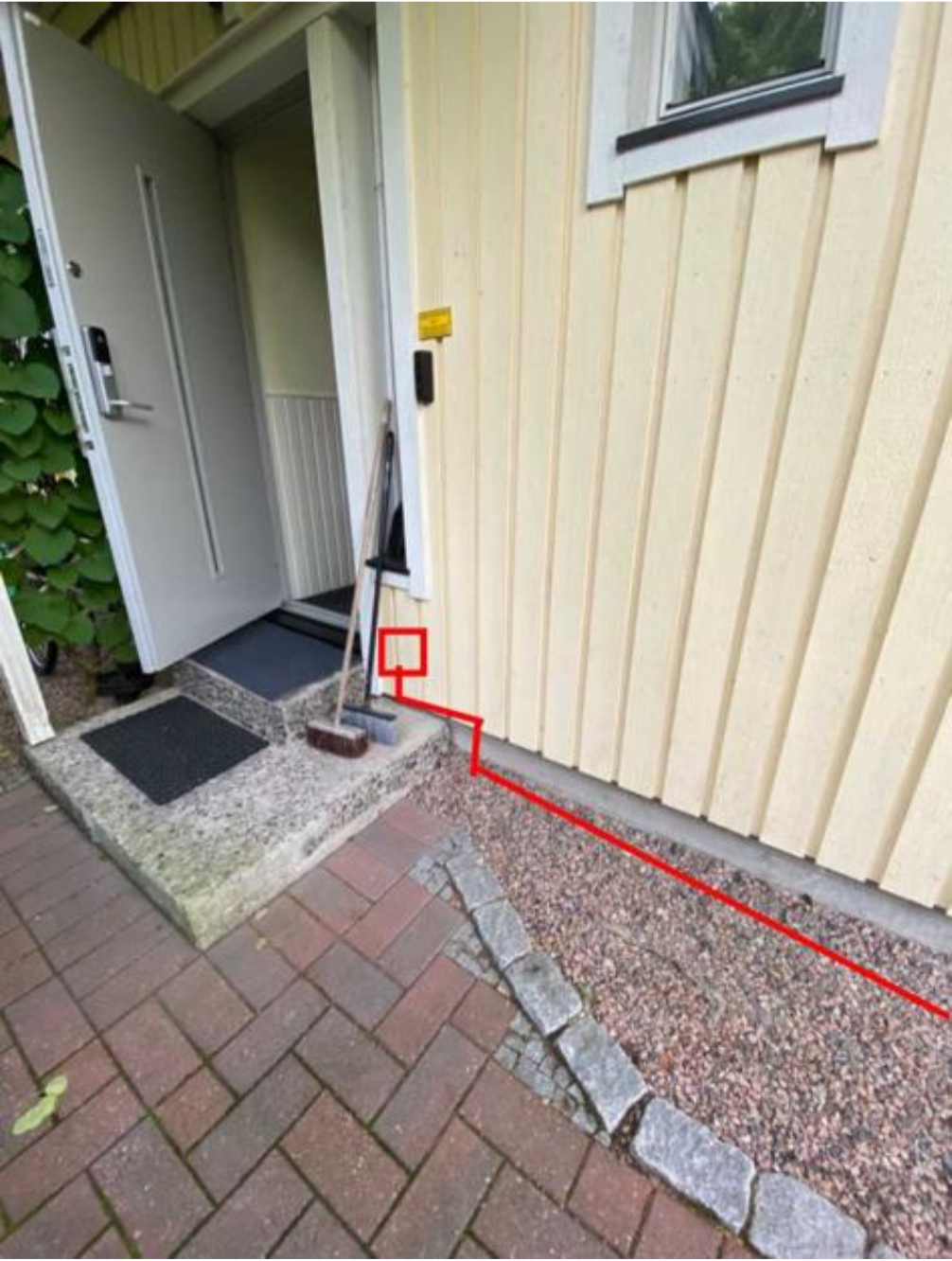

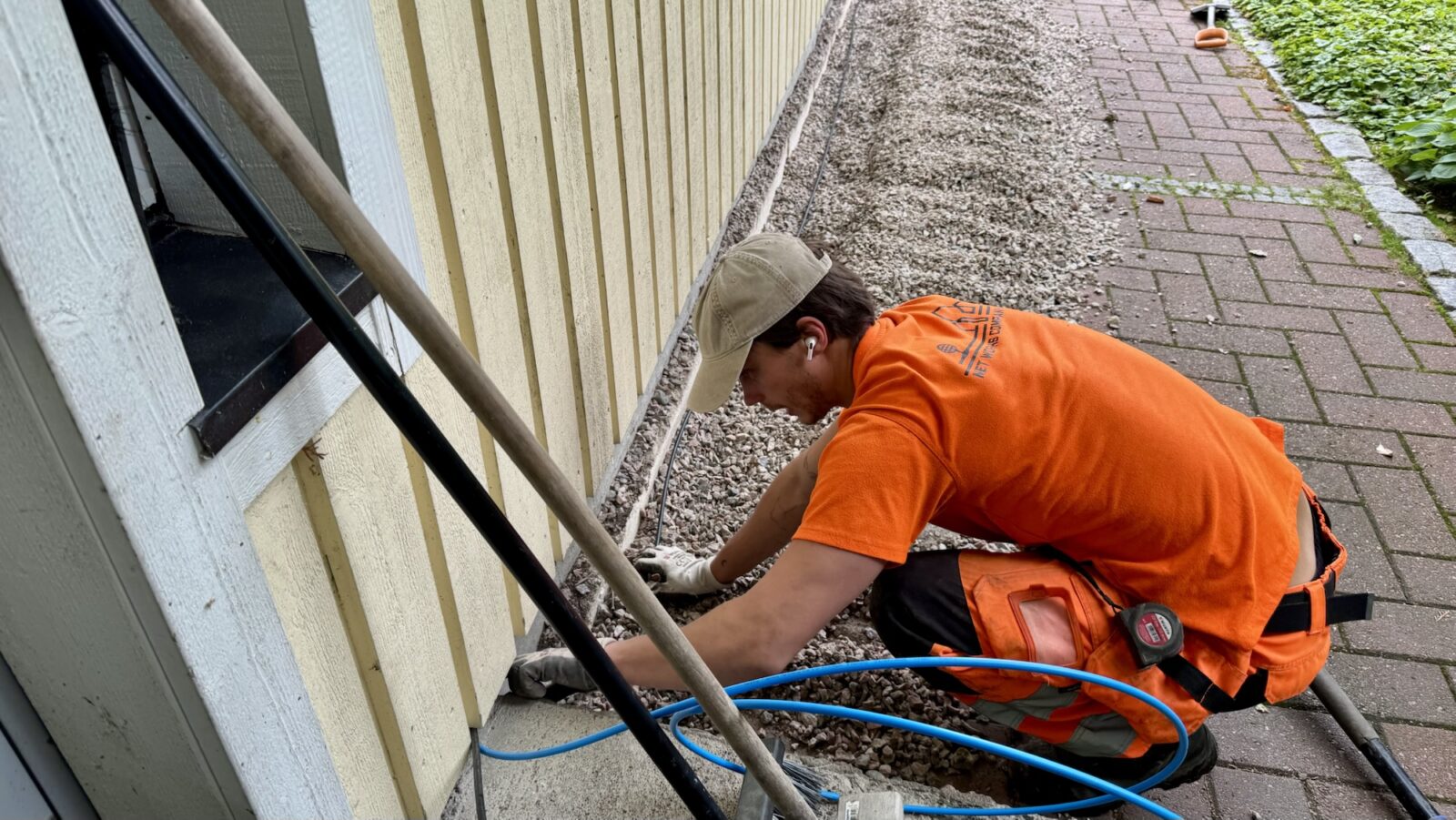

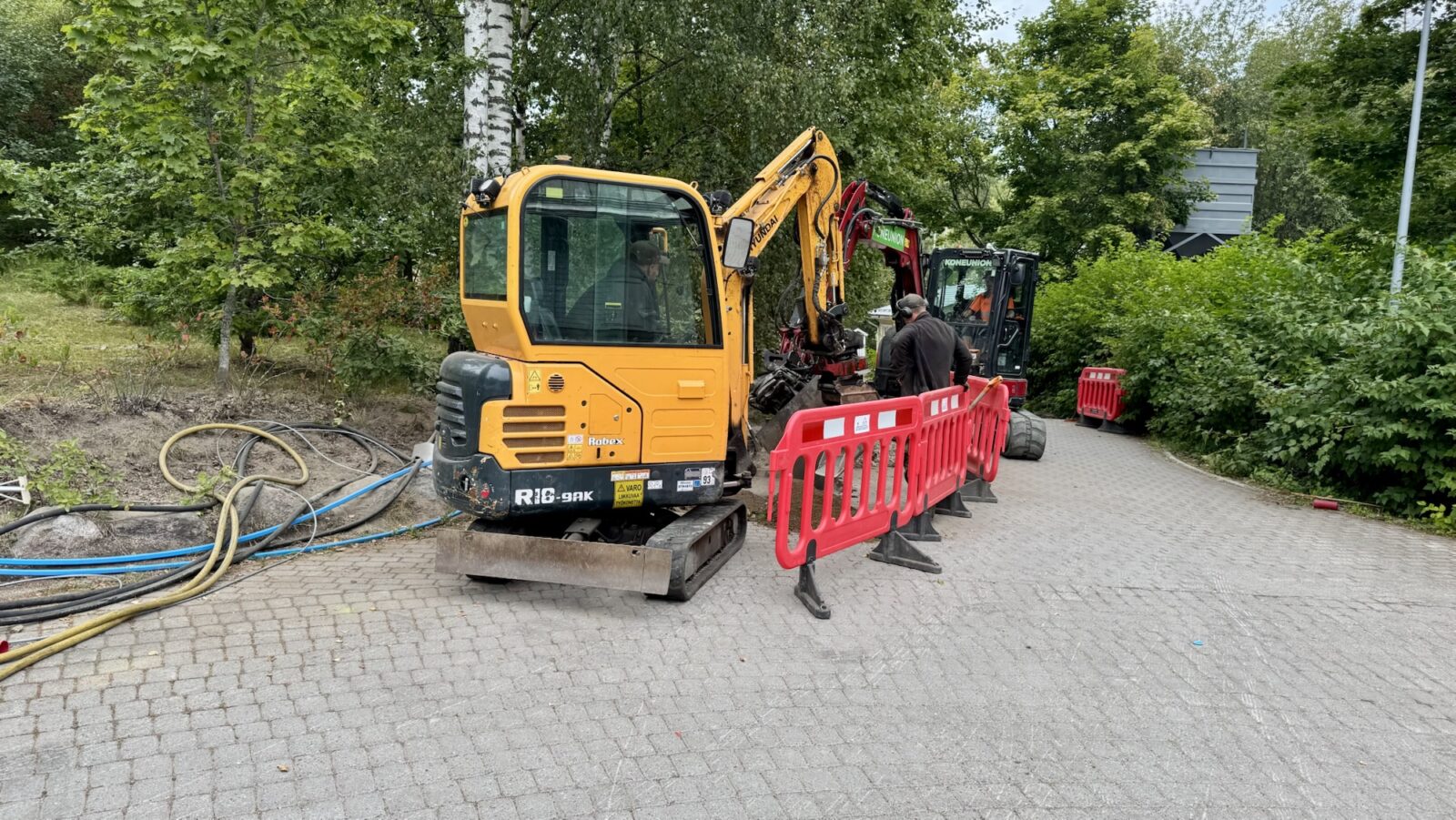

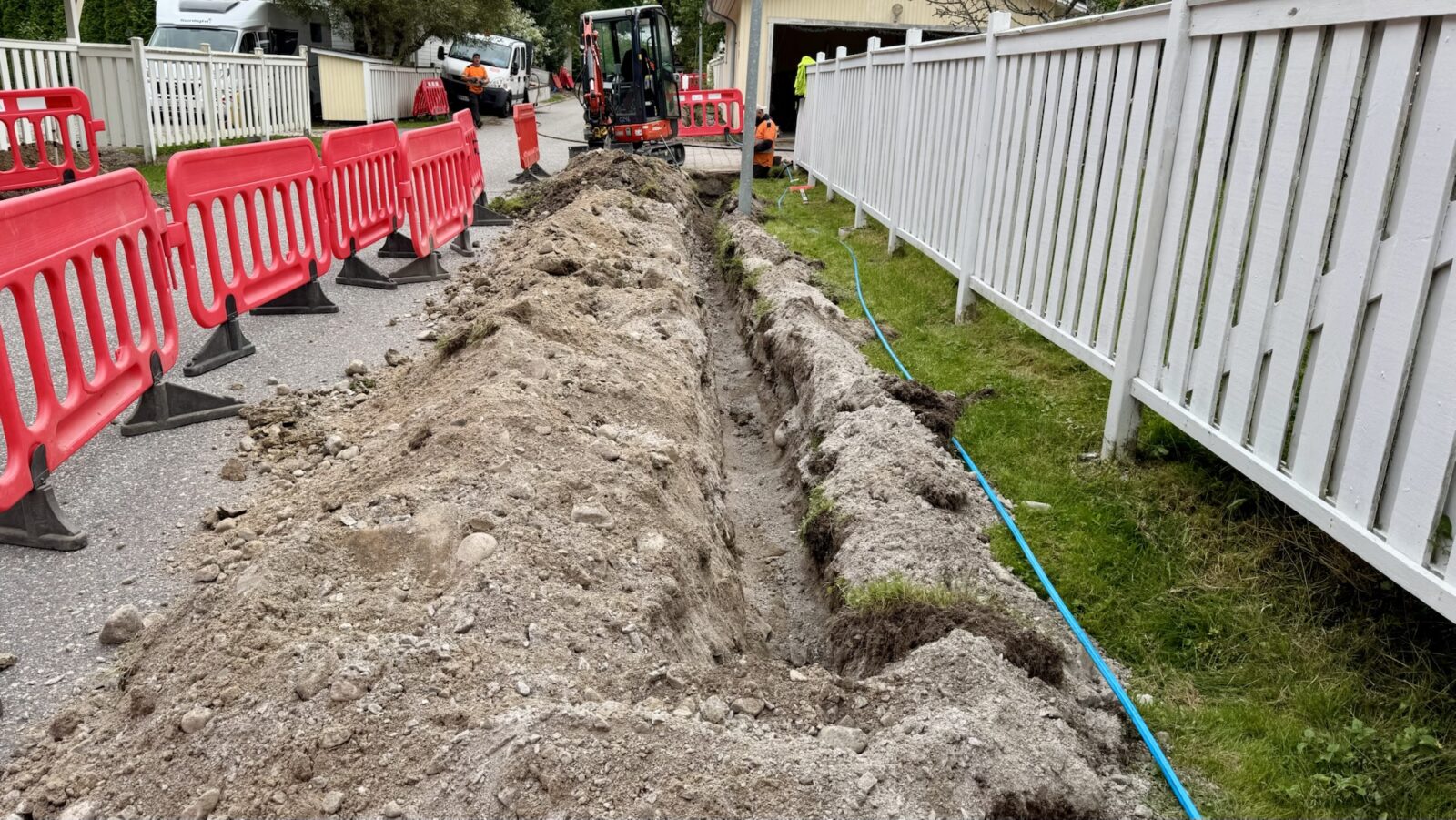

Heti seuraavana aamuna kello 8 aikaan oli asentajat paikalla tekemässä kaivuutyötä pihan läpi ja laskemassa mikrokanavaputken maahan. Samaan kavantoon pudotettiin meidän oma valokuitumaakaapeli talon ja varaston välille.

Aika järisyttävä työkalu tuollainen maasaha, jolla pääsevät tekemään noin 30 cm syvän ojan maahan, ei siitä tosin ihan niin syvä tainnut tulla ainakaan meillä. Kiviä sen verran paljon pinnan alla että mentiin vähän lähempänä pintaa paikoitellen.

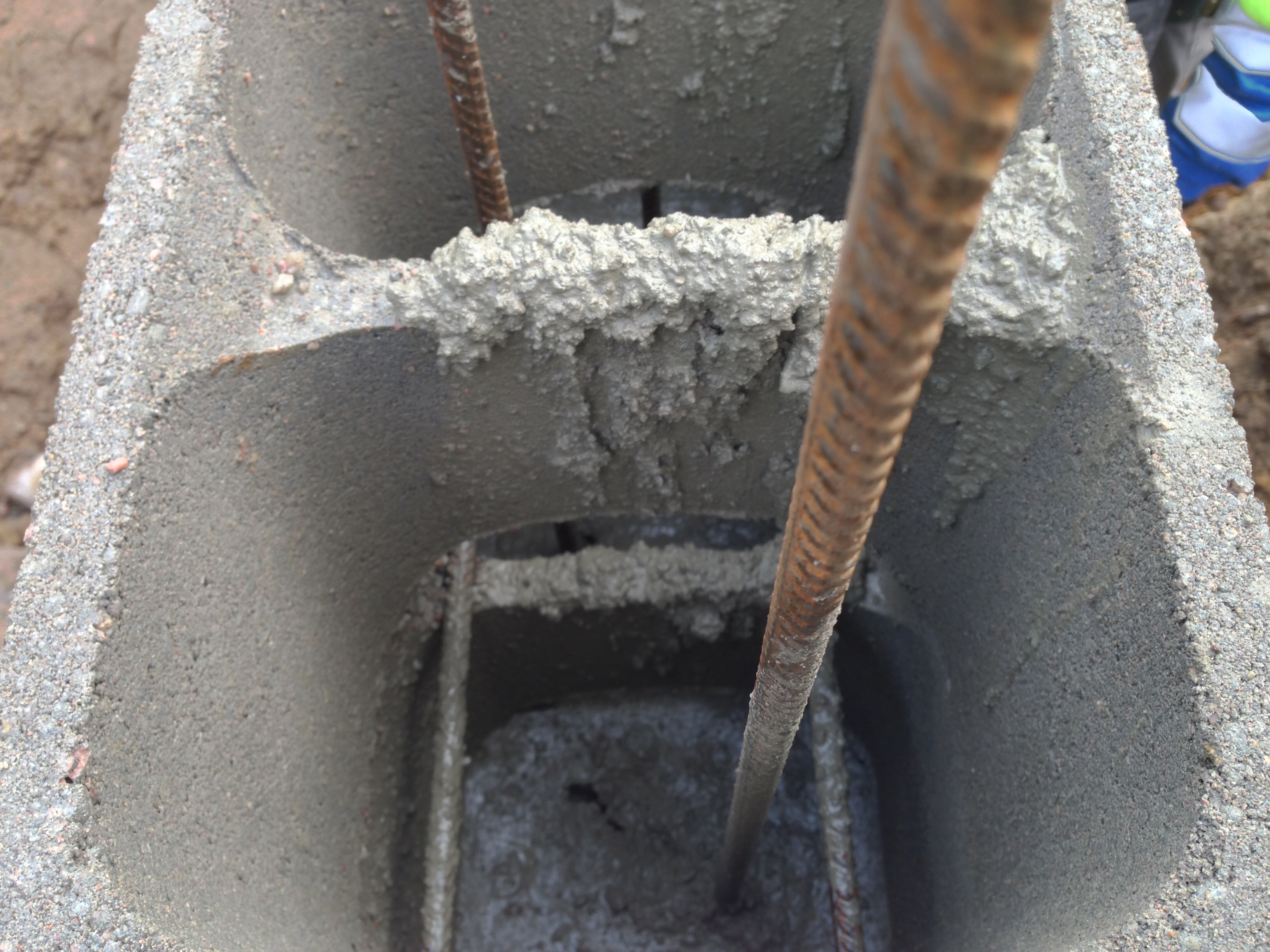

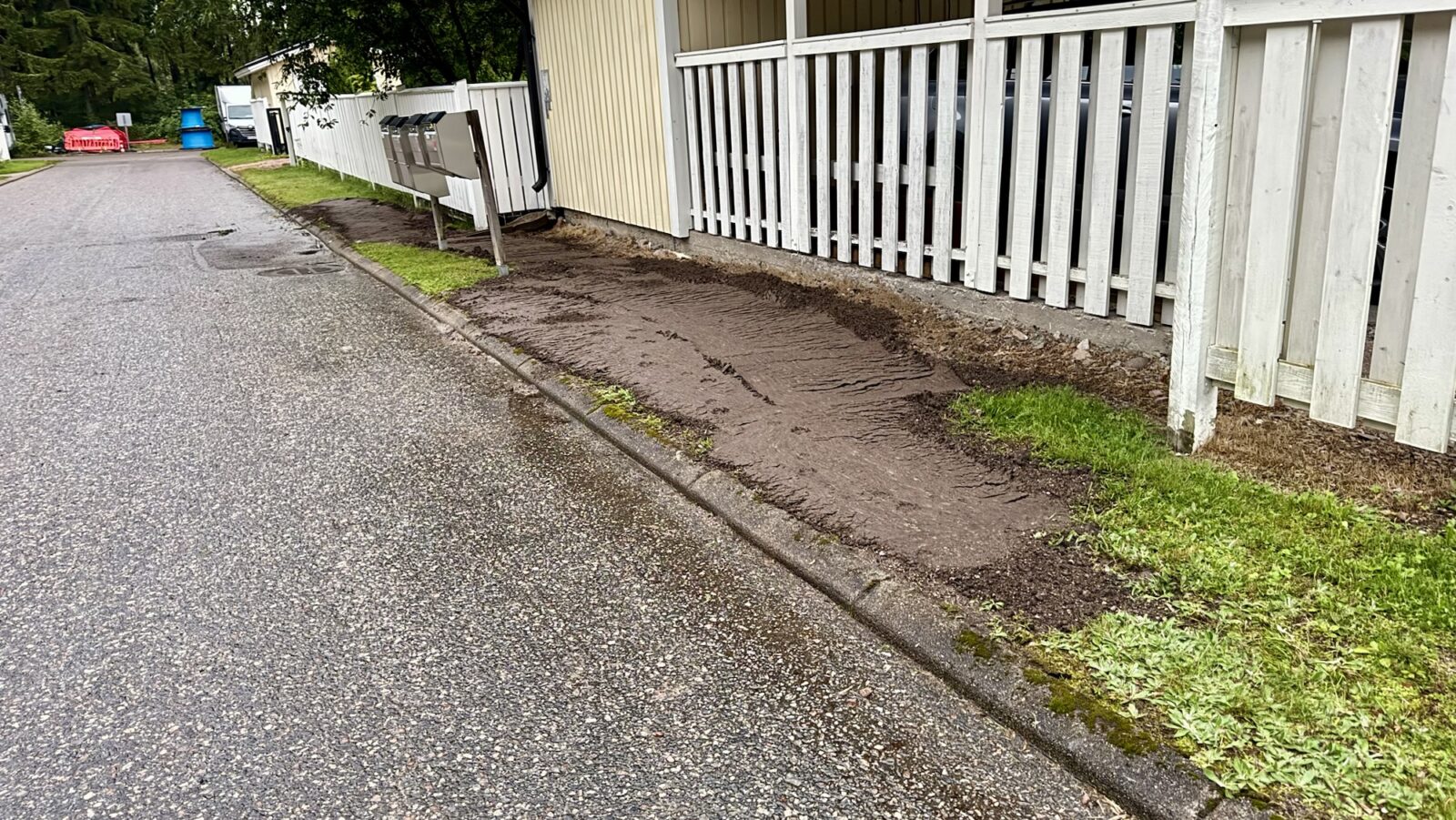

Kaivuutyö meni ilmeisesti hieman hitaammin kuin oli oletettu, sillä seuraavasta kohteesta oli sovittu jo klo 10 aloitettavaksi. Todellisuudessa pääsivät meidän kohteesta vasta 1,5 tuntia myöhemmin eteenpäin.

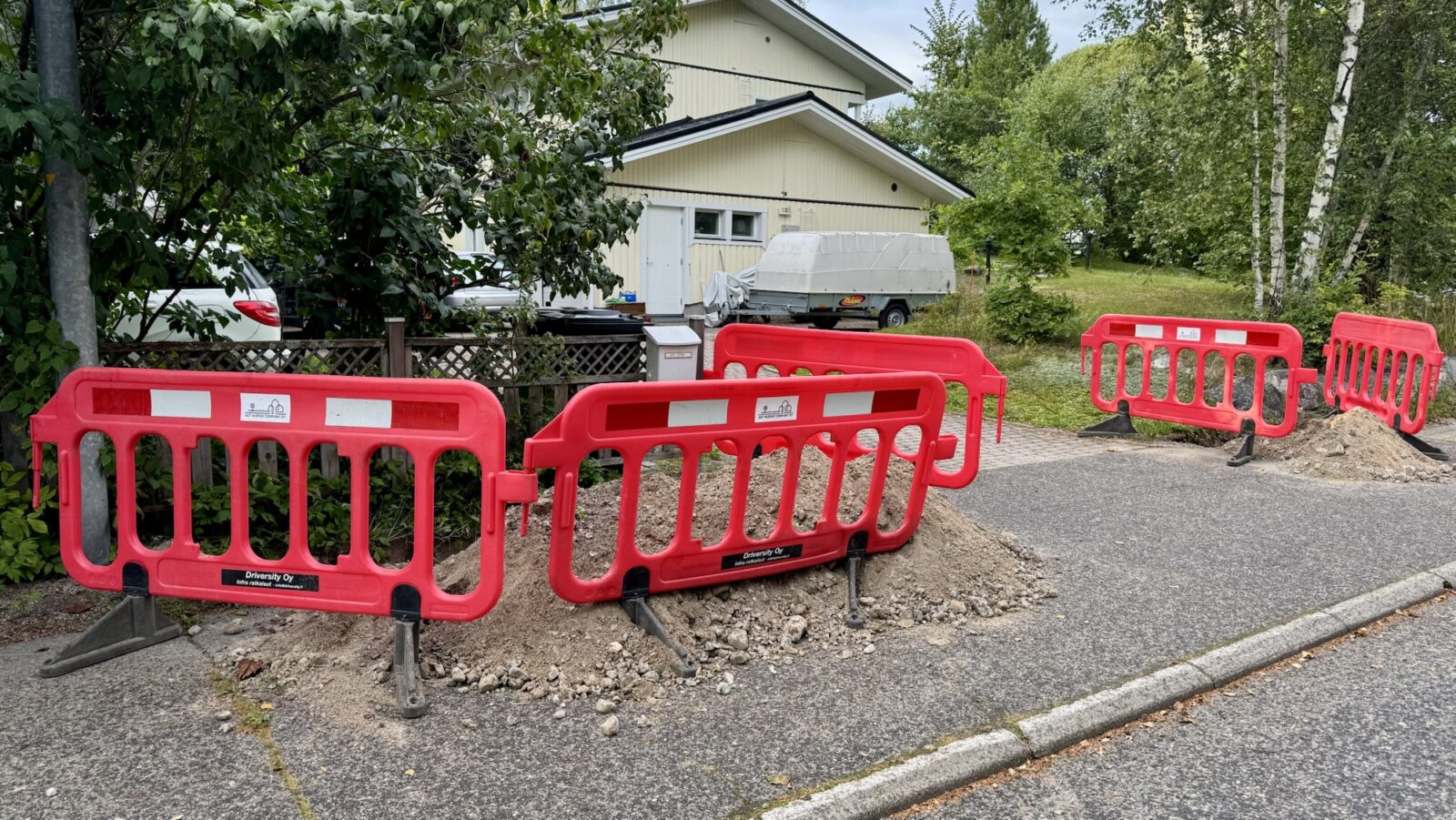

Saman päivän aikana meidän lisäksemme pari naapuria saivat mikrokanavaputken maahan, tosin eräällä naapurilla tapahtui pieni vahinko kaivuutöissä, nimittäin jälkeenpäin maahan kaivettu vesiputki autokatokselle tuli yllätyksenä ja sehän alkoi vuotamaan. Tämän urakoitsija lupasi korjata.

Seuraavien viikkojen aikana myös muut tähän mennessä tilauksen tehneet saavat myös kaivuutyöt käyntiin ja mikrokanavaputket valmiiksi odottamaan kuidun puhallusta ja runkoyhteyden tuontia.

Rungon jatko? Kuinkahan se tehdään?

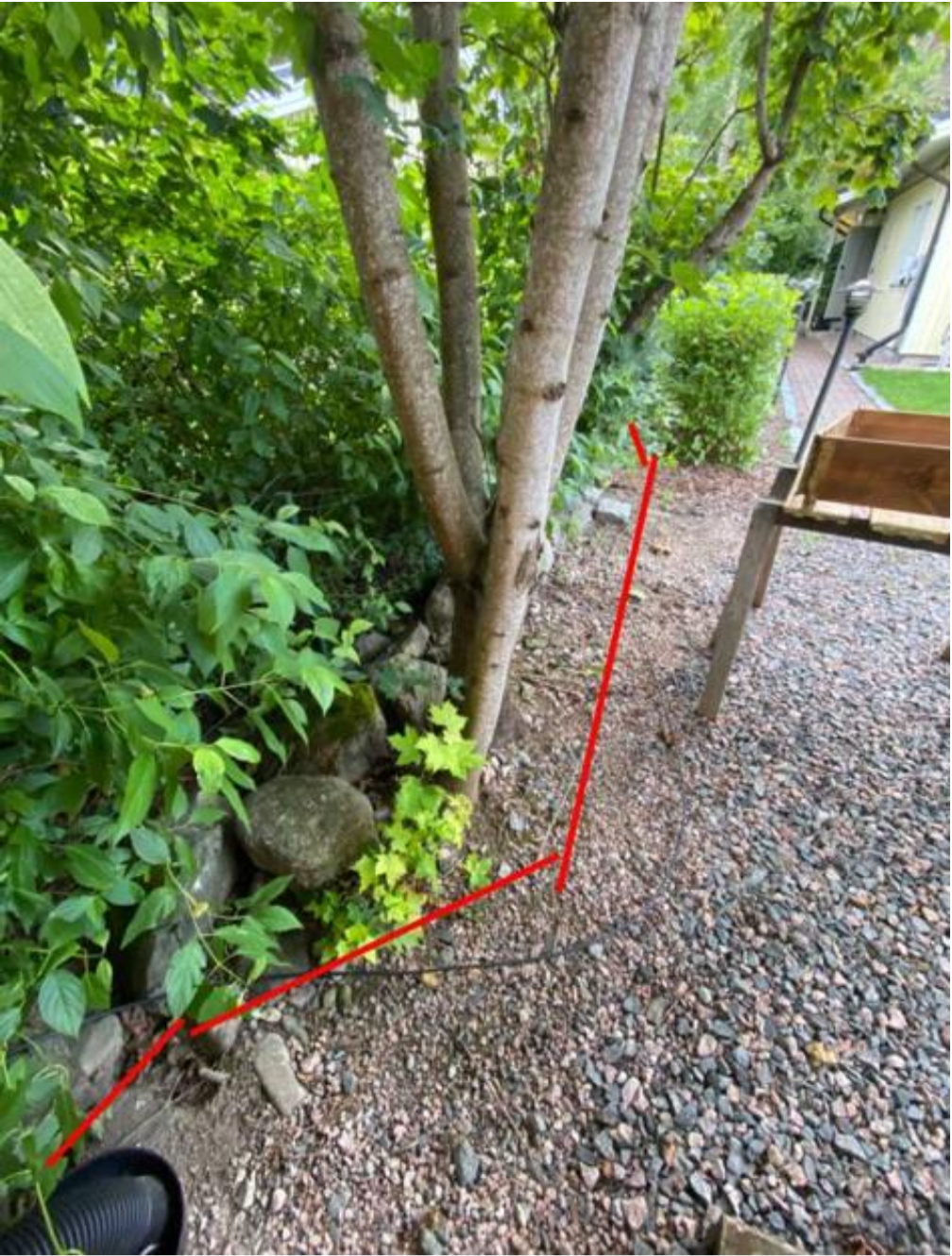

Odotamme mielenkiinnolla, miten katumme kaivuutyö toteutetaan ja kuinka se runkoyhteys tuodaan Kuninkaankartanontien varrella. Siellä kun nyt on kaivettu liikenneympyrän kupeeseen jakokaappi, josta on nyt parin sadan metrin päähän kaivettu alkukesällä valokaapelia (jossa siis myös naapurimme vanhempien kuitukin menee).

Tekevätkö uuden ojan kaapilta saakka vai jatkavatko siitä, mihin viimeksi jäivät..? Se jää nähtäväksi. Tuolloin Jussi kävi kyselemässä urakoitsijalta, että jätetäänkö sinne jatkovaraa, sillä jo tuolloin saattoi arvata, että jossain kohtaa se rakentamispäätös meillekin tulee. Vastaus oli vähän sellainen, että kyllä kyllä, tässä me nyt tehdään mitä on ohjeistettu. Jep jep. Näinköhän…?

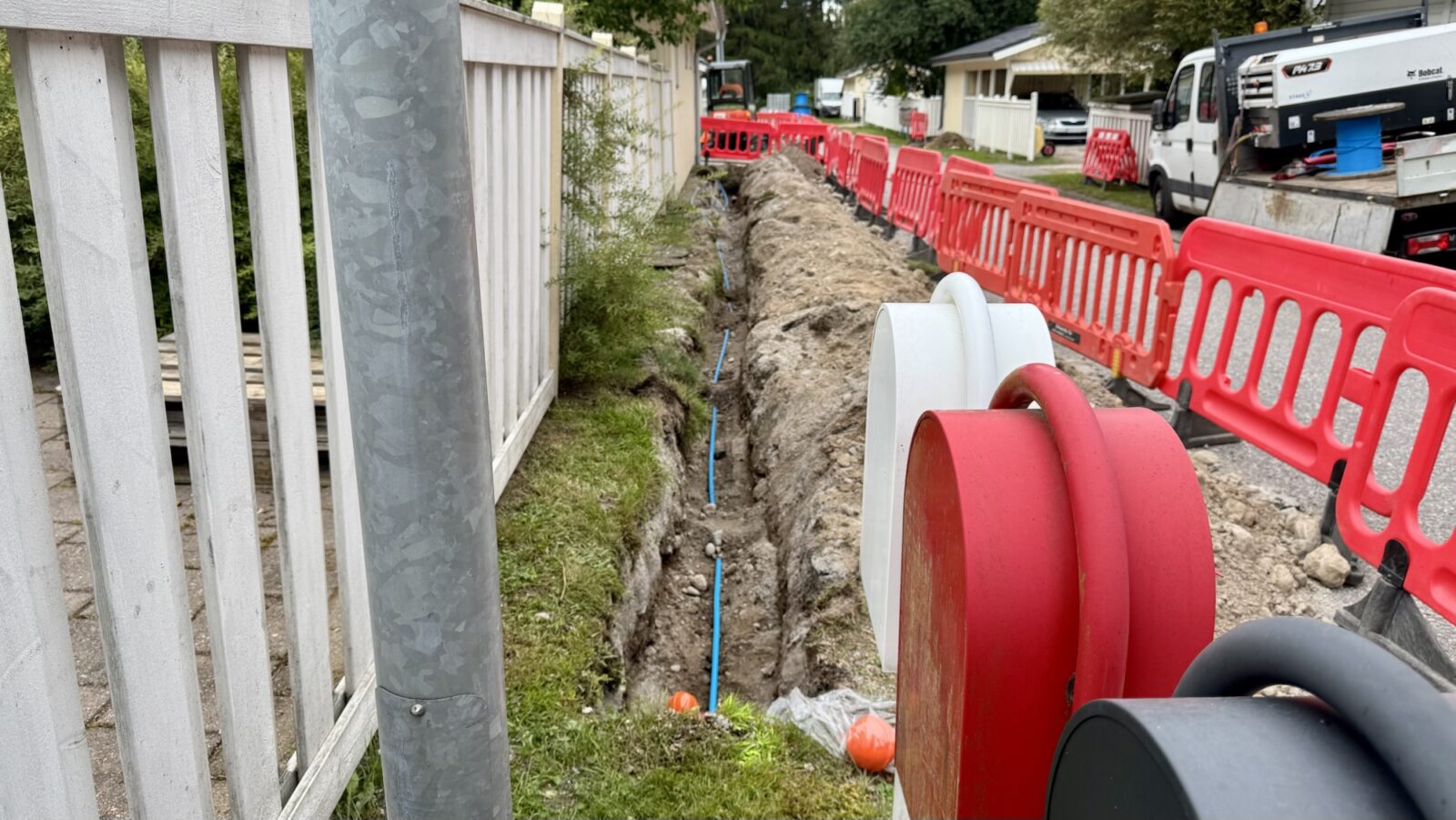

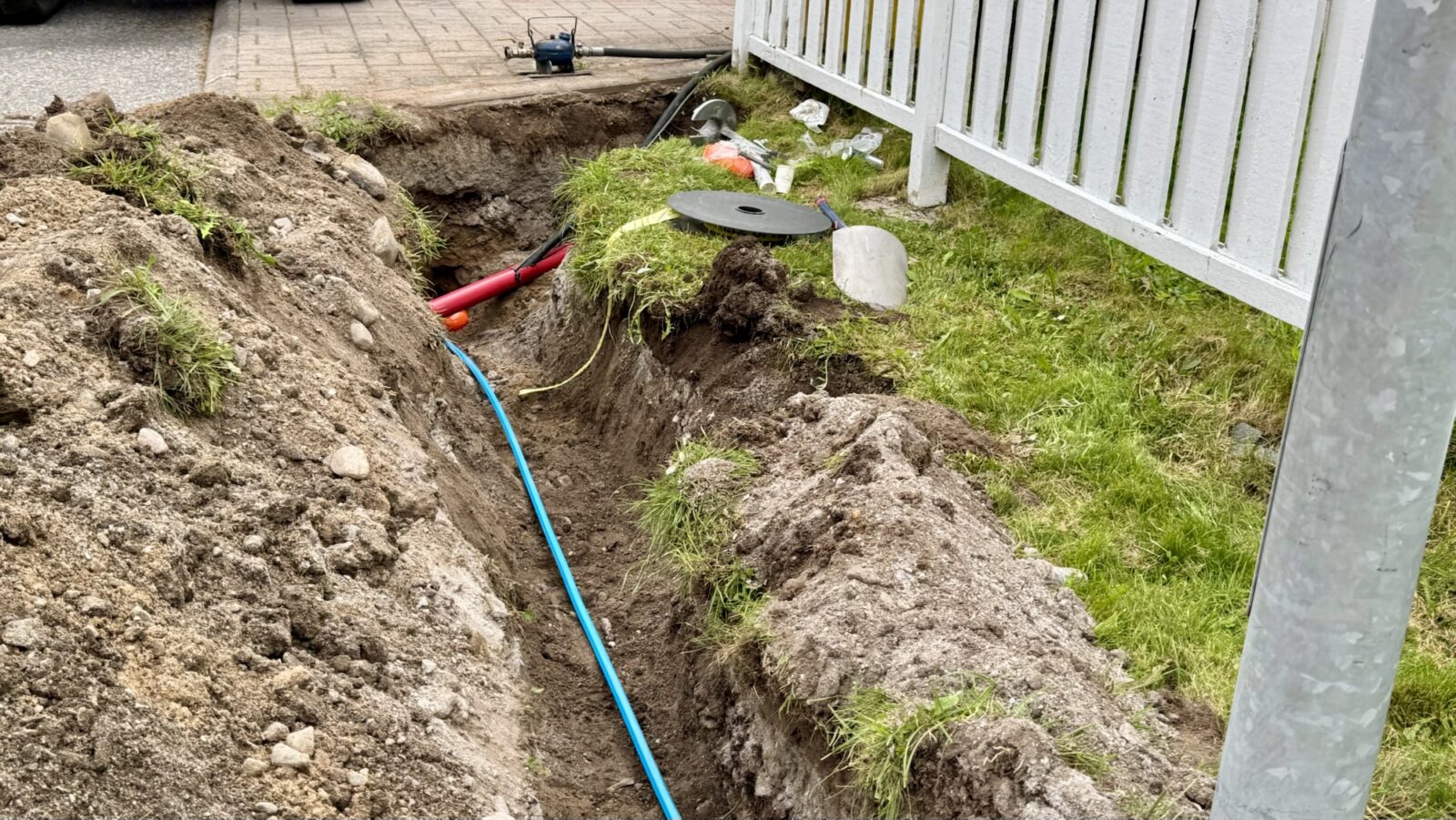

25.8. Rungon kaivuutyötä

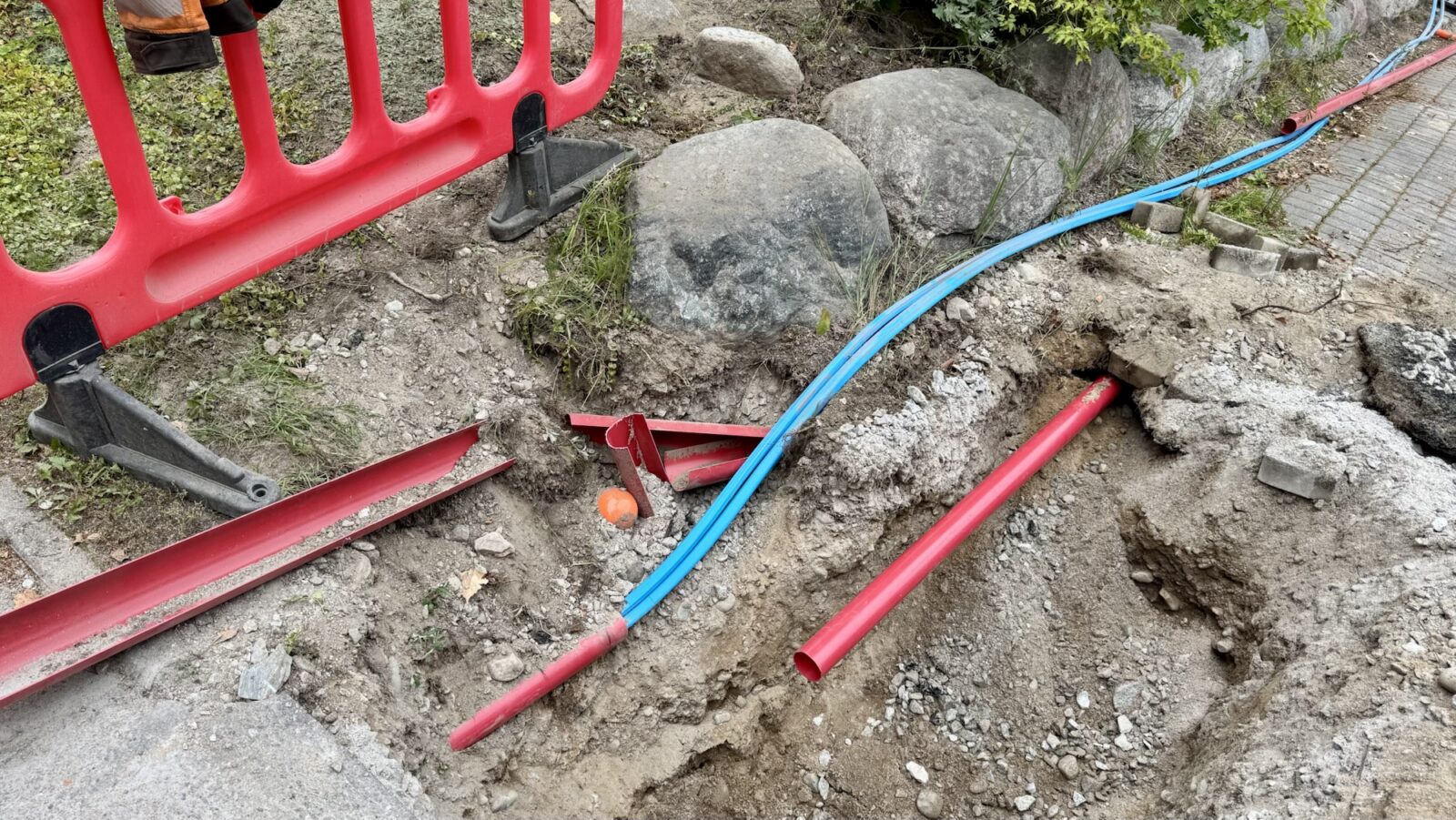

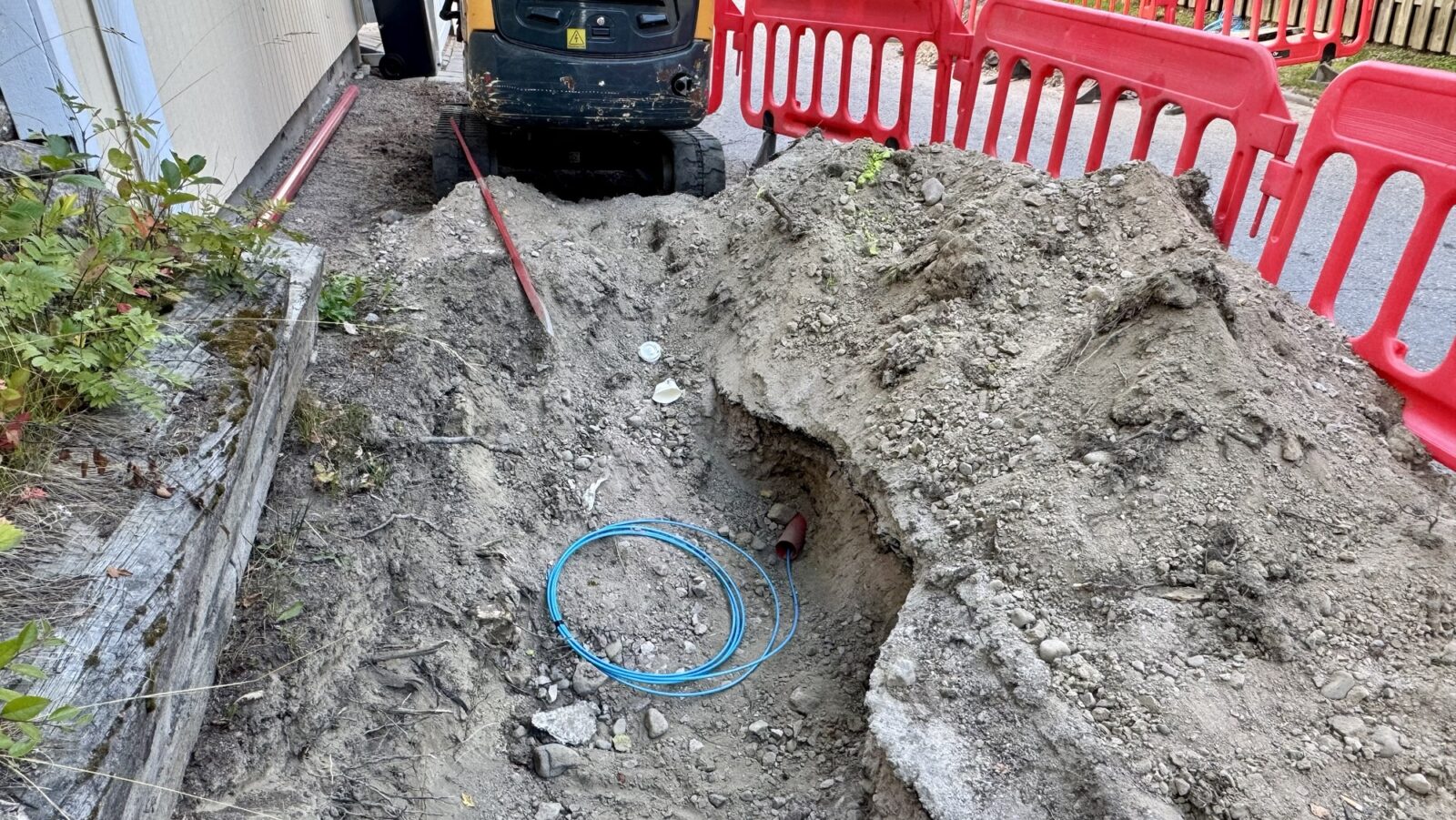

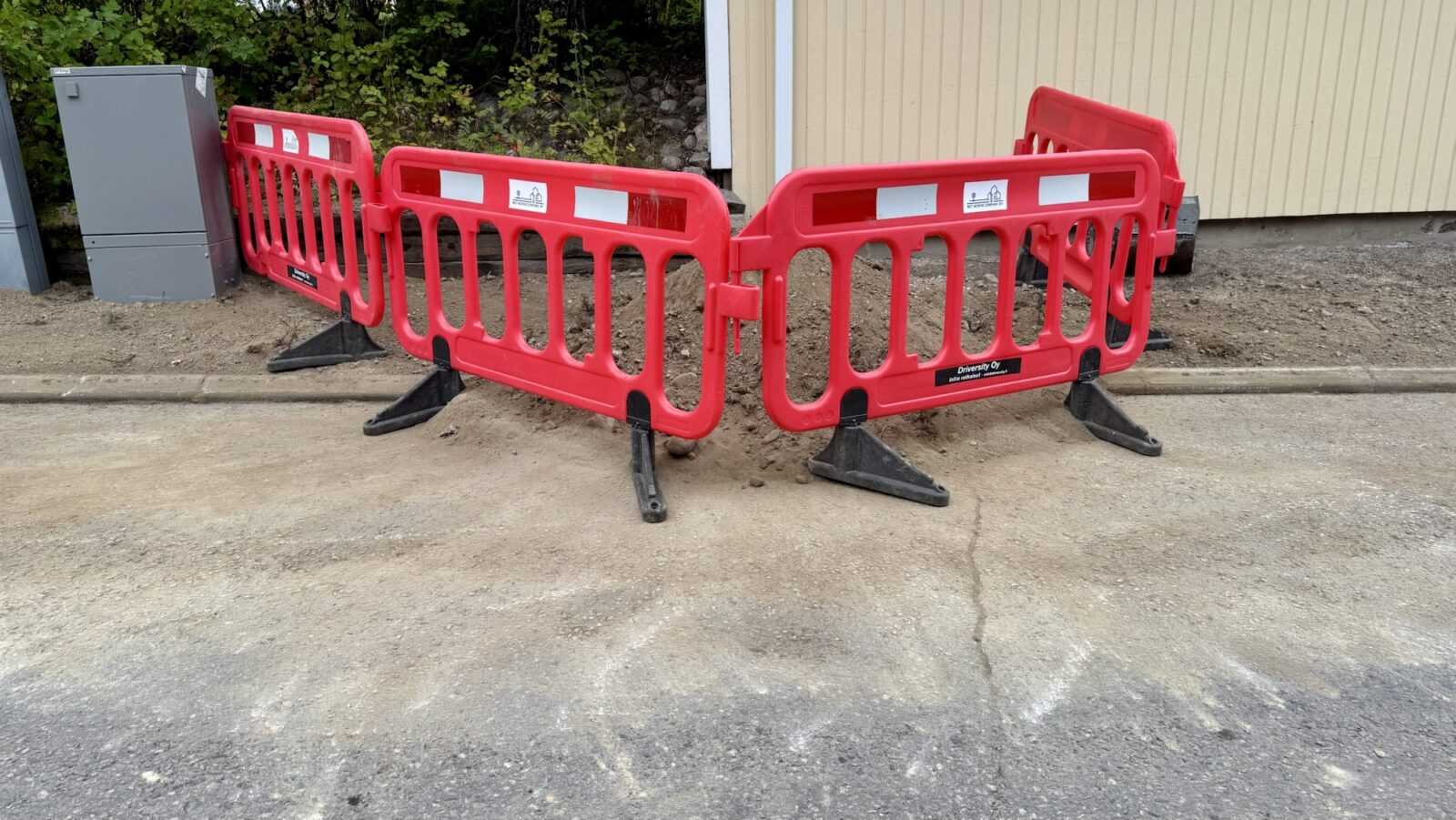

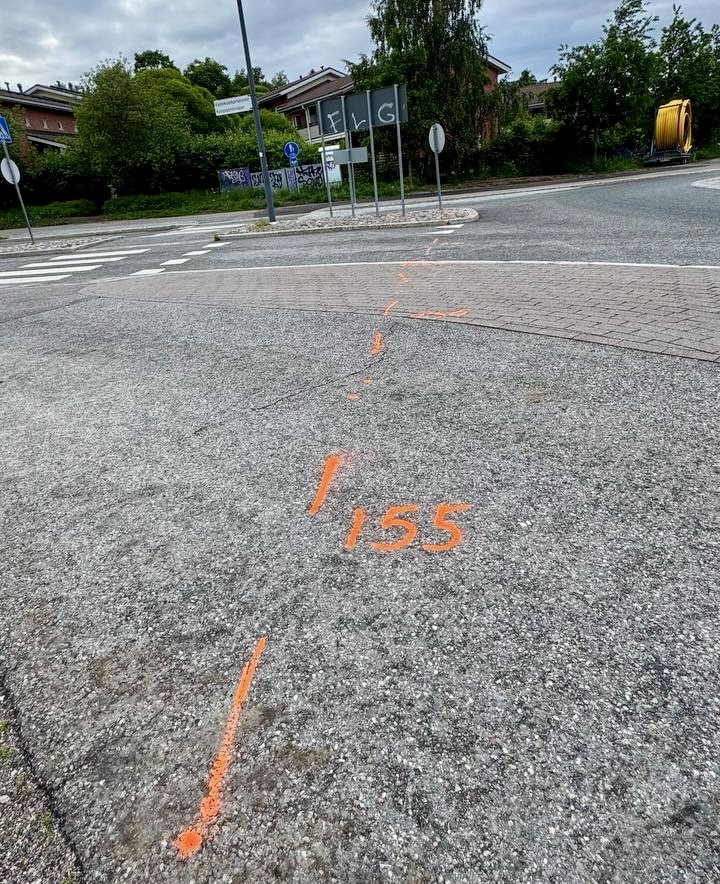

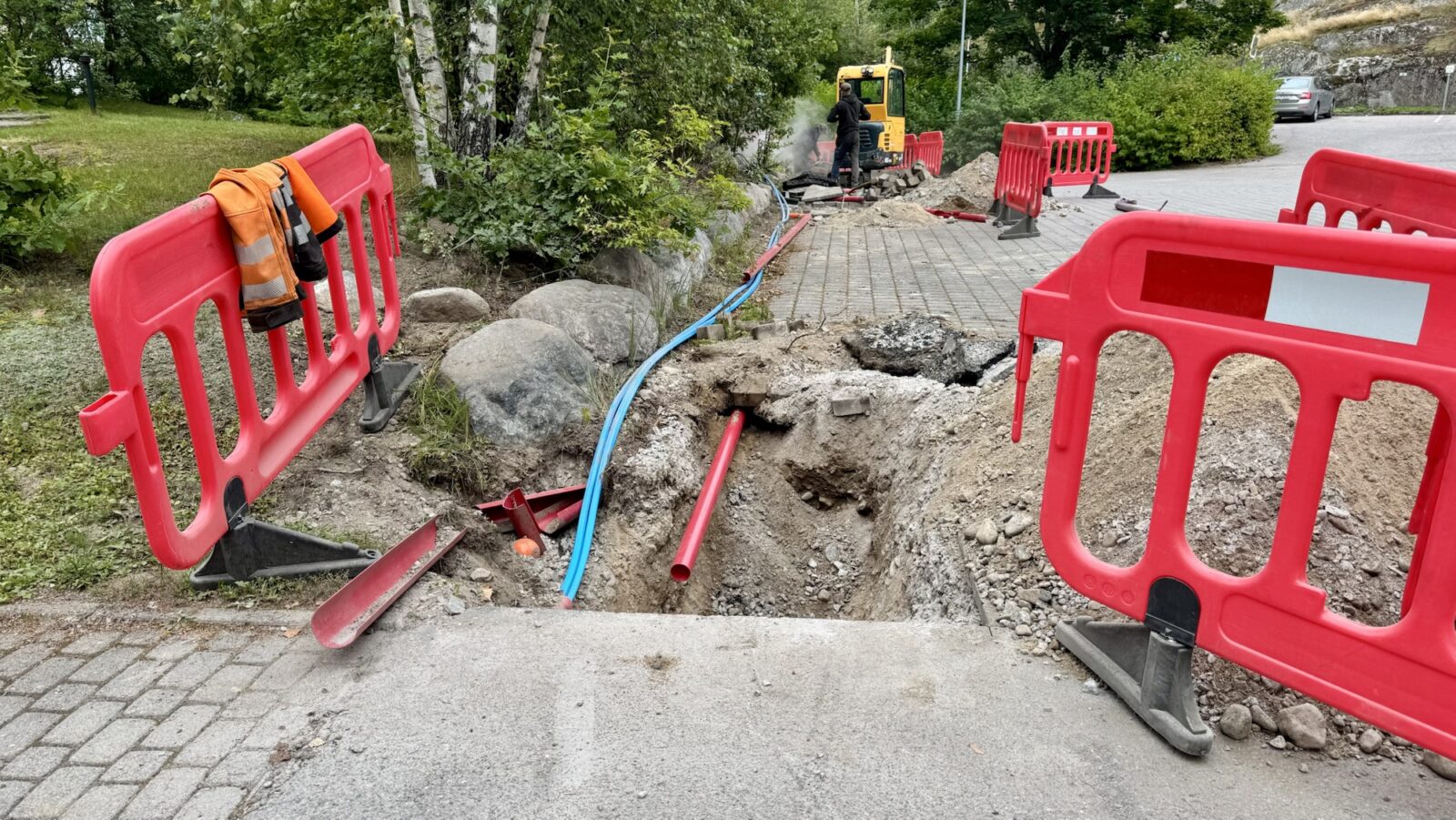

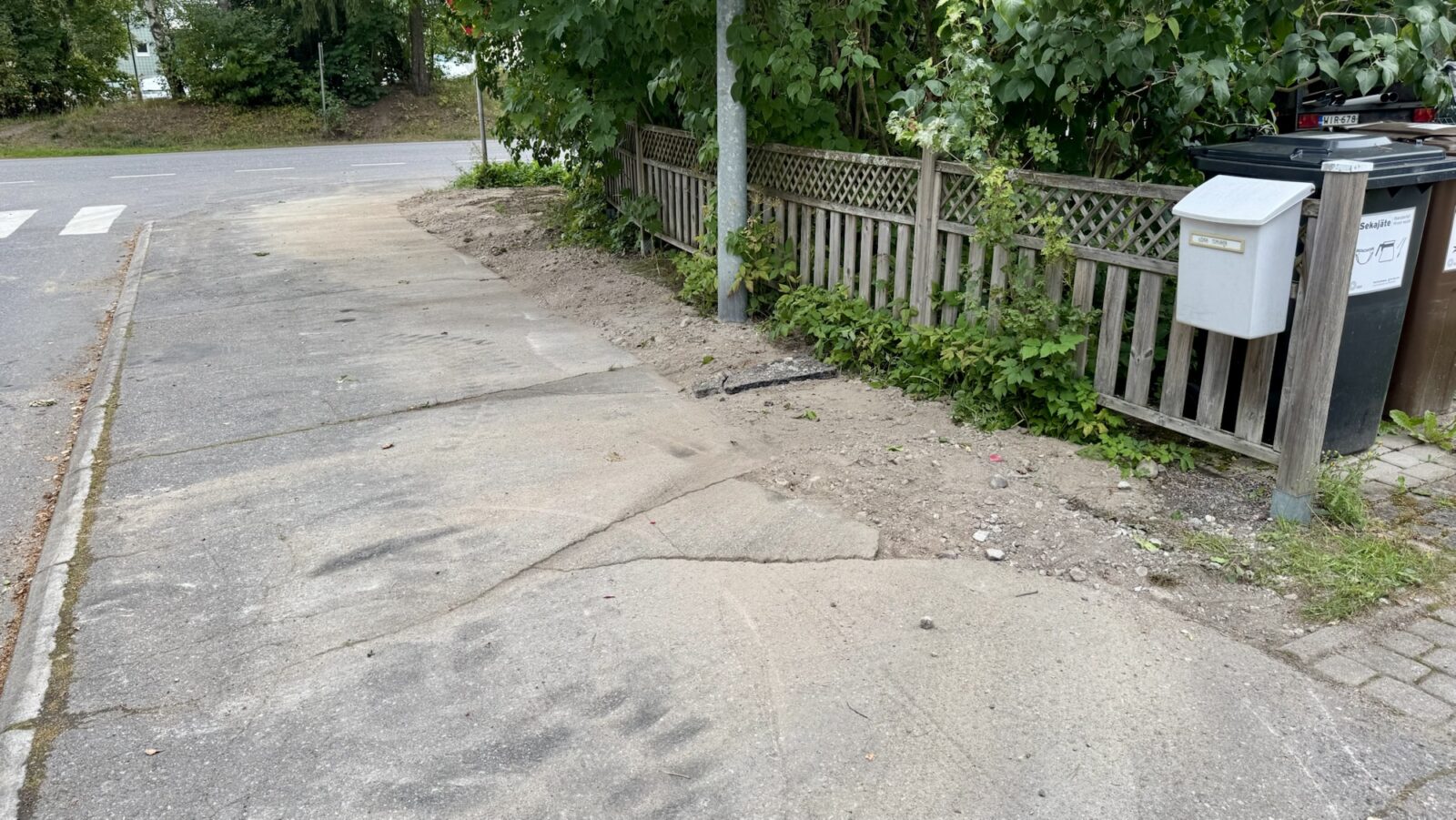

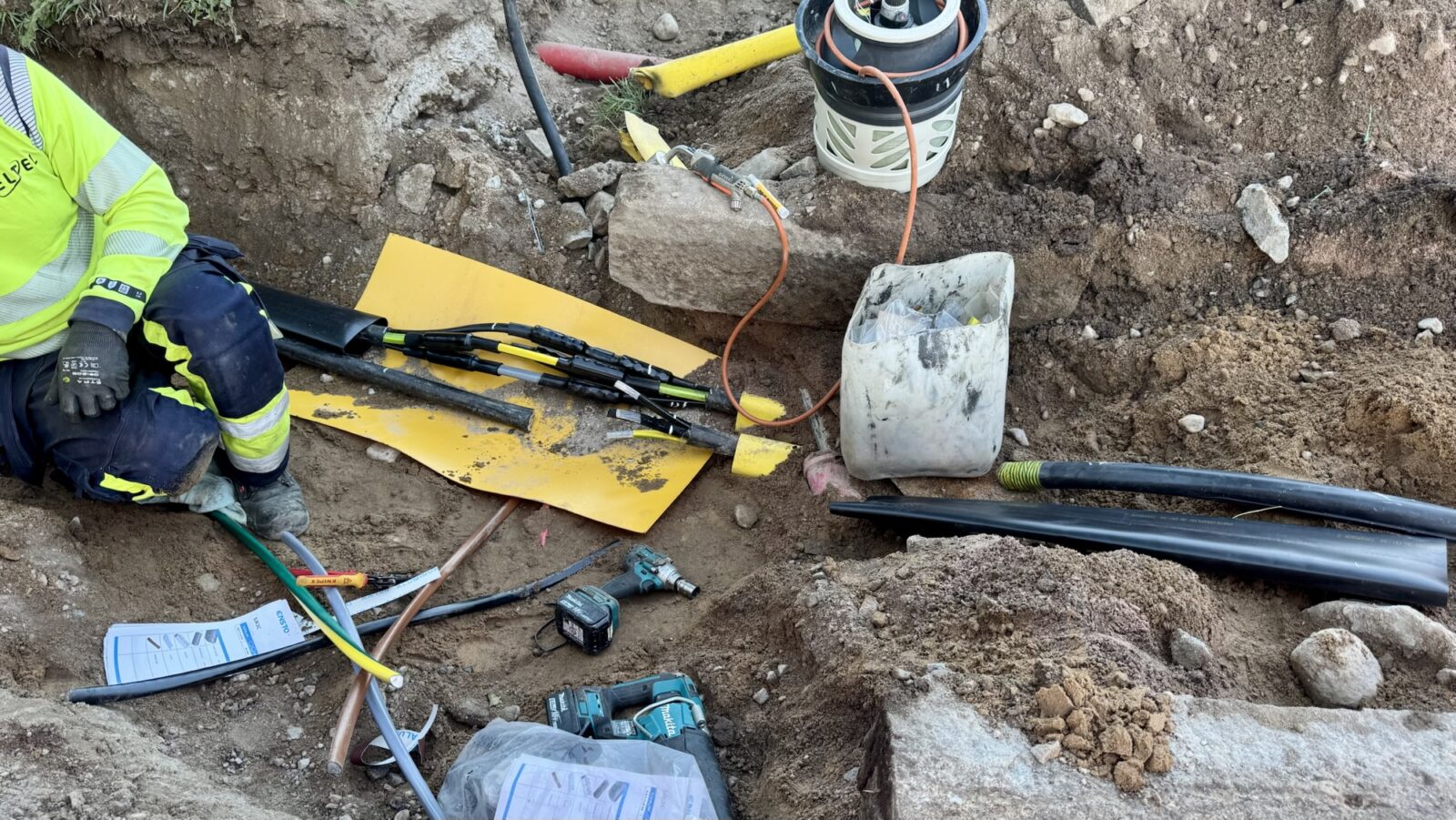

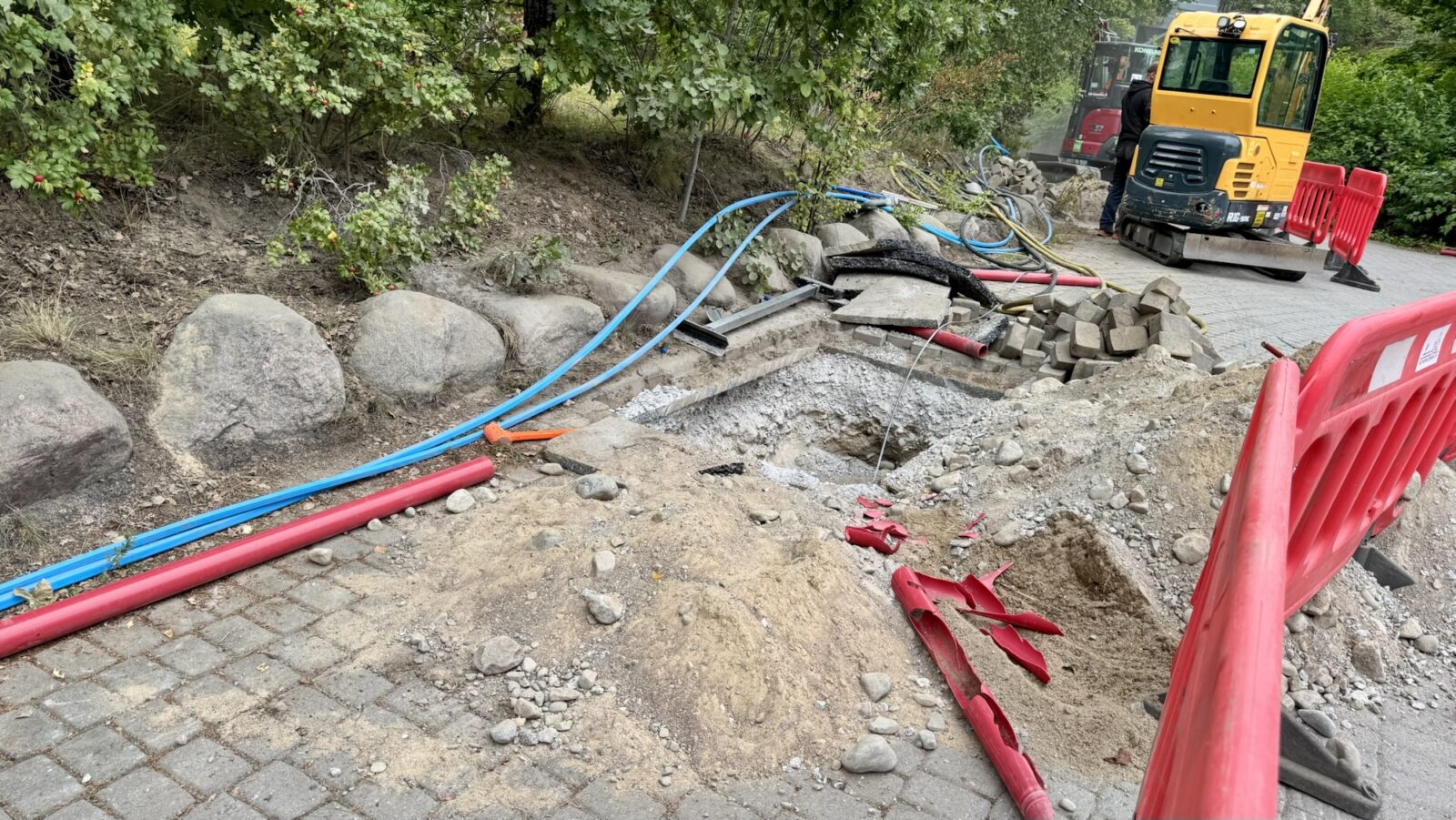

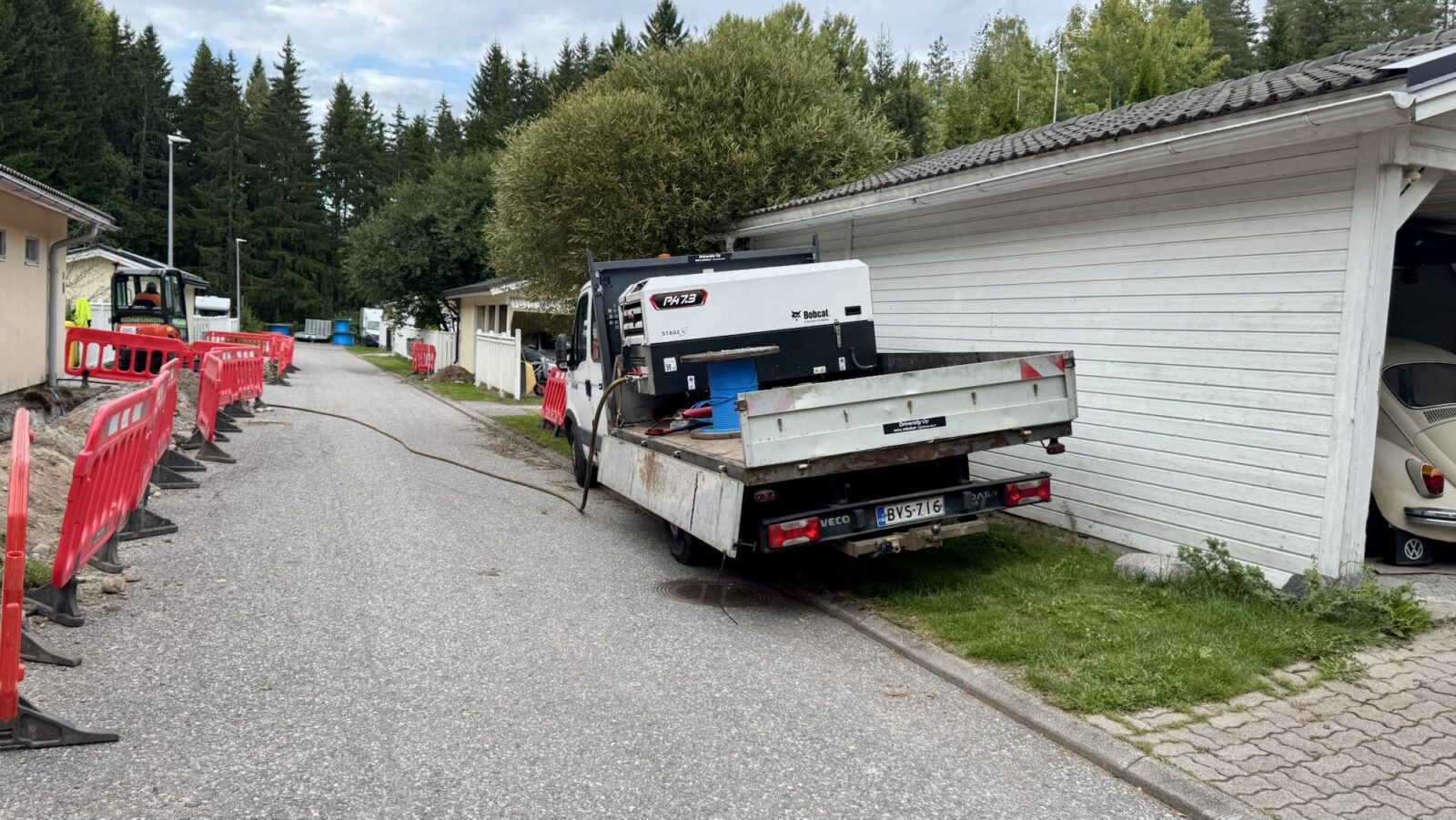

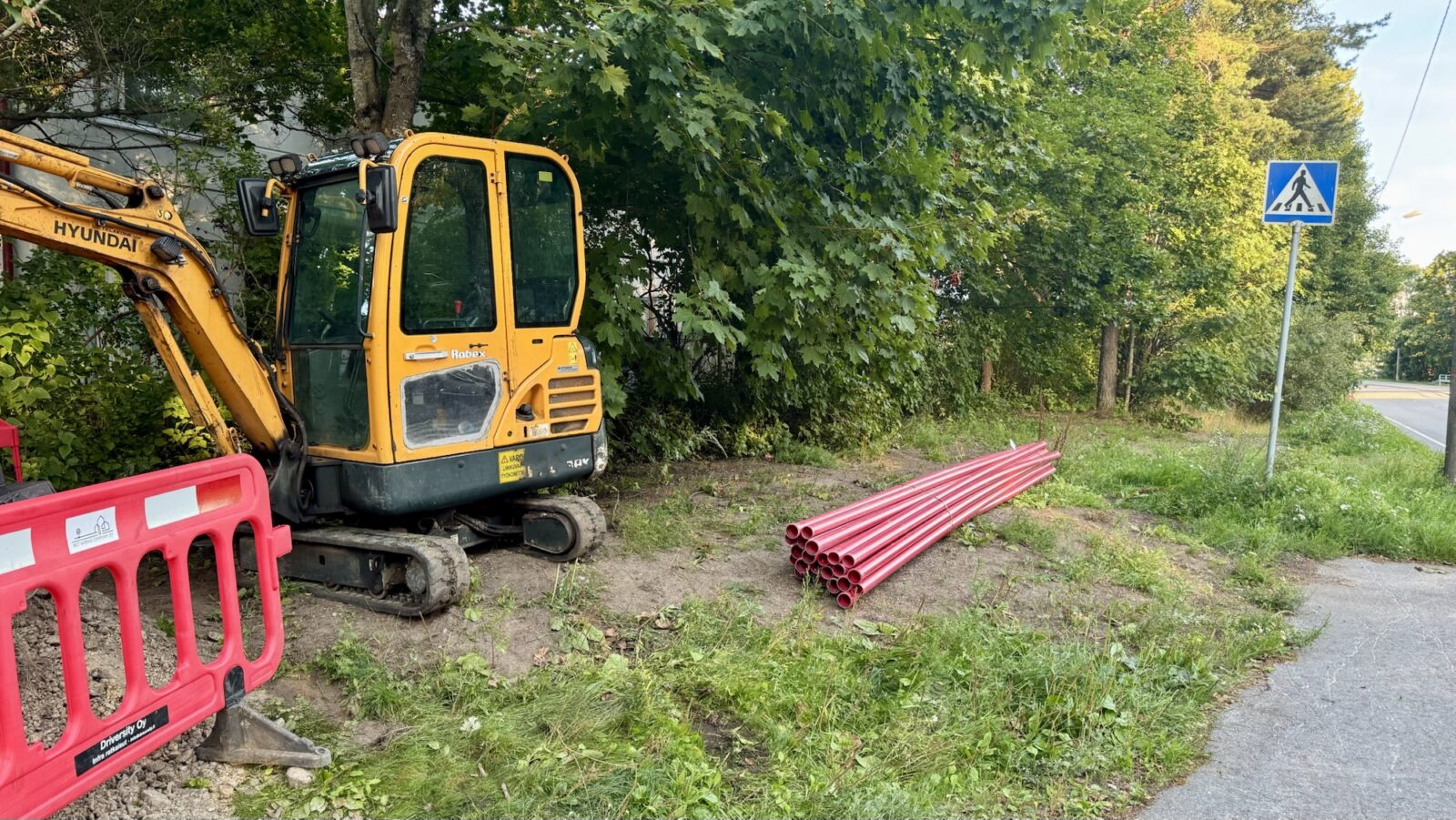

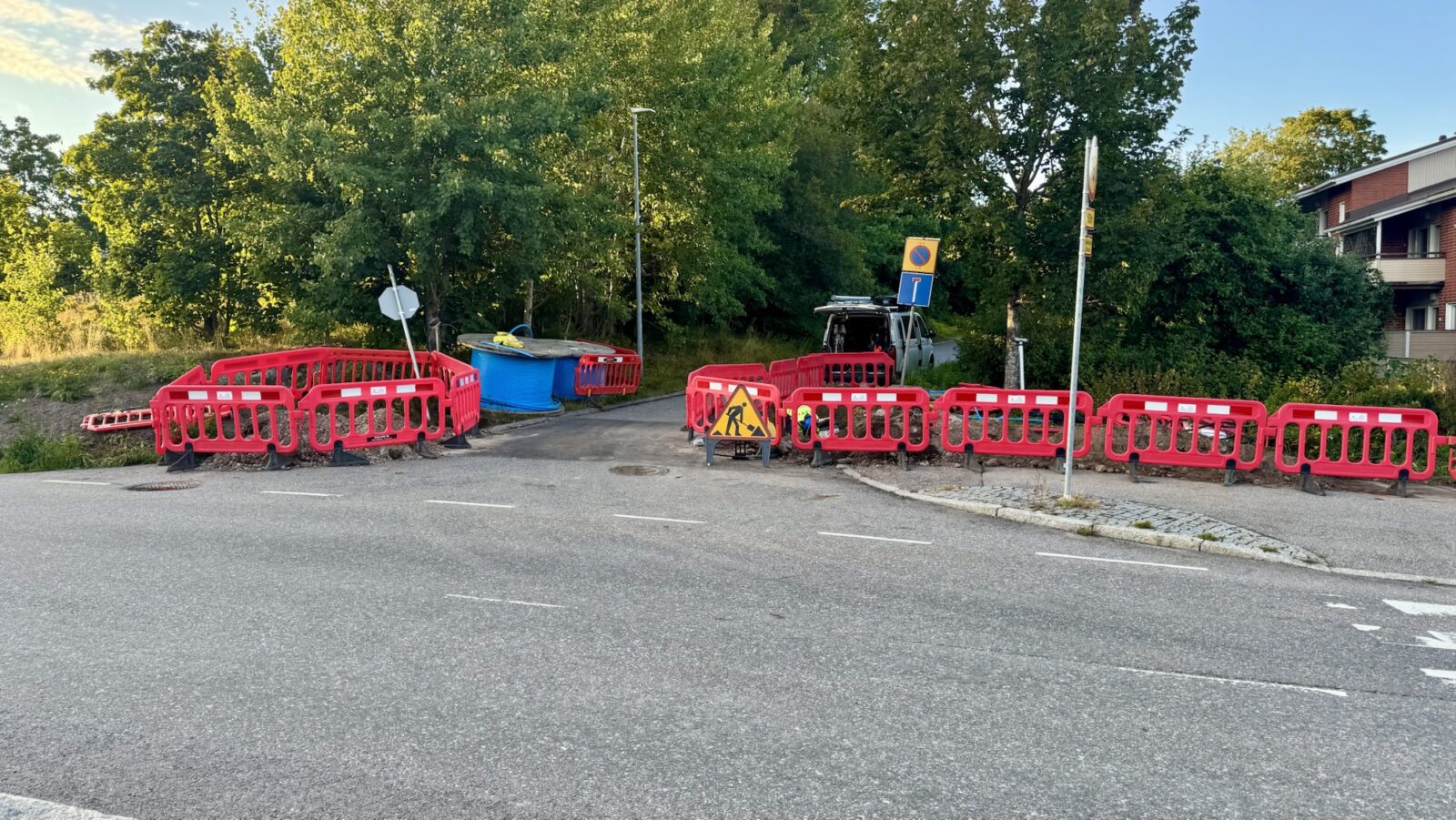

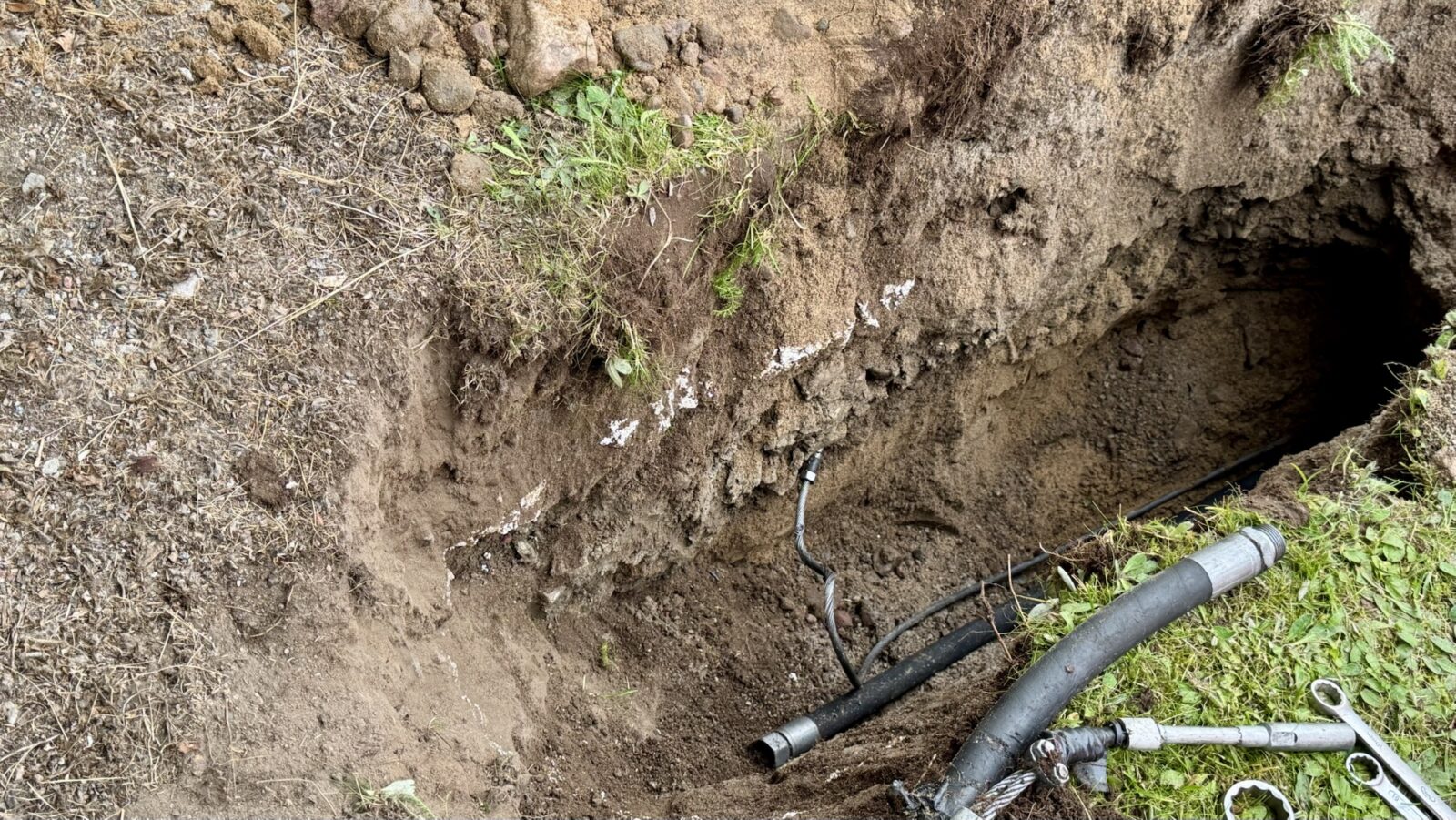

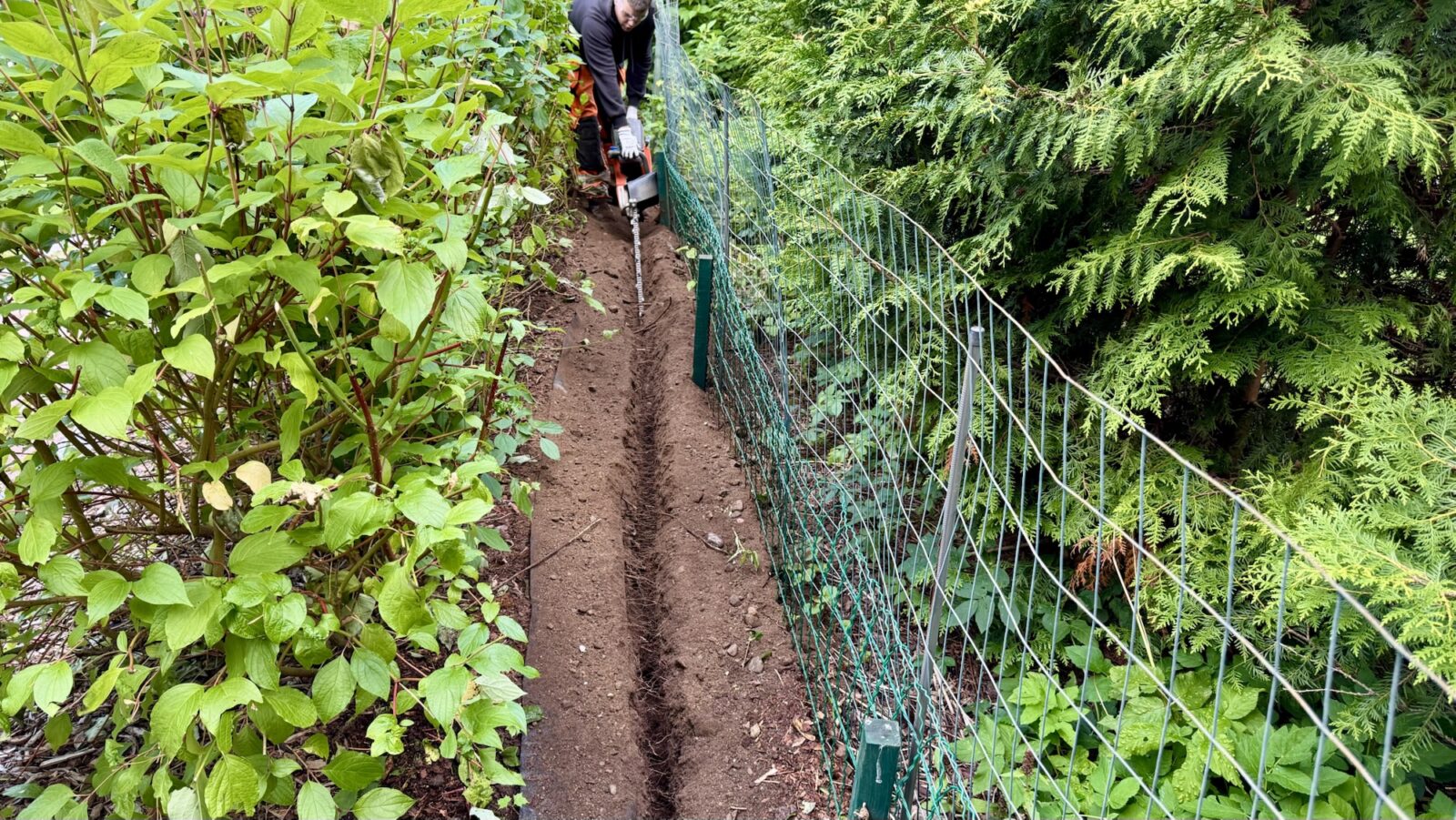

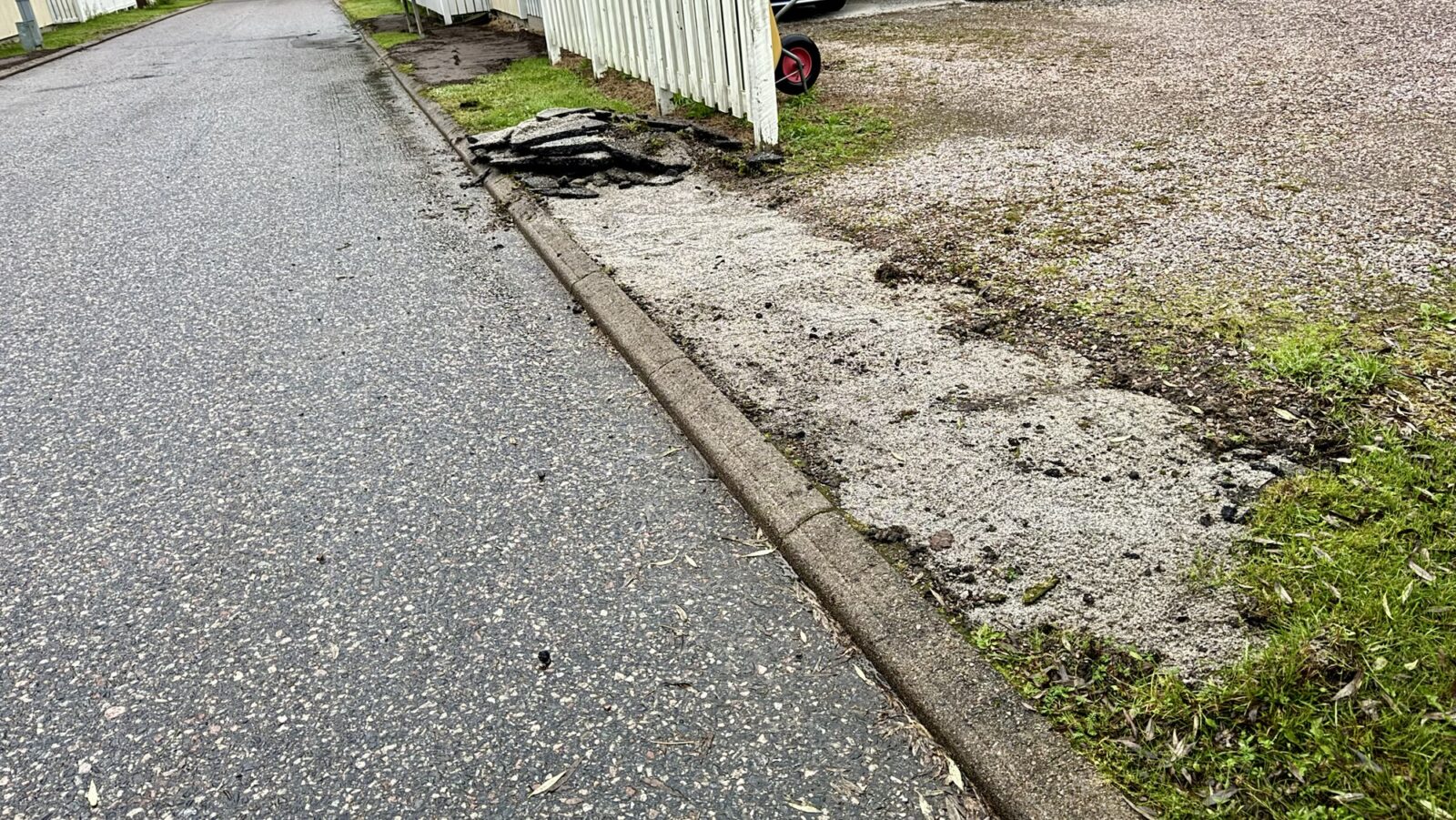

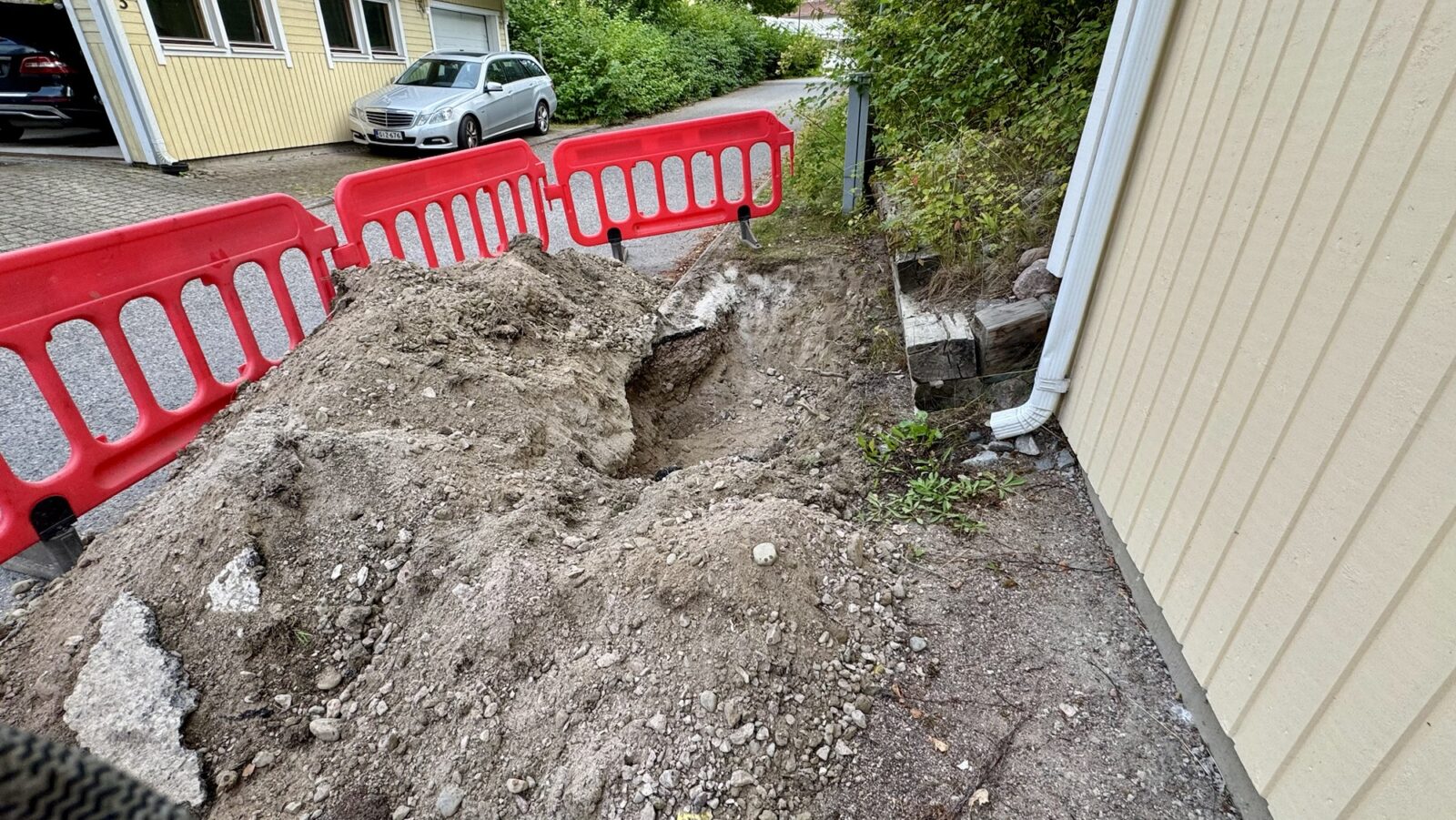

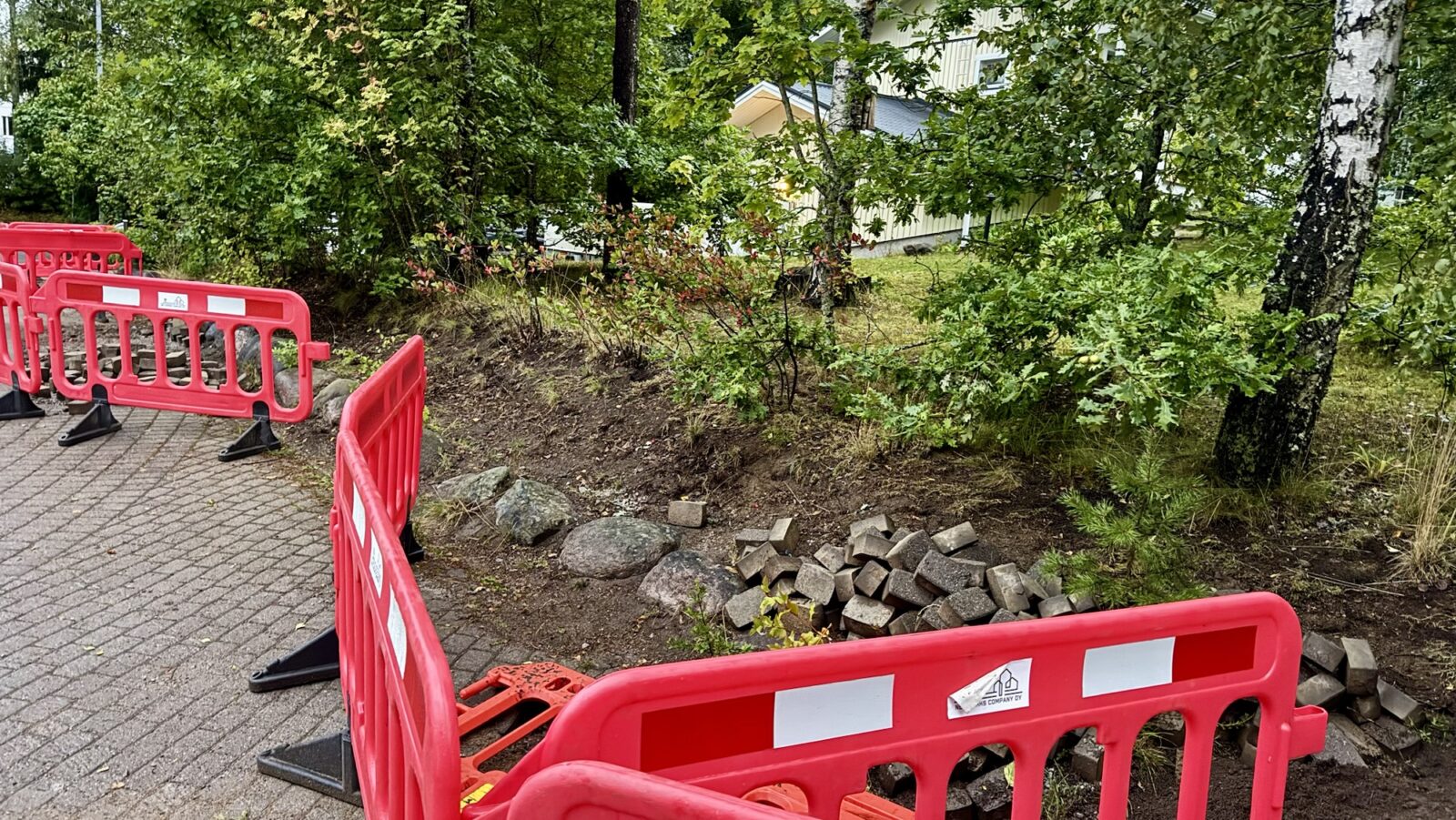

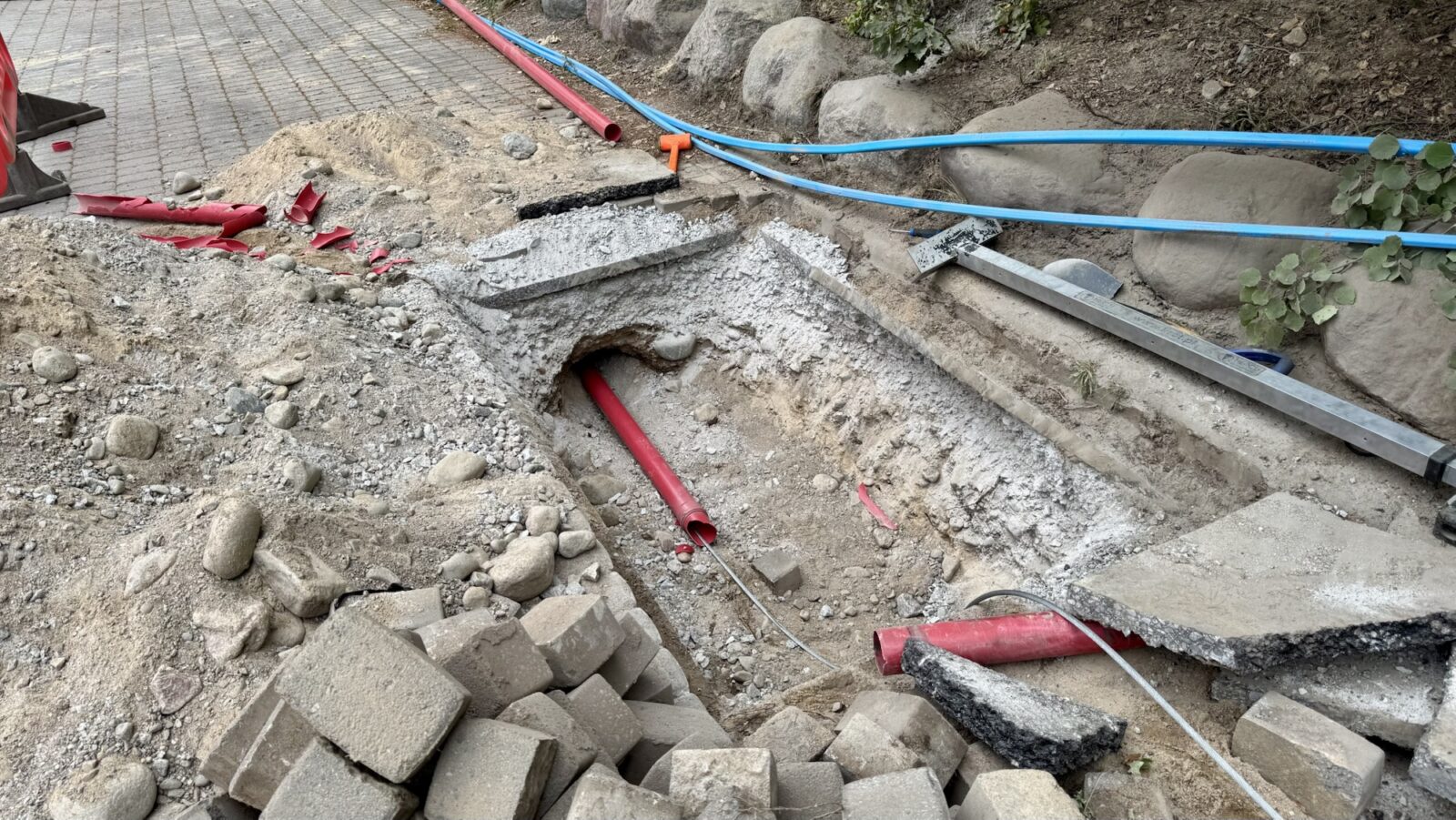

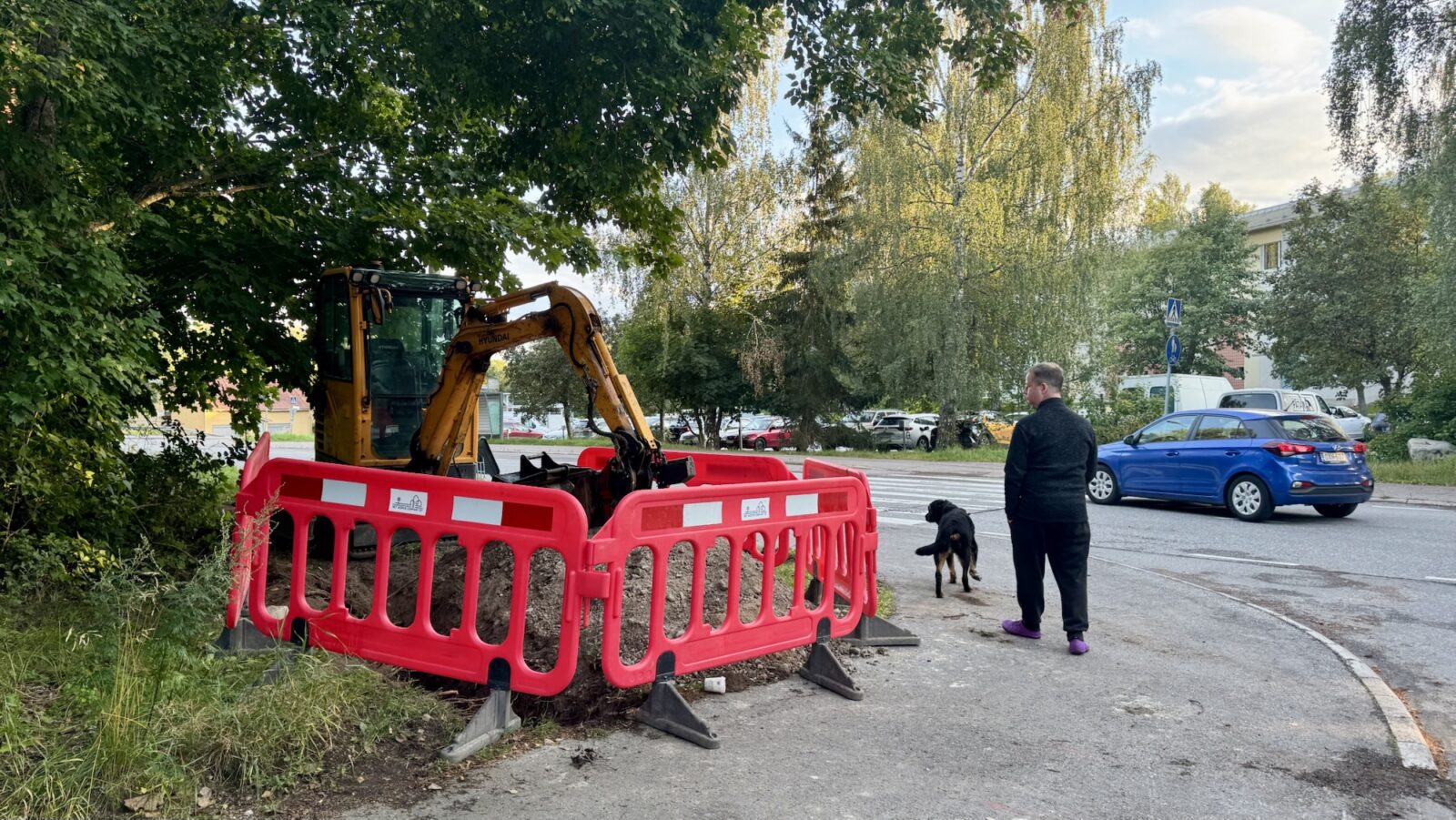

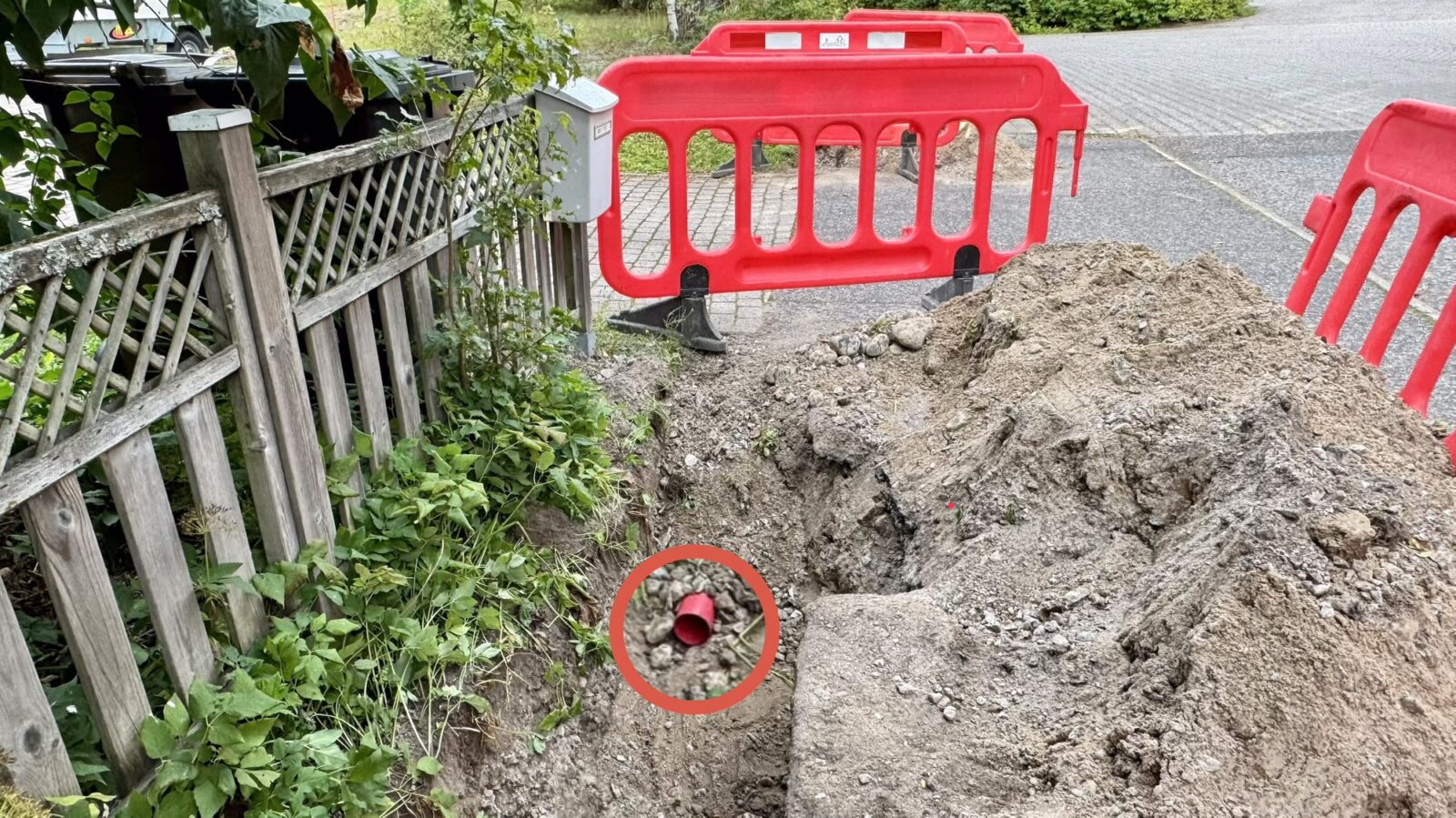

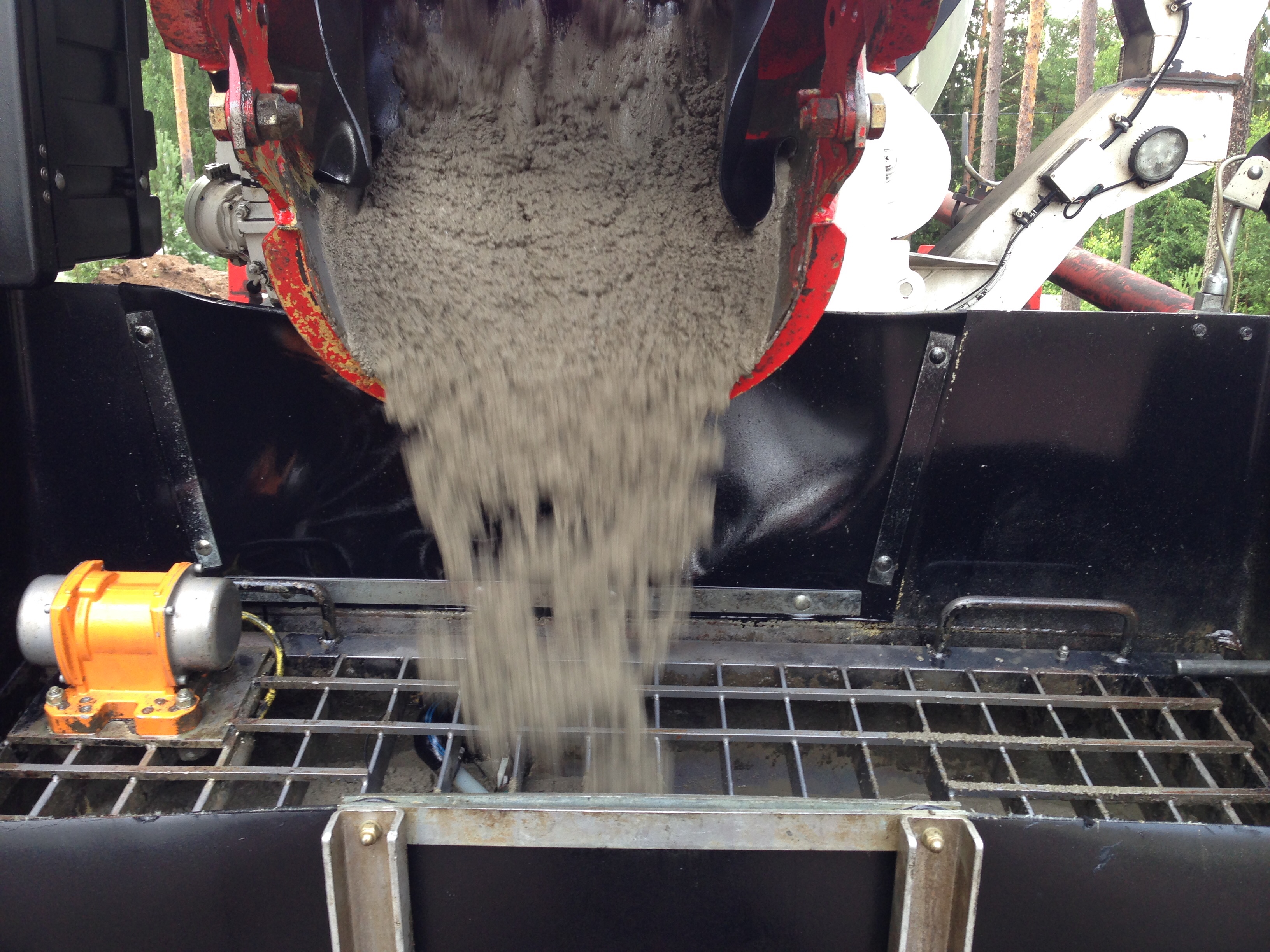

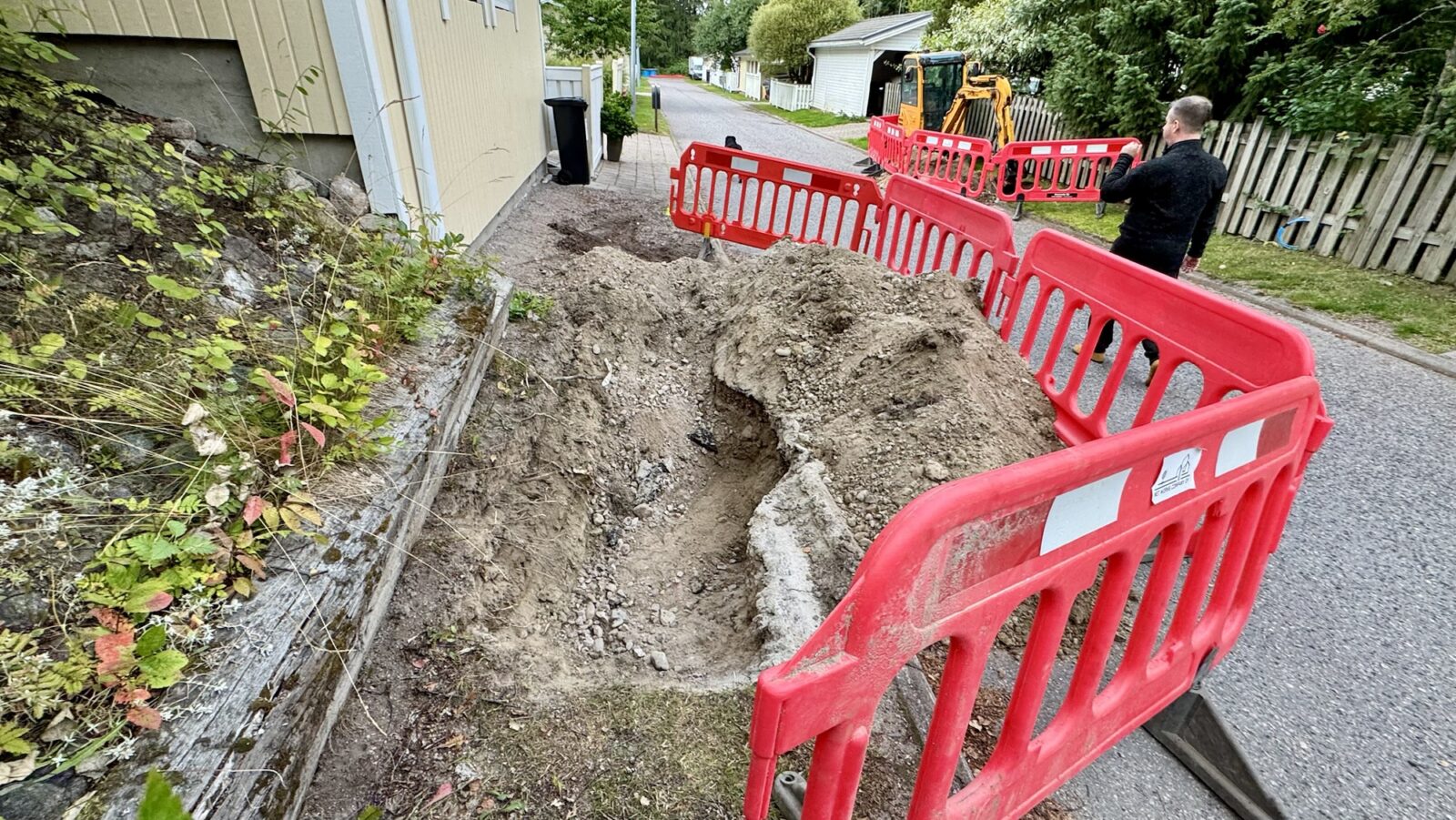

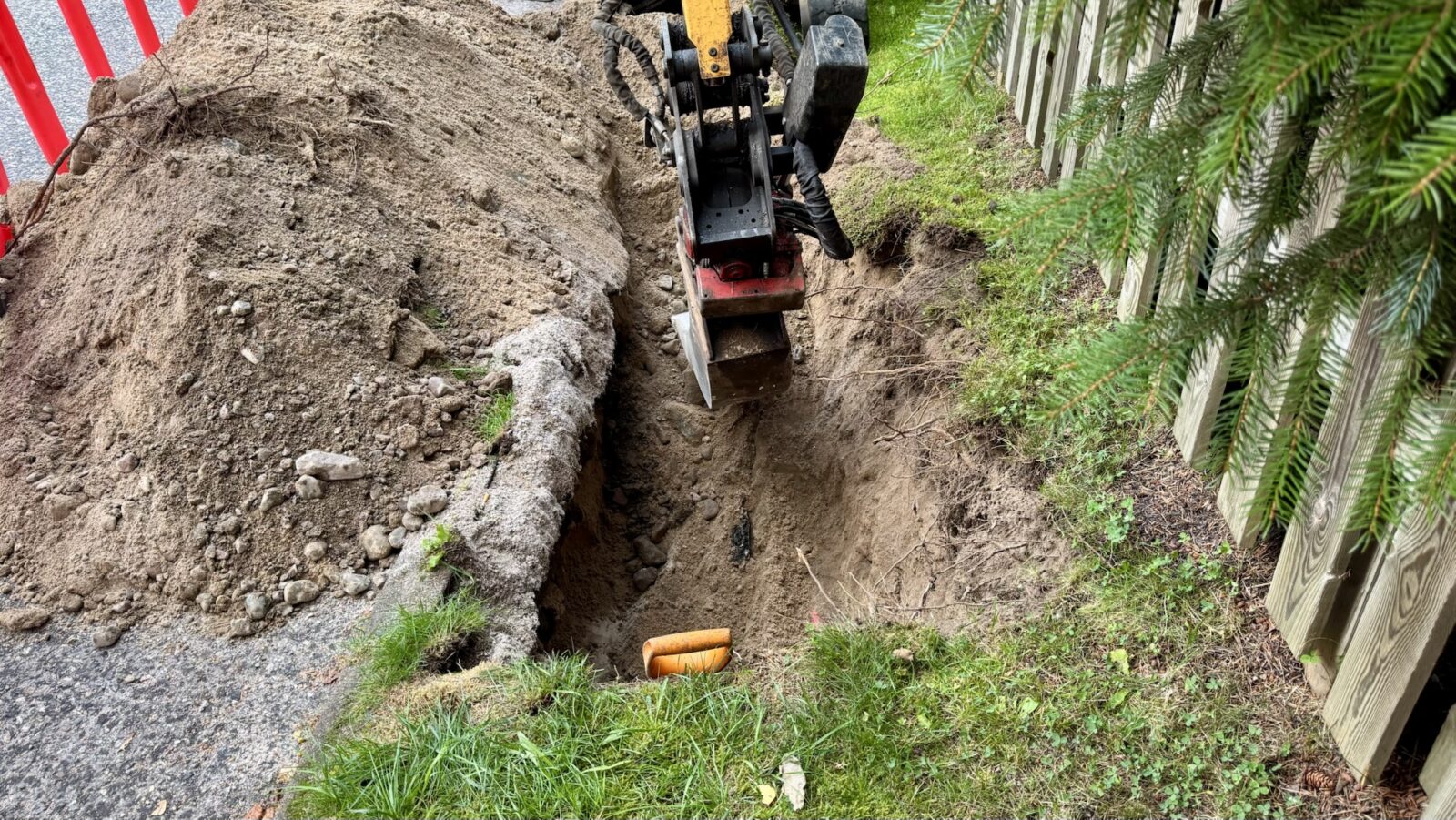

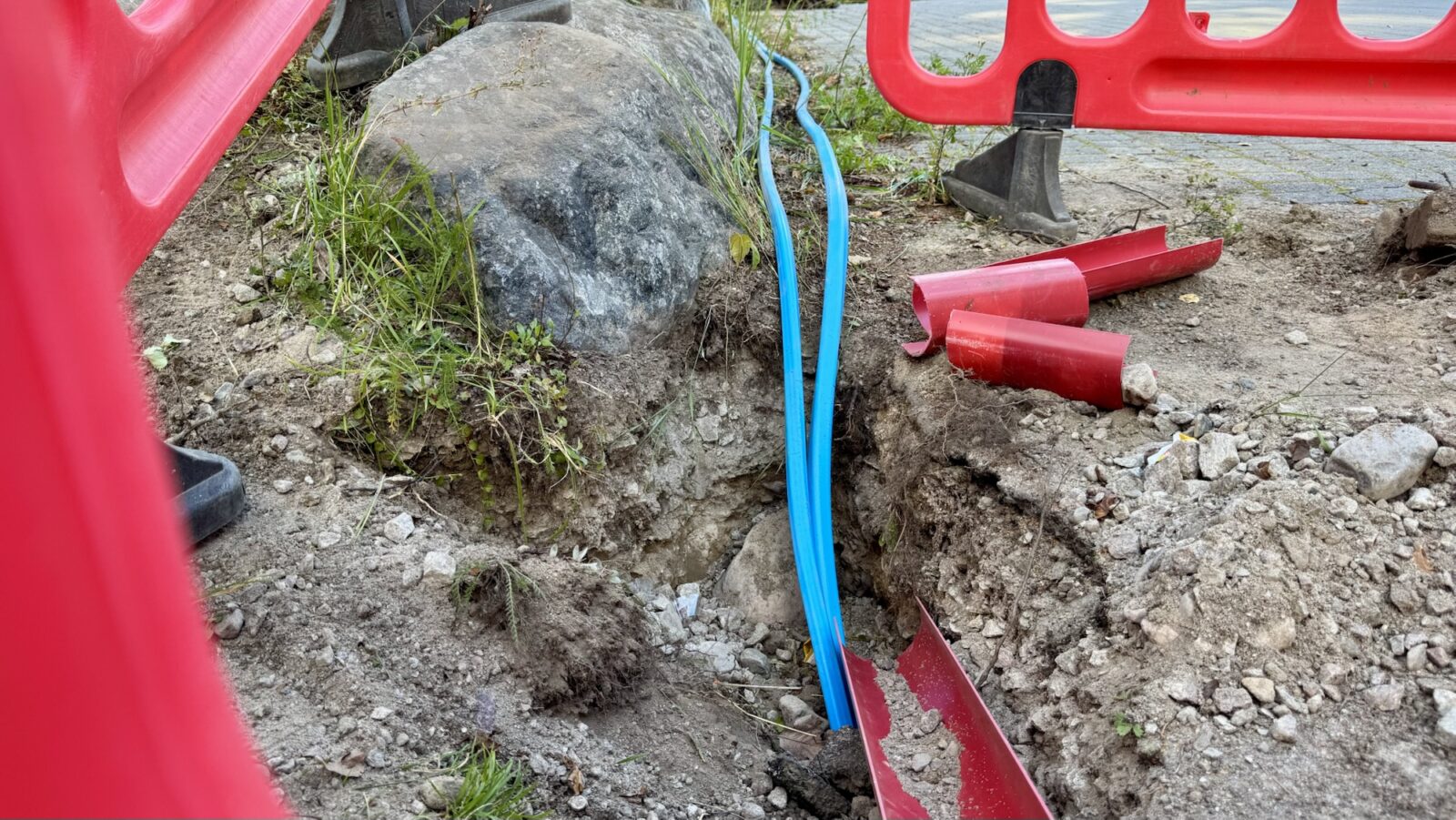

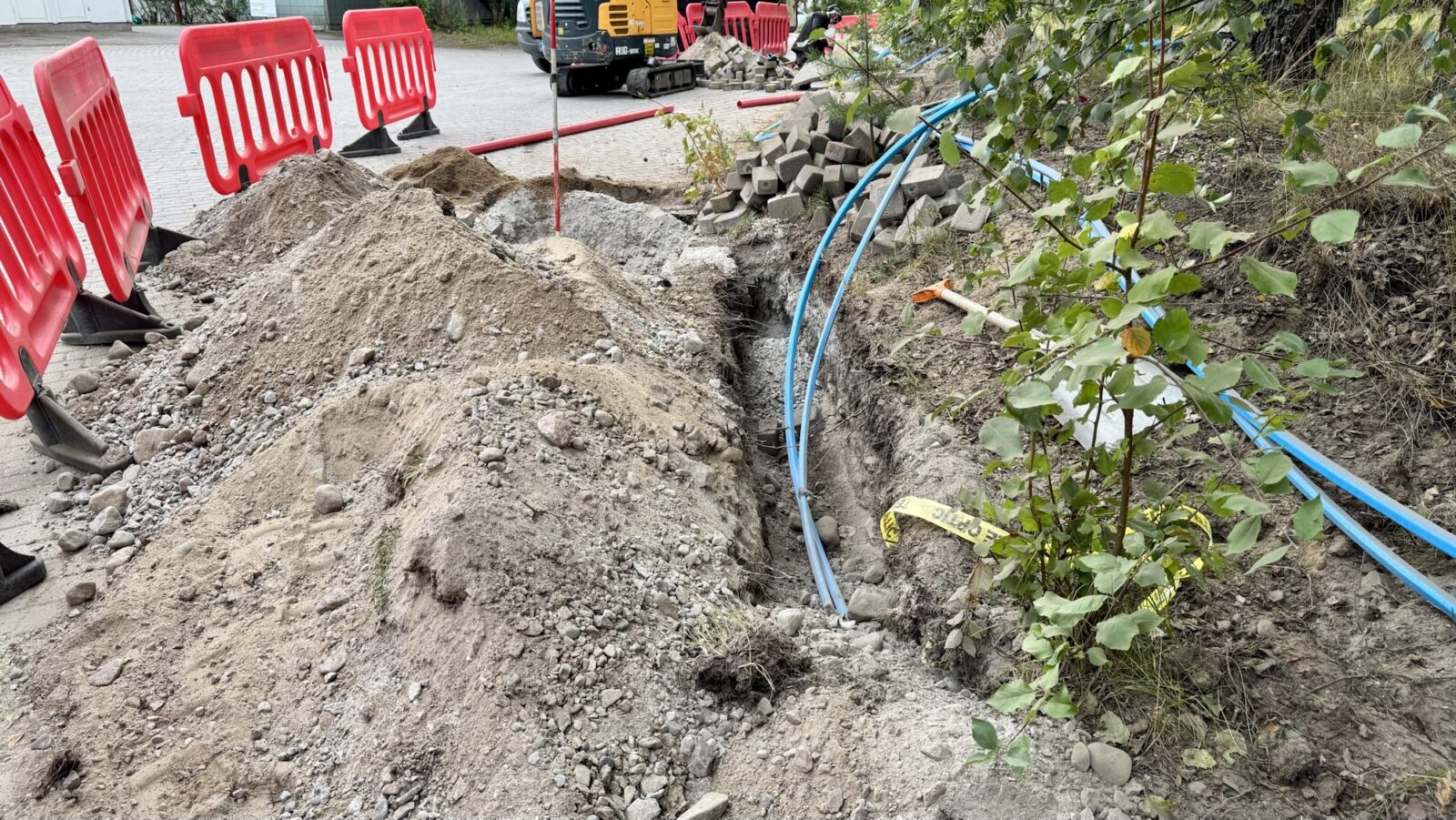

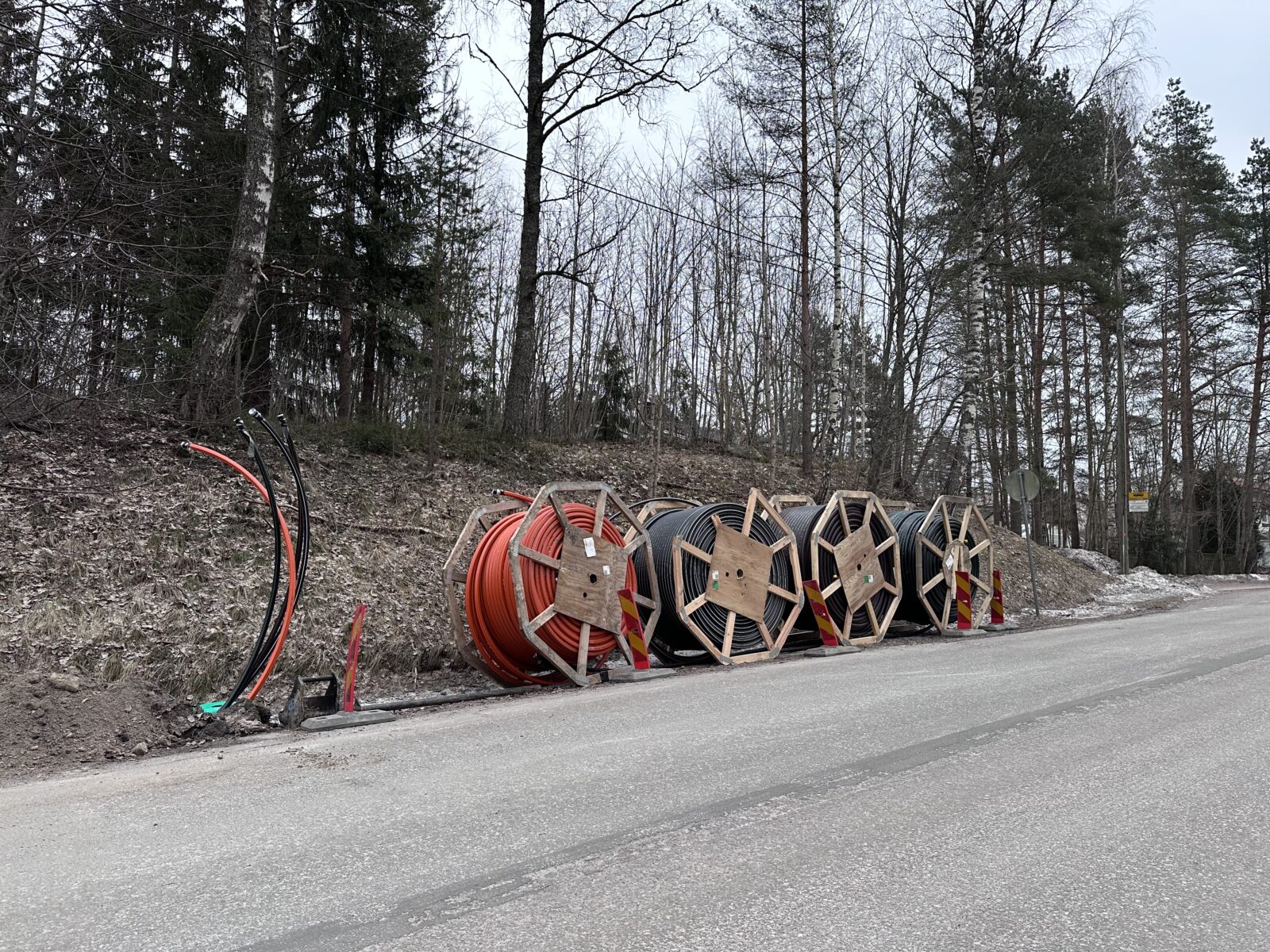

Yllätykseksemme Networks Company aloittikin runkoyhteyden kaivuutyöt jo alle viikon päästä mikrokanavaputkien ensimmäisistä kaivuista! Runkoyhteyden kaivaus aloitettiin liikenneympyrään aiemmin pystytetyltä jakokaapilta, osin samaa, mutta suurimmilta osin kokonaan uutta yhteyttä ja uutta reittiä tehden. Eipä siis jätettykään edellisen kaivuun yhteydessä laajennusvaraa, ehei. Nyt kaivetaan uudet putket ja reitit meidän kadullemme. Vähän vaikuttaa hölmöläisten touhulta joltain osin.. Mitäpä sitä turhaan säästelemään kaivuutöissä.

Myyrällä tien alta

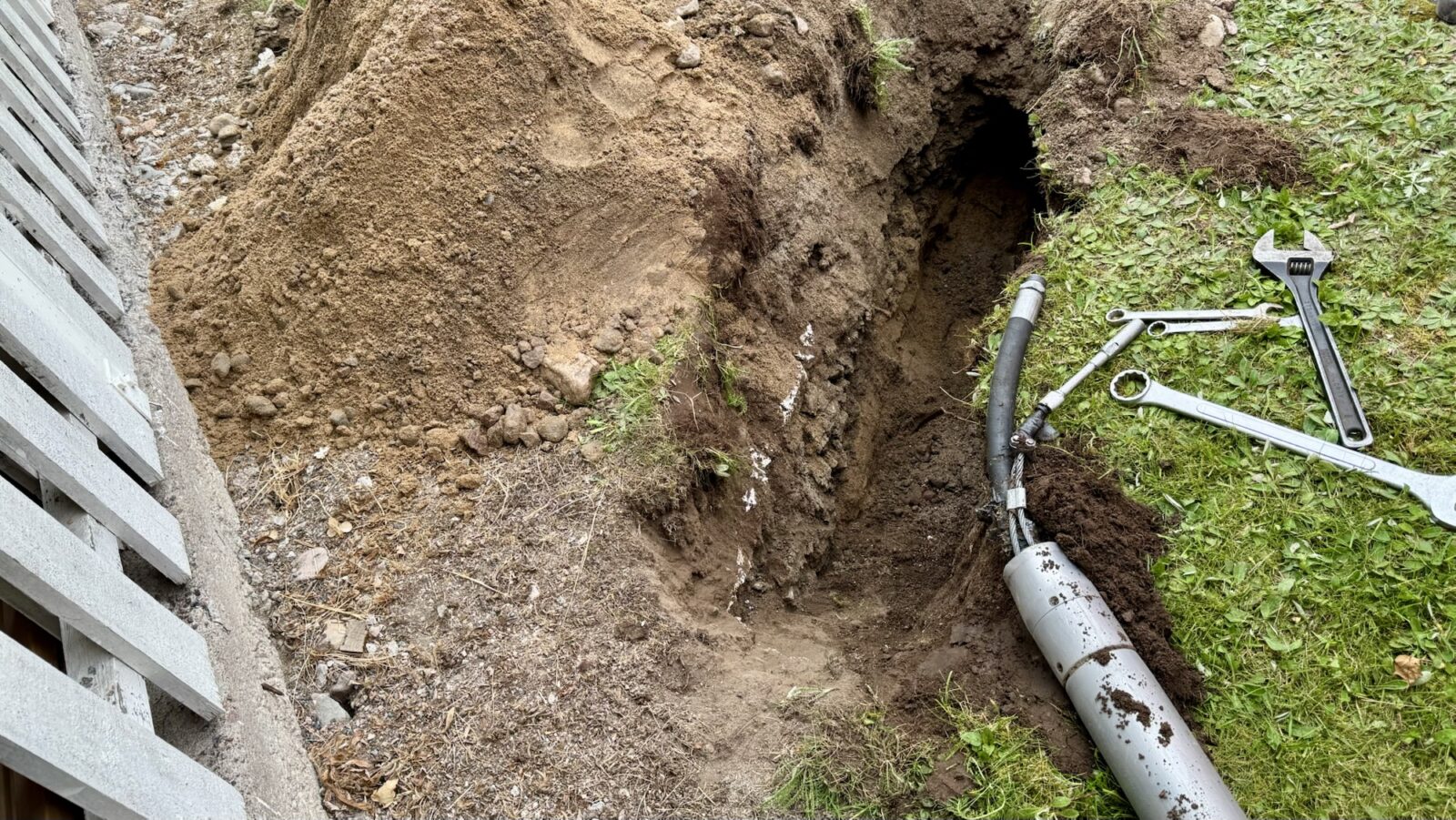

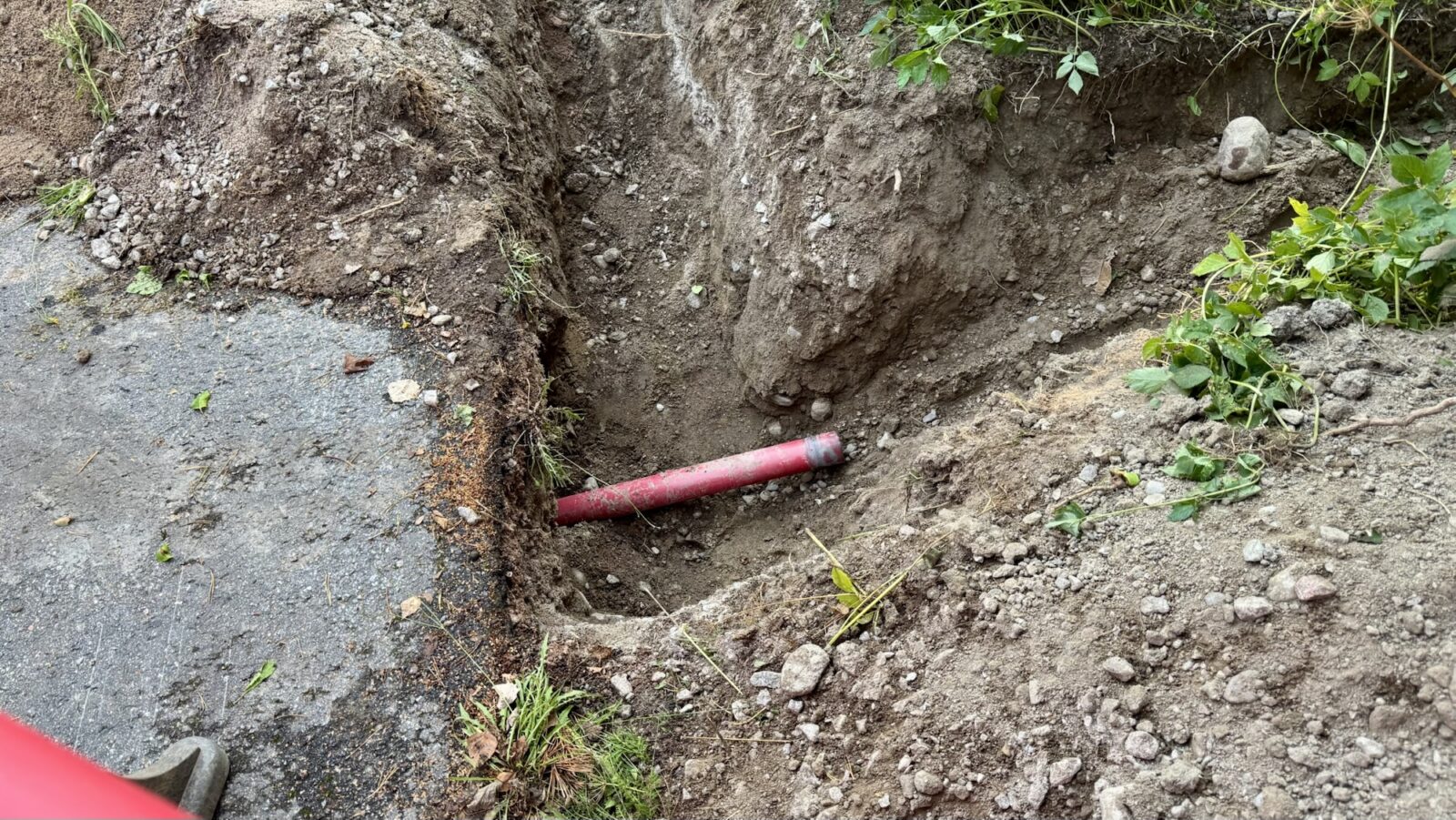

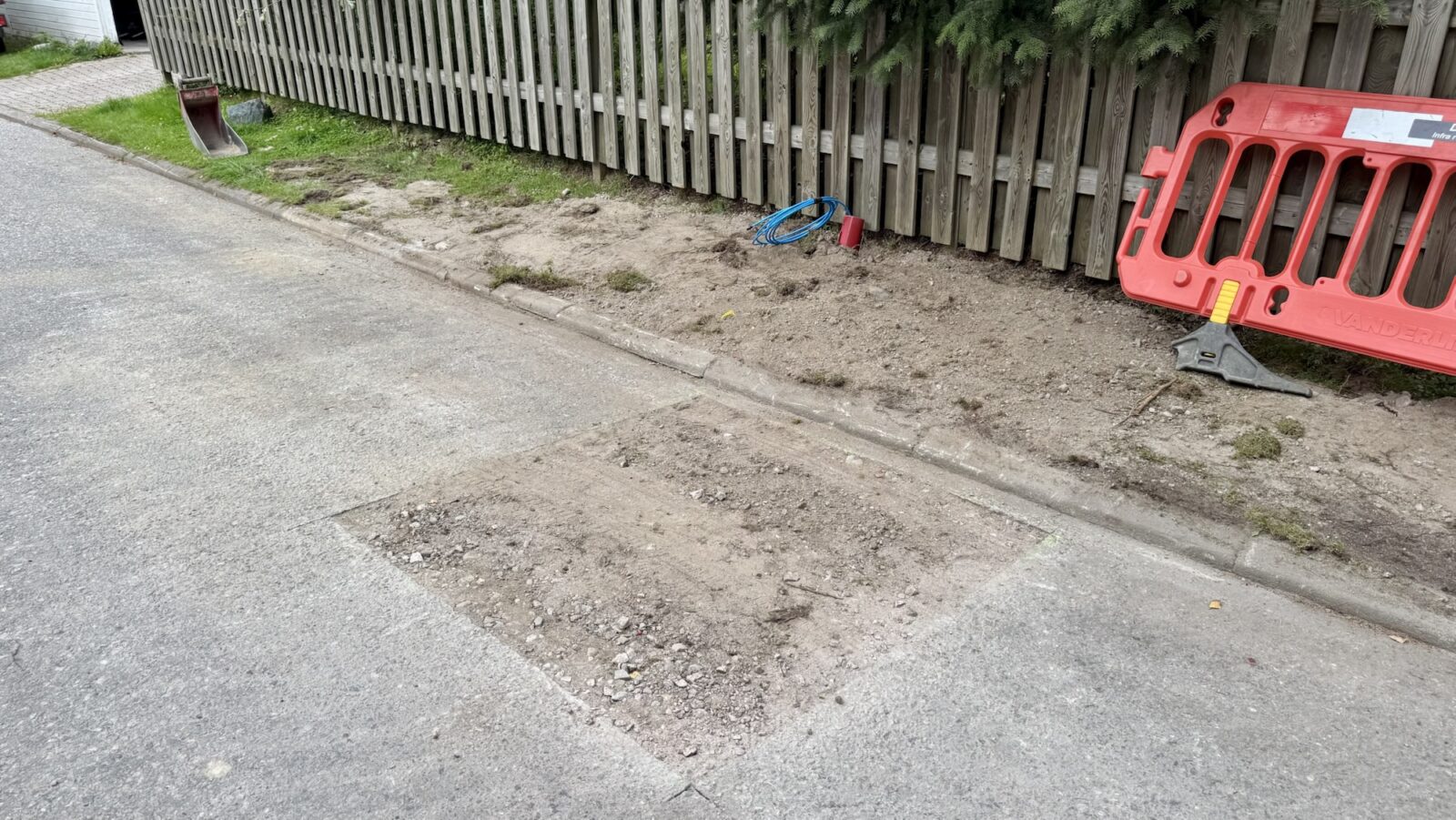

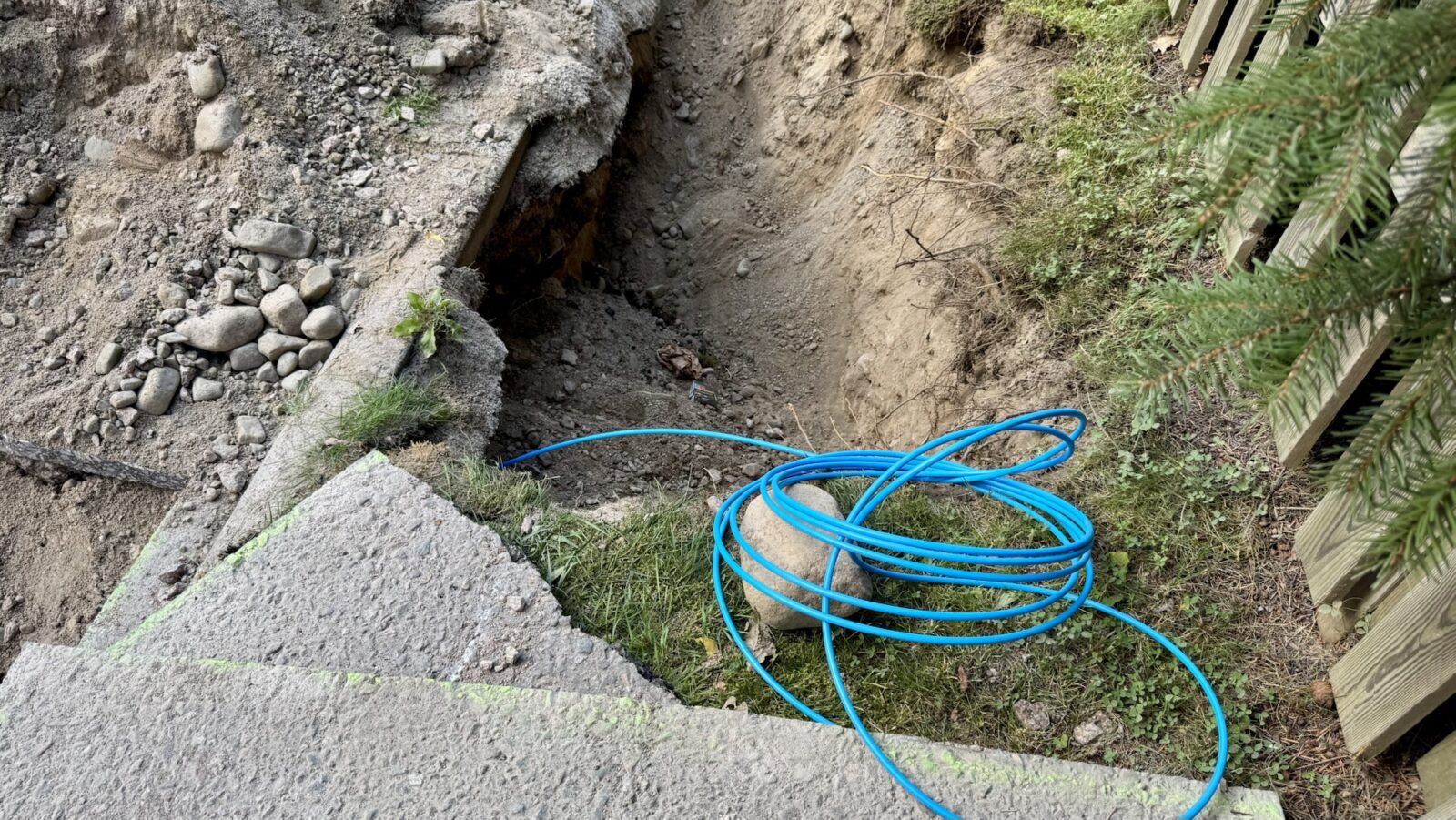

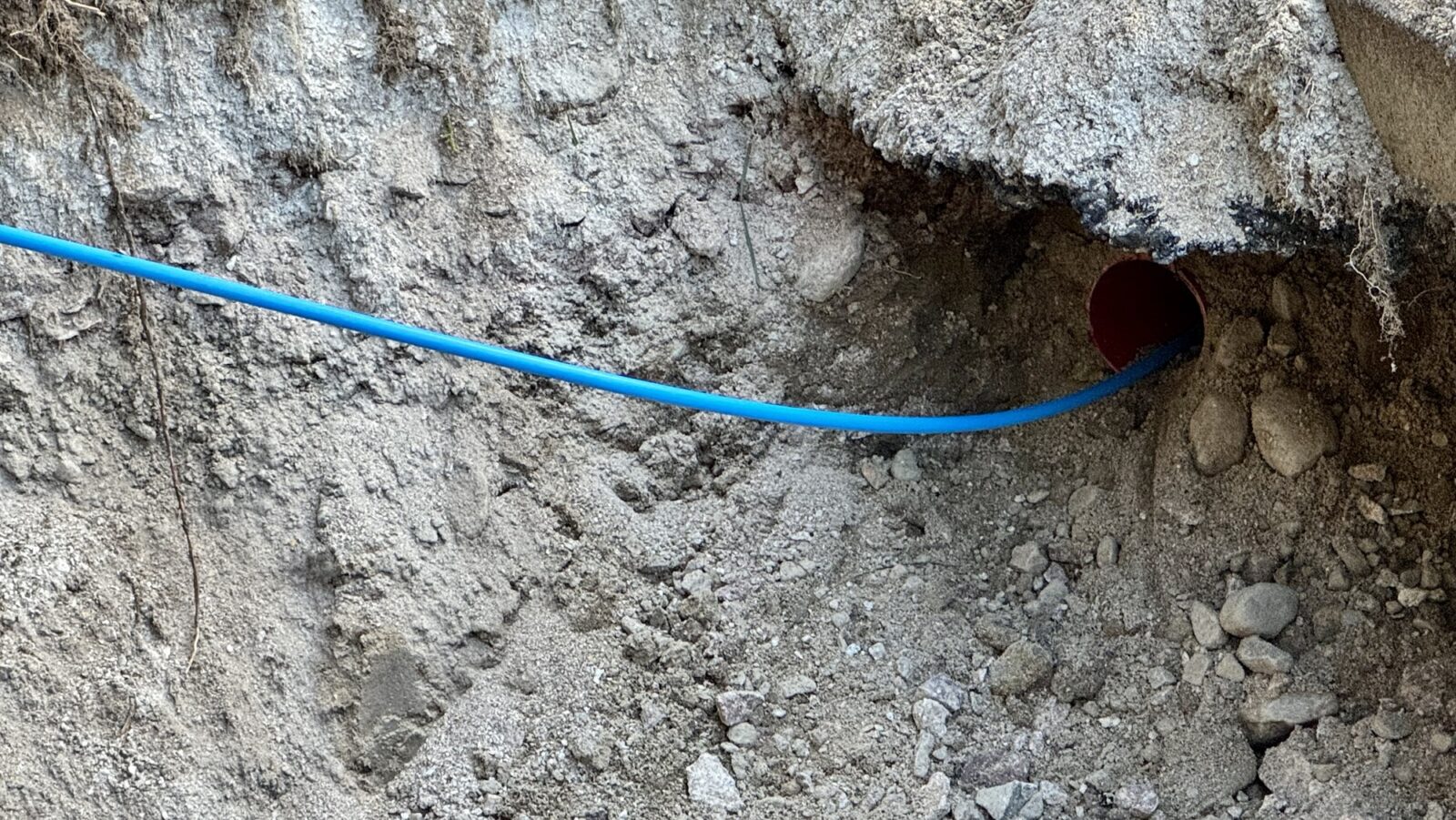

Kätevää, kun tien alitus ei aina vaadi tien avausta, vaan sen sijaan tehdään alitus ”myyräksi” kutsutulla härvelillä. Se on siis paineilmalla toimiva vasara, joka on sellaisen putken päähän kiinnitetty nakuttava ”pora”. Tämä nakuttelee tiensä maan alla melkoisen suoraan eteenpäin ja se saa vedettyä perässään kaapeliputken tien alle.

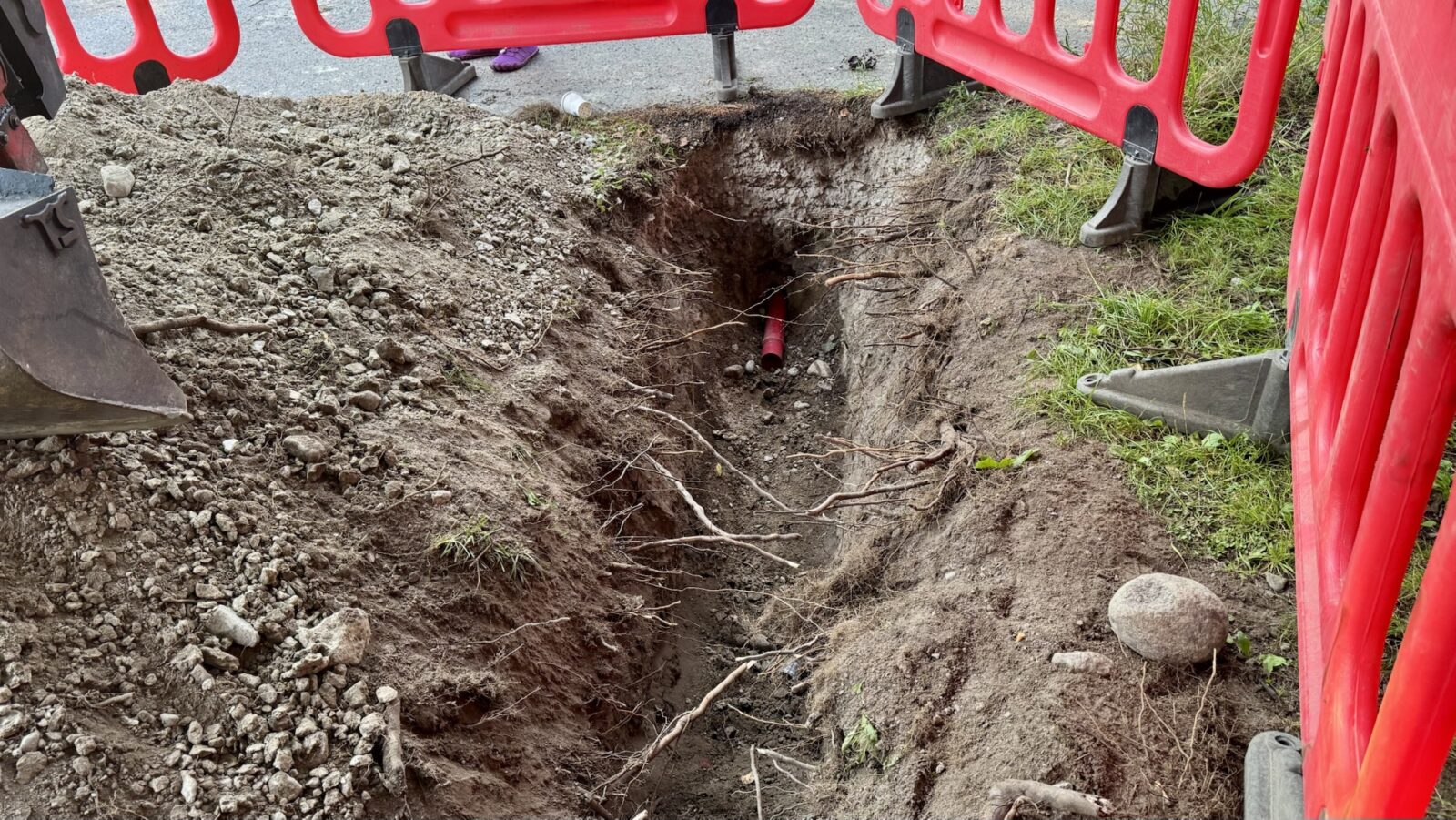

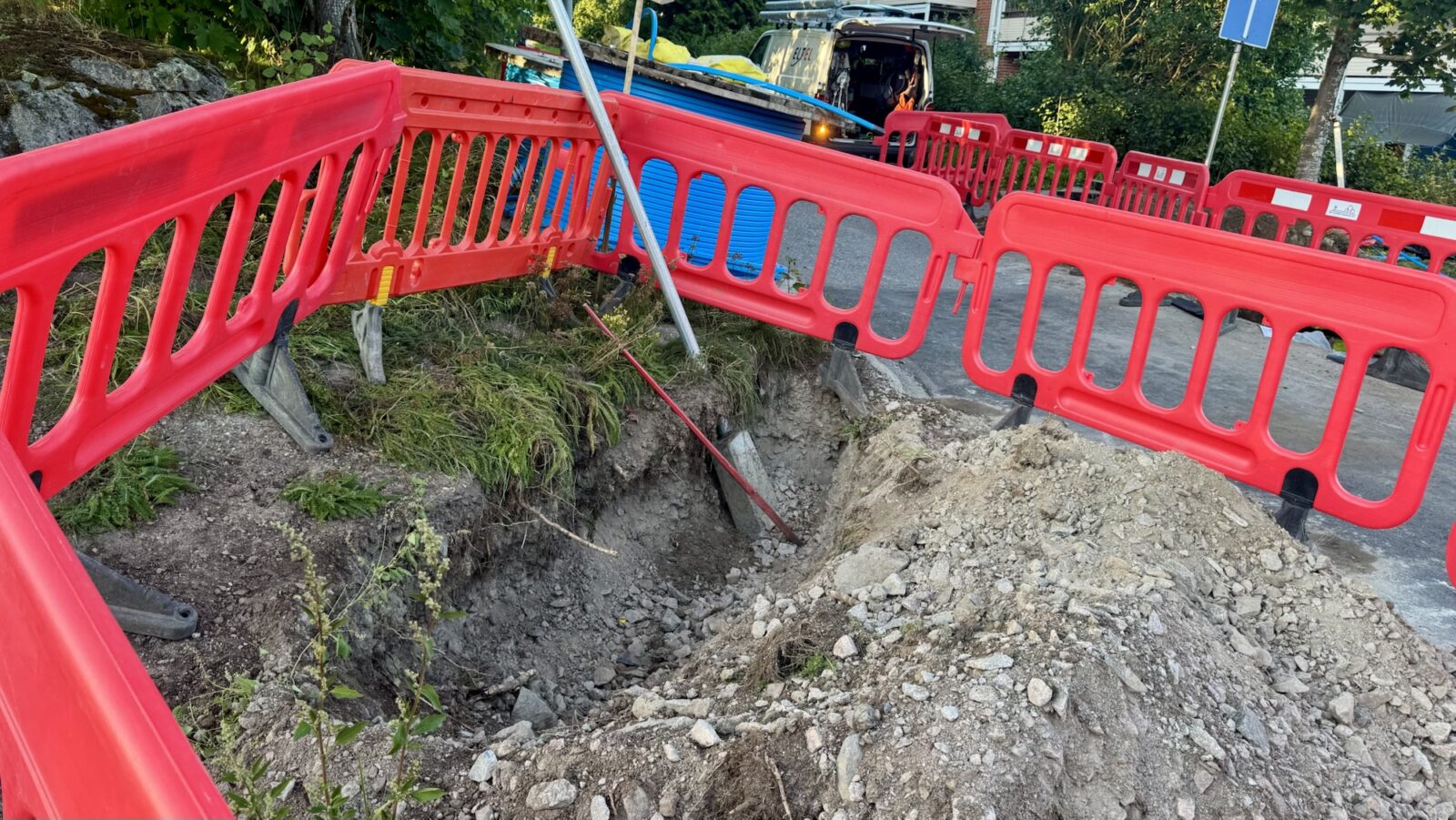

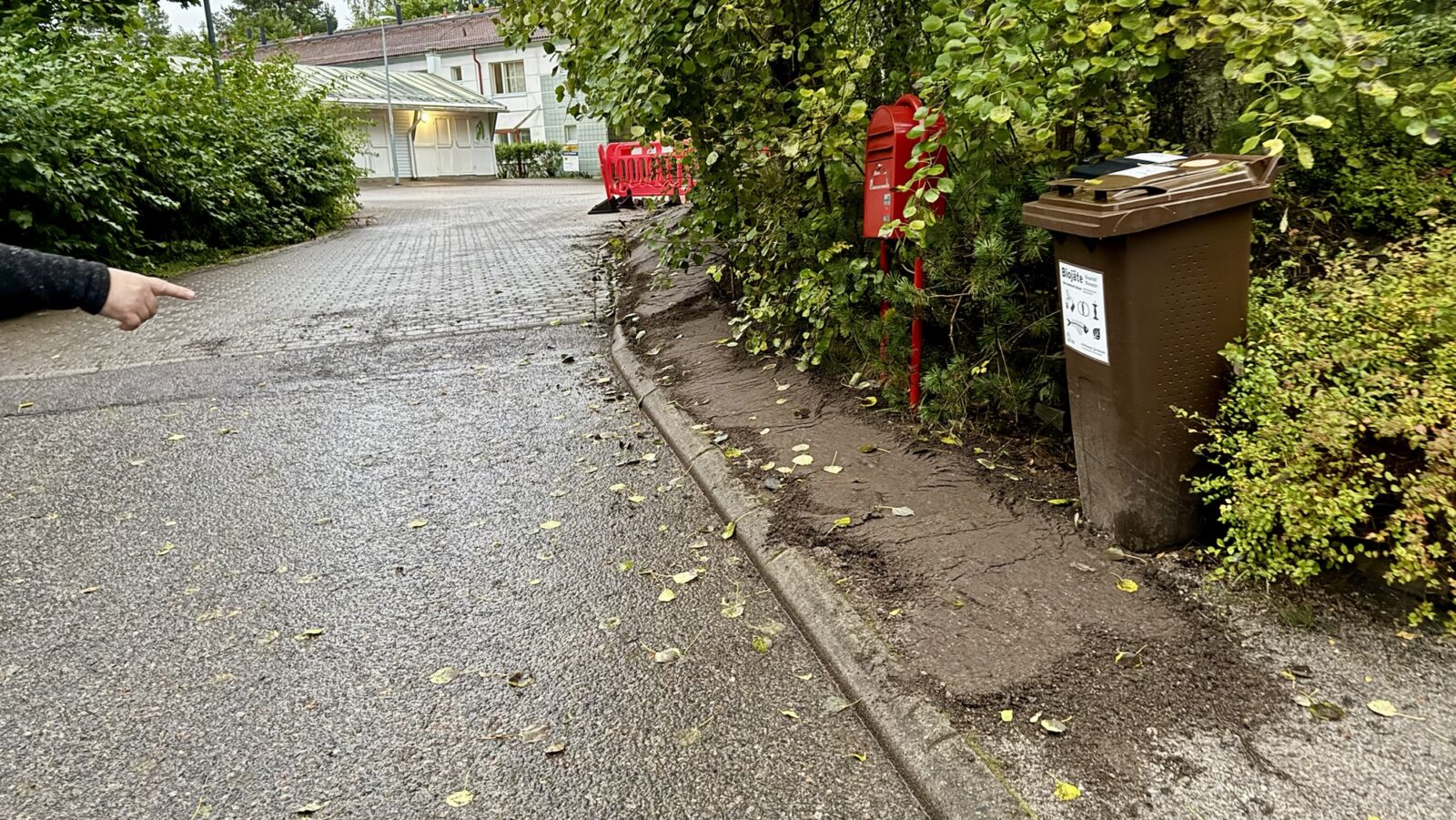

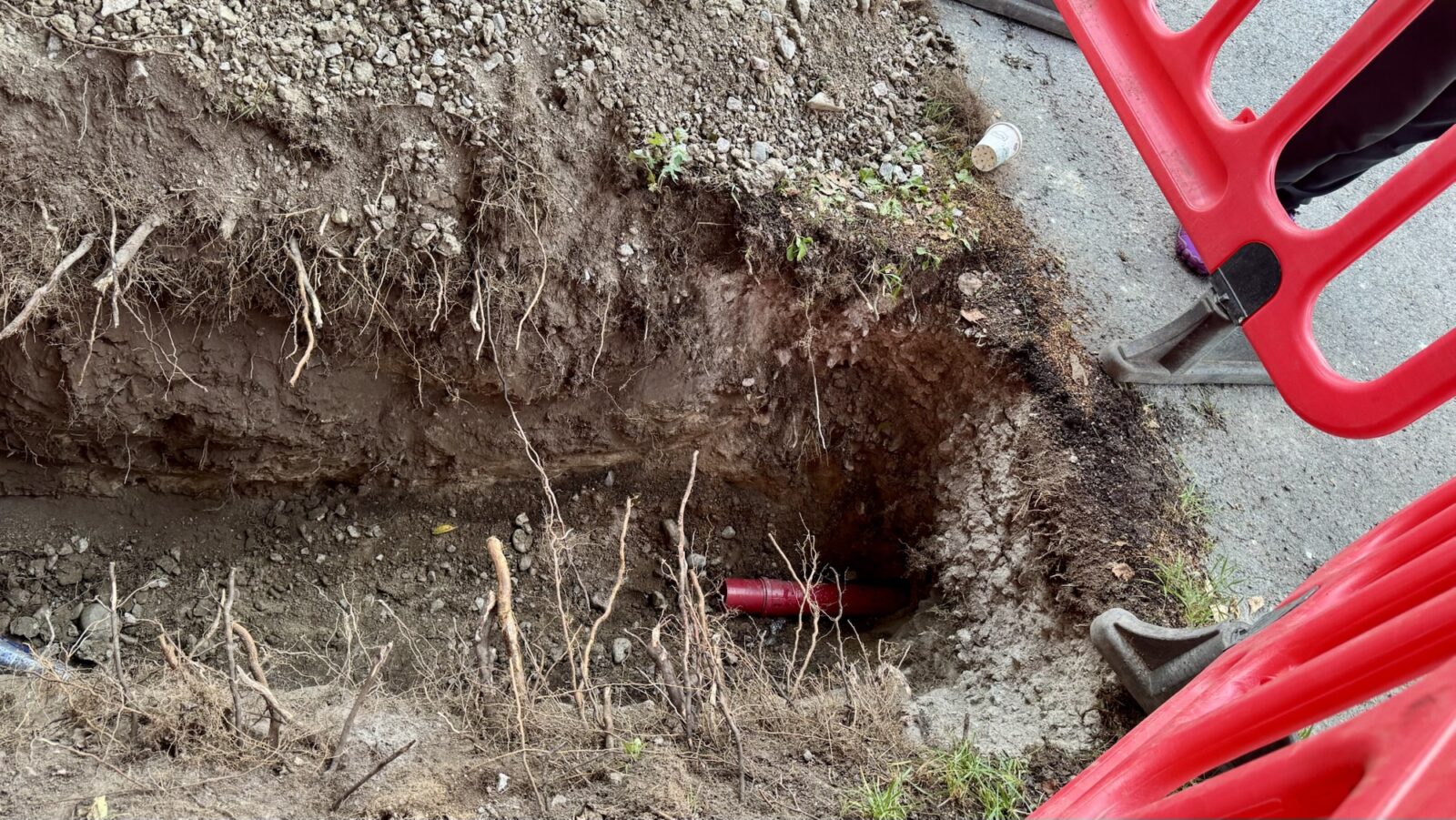

POKS! Hups oho eiku…

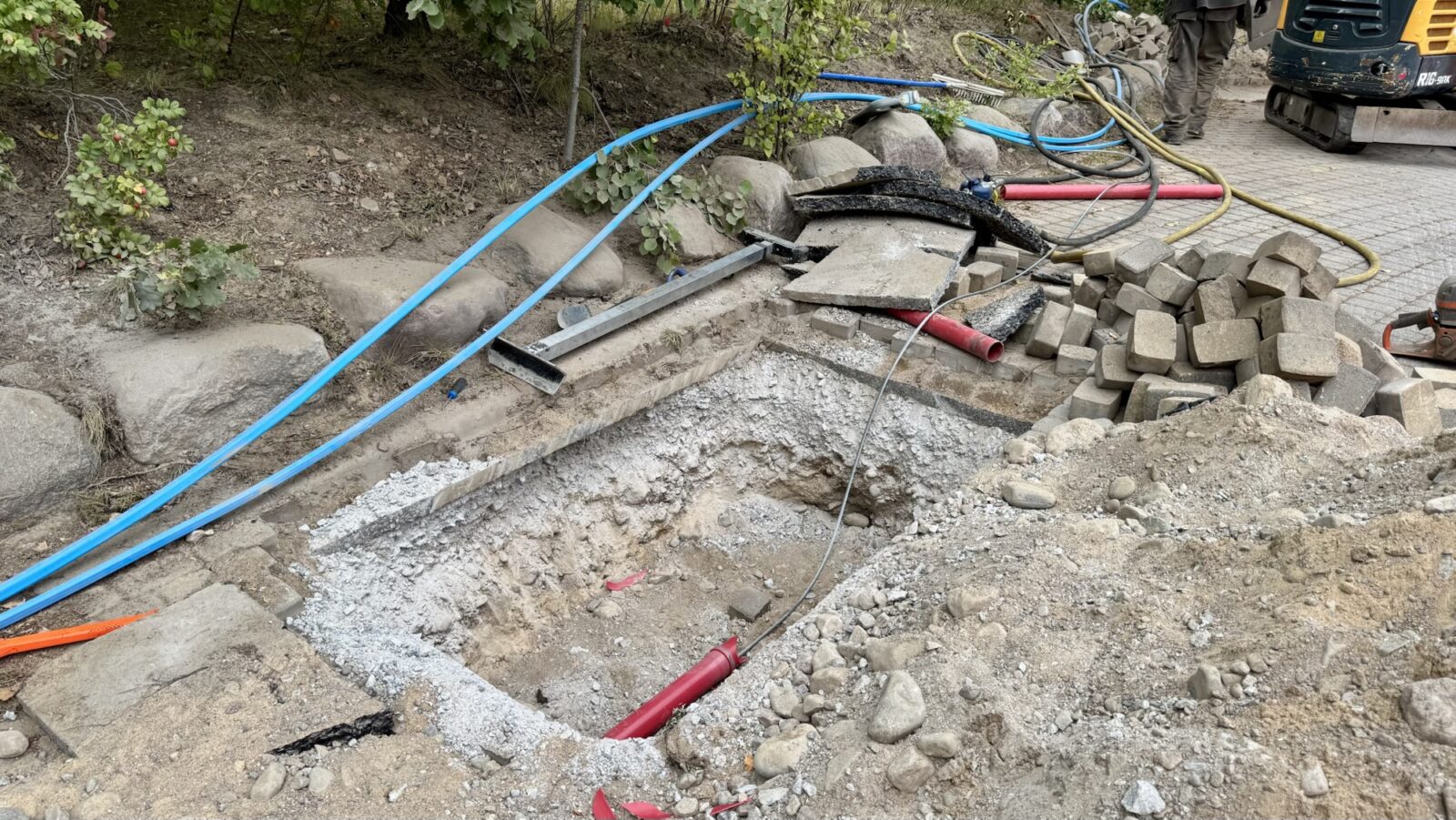

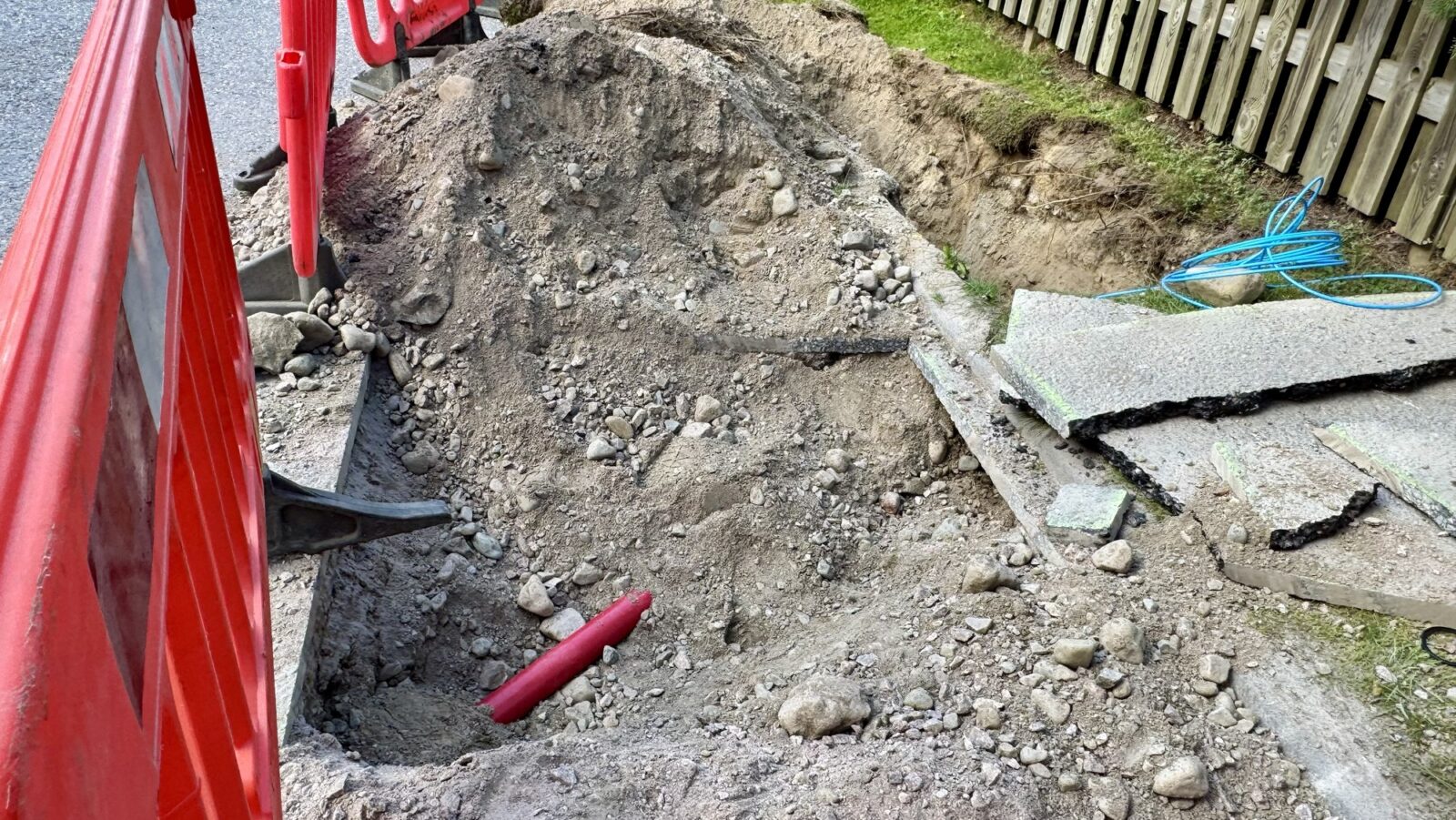

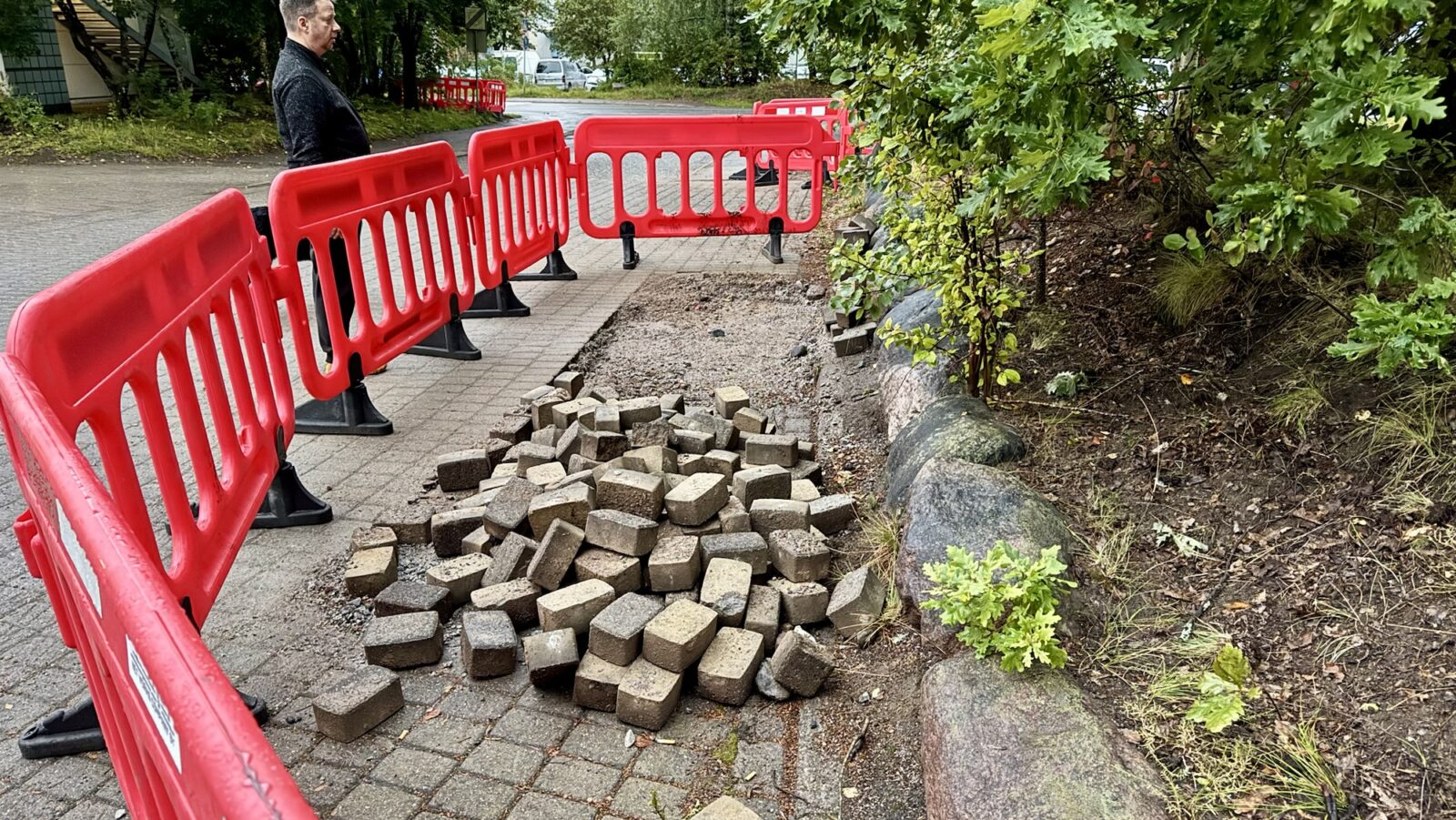

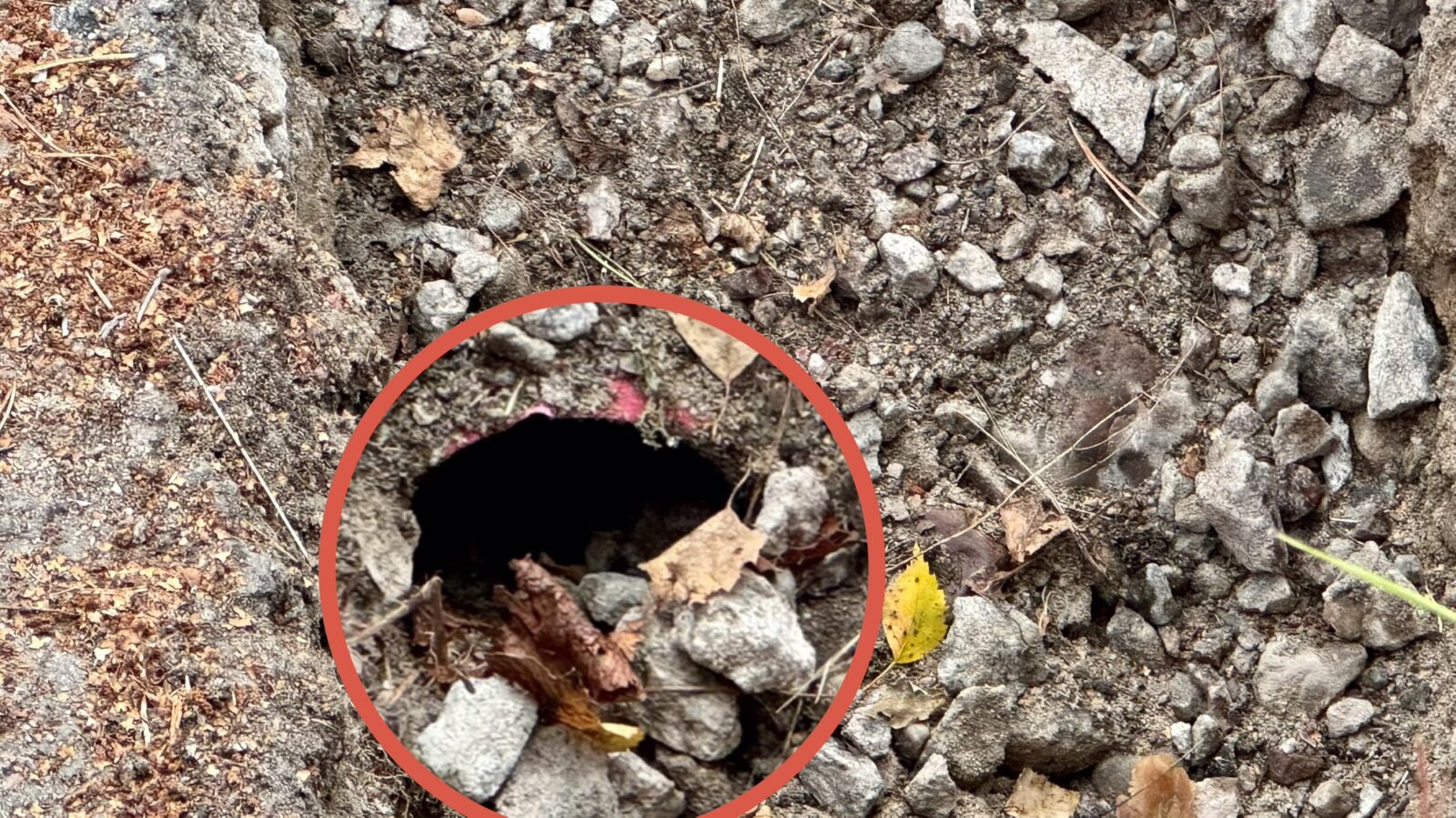

Kustaanmäki-tien alitus myyrällä ei sitten tainnut mennä ilman yllätyksiä. Homma keskeytyi ja Eltel oli tullut paikalle. Kuulemma myyrä osui Kustaanmäen kiinteistöjen sähkönsyötön kaapeleihin. Varmaan ollut melkoinen pamahdus ja räiske. Eikö kaapeleita oltu tutkattu? Eikö kaupunki ollut käynyt tekemässä kaapelinäyttöä?

Kaivuutyöt etenevät seuraavana päivänä.

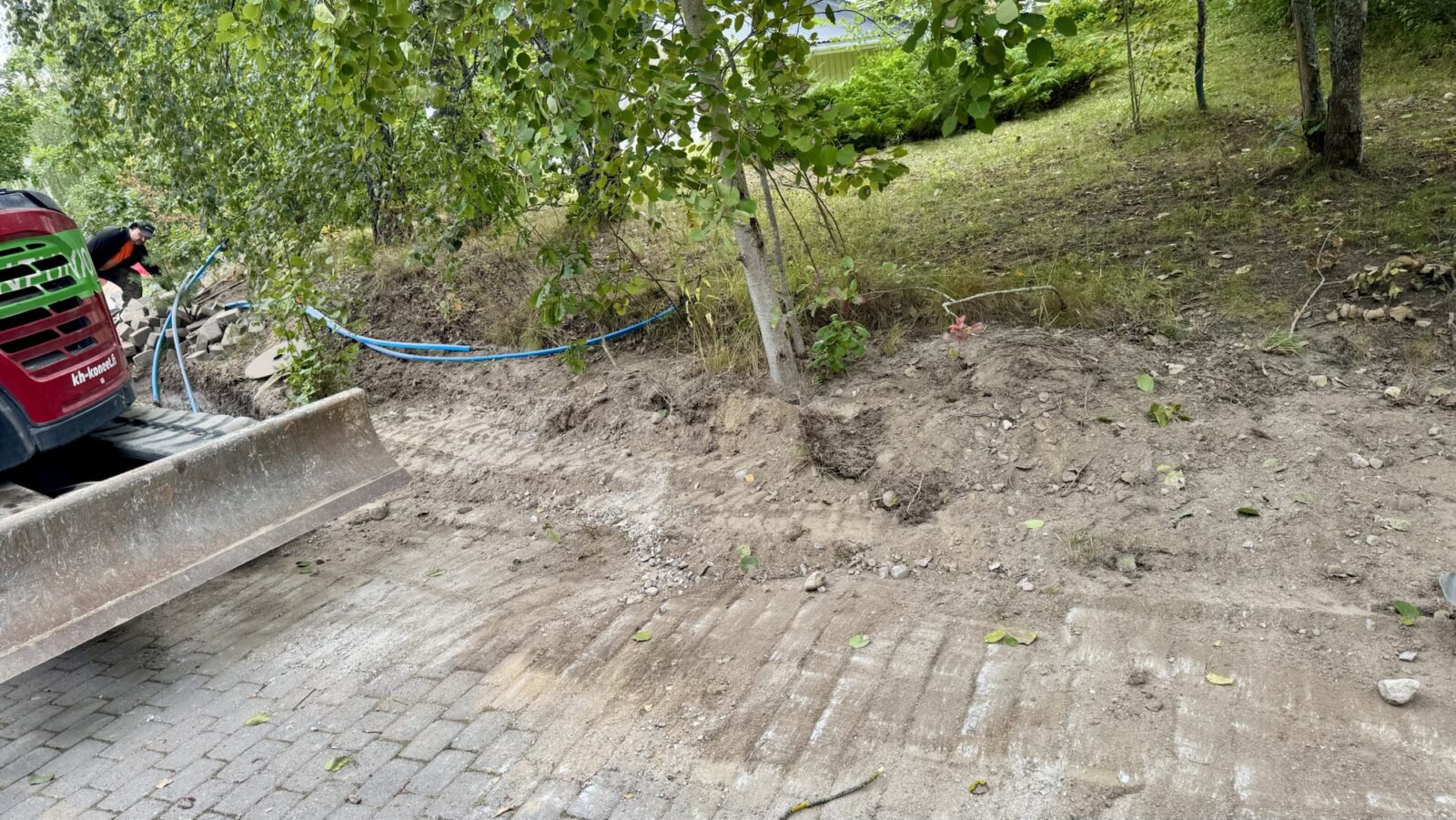

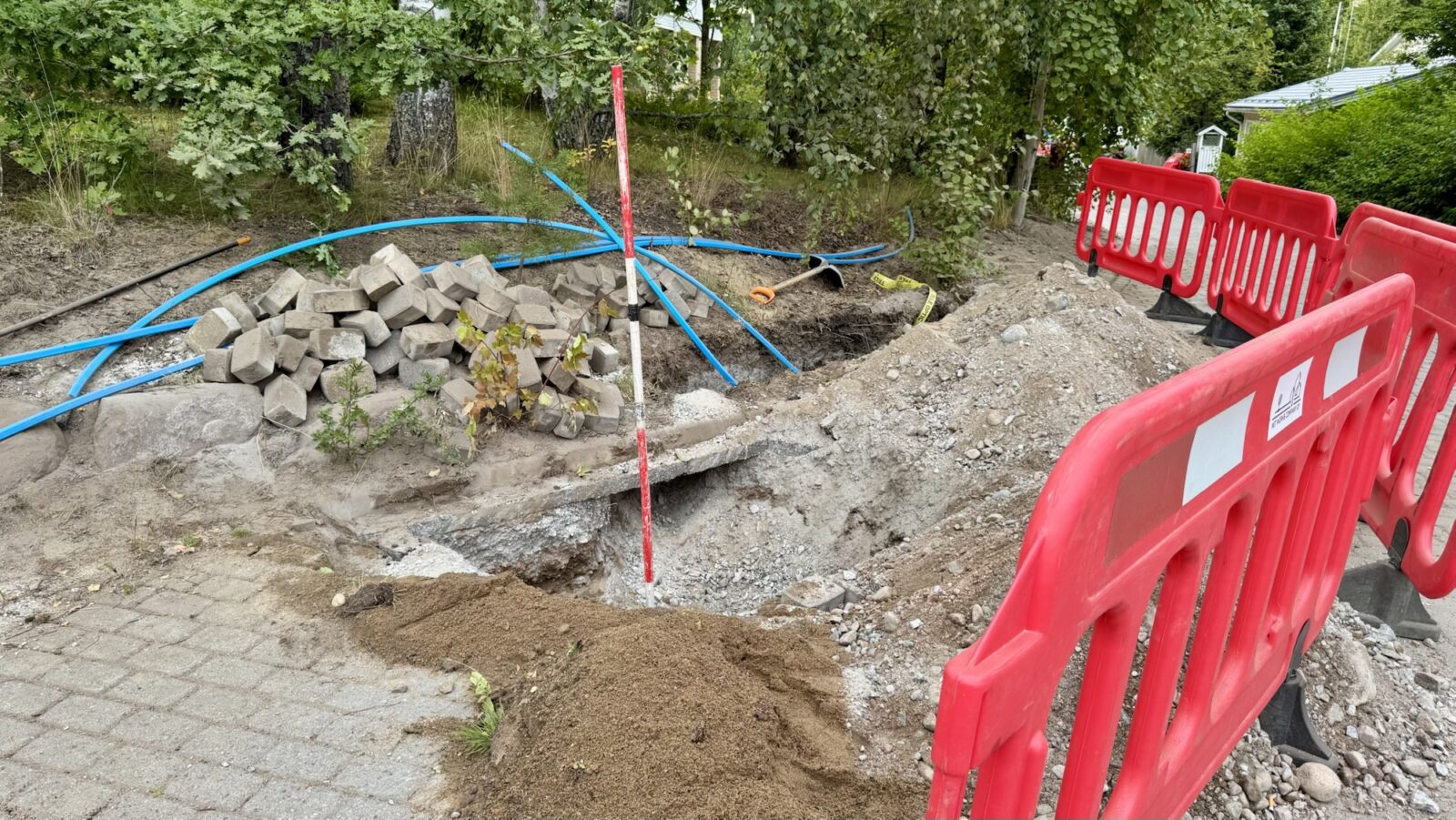

26.8. Vaasanrinteen kaivuiden aloitus

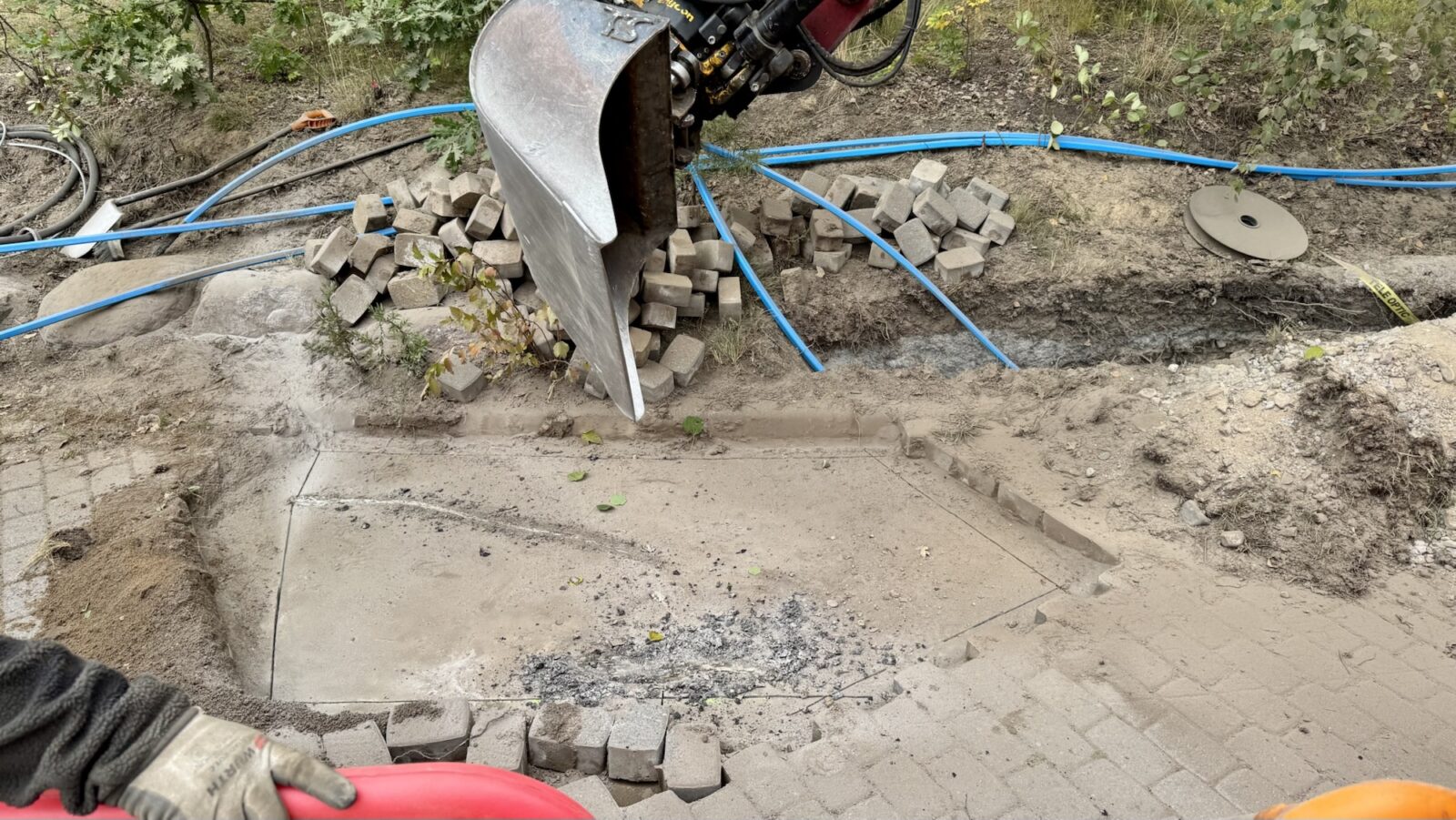

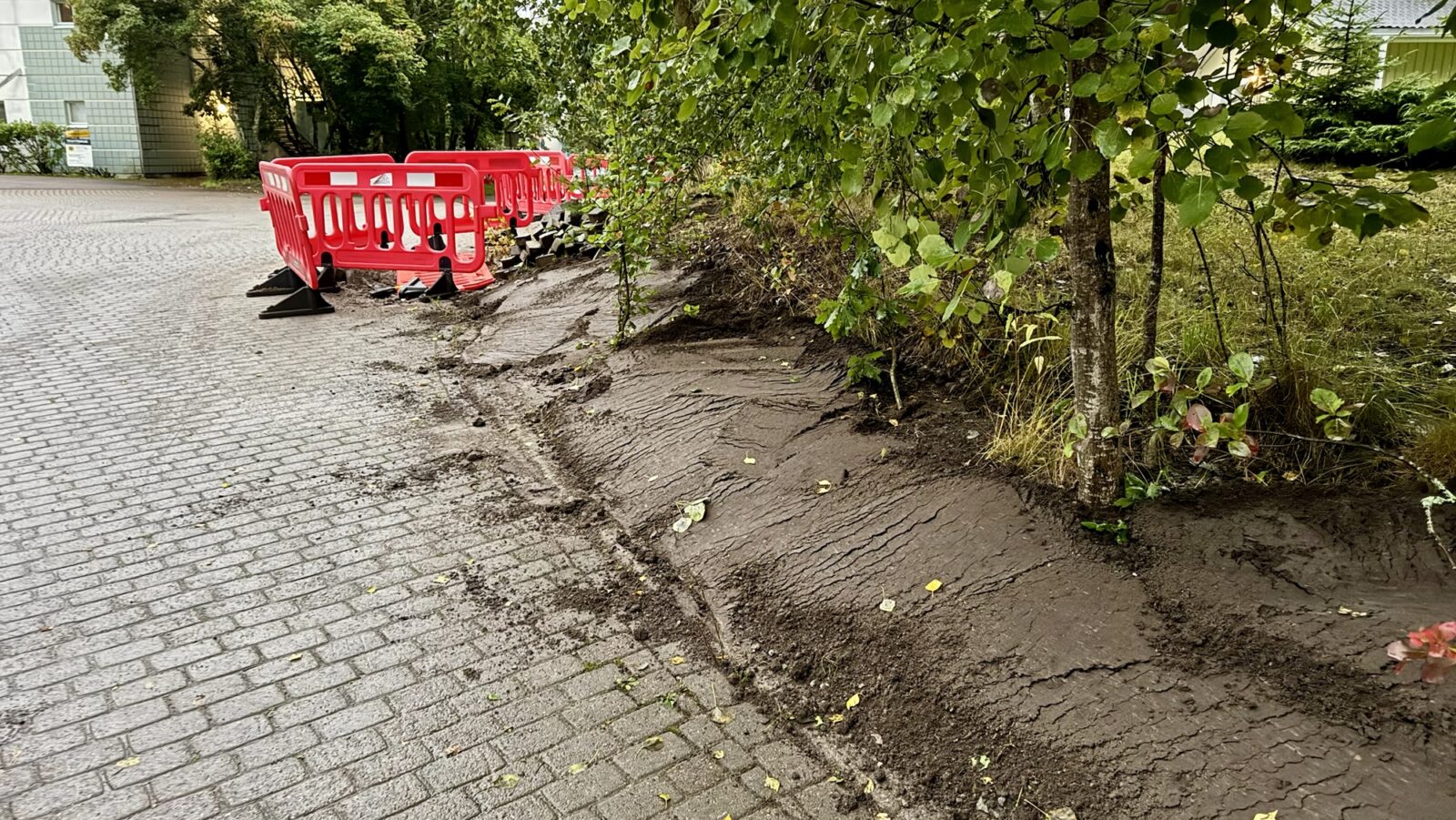

Samaan aikaan, kun Kuninkaankartanontien pientareella jatkui putken kaivuutyöt, aloitettiin myös meidän asuinkadun kaivuutyöt.

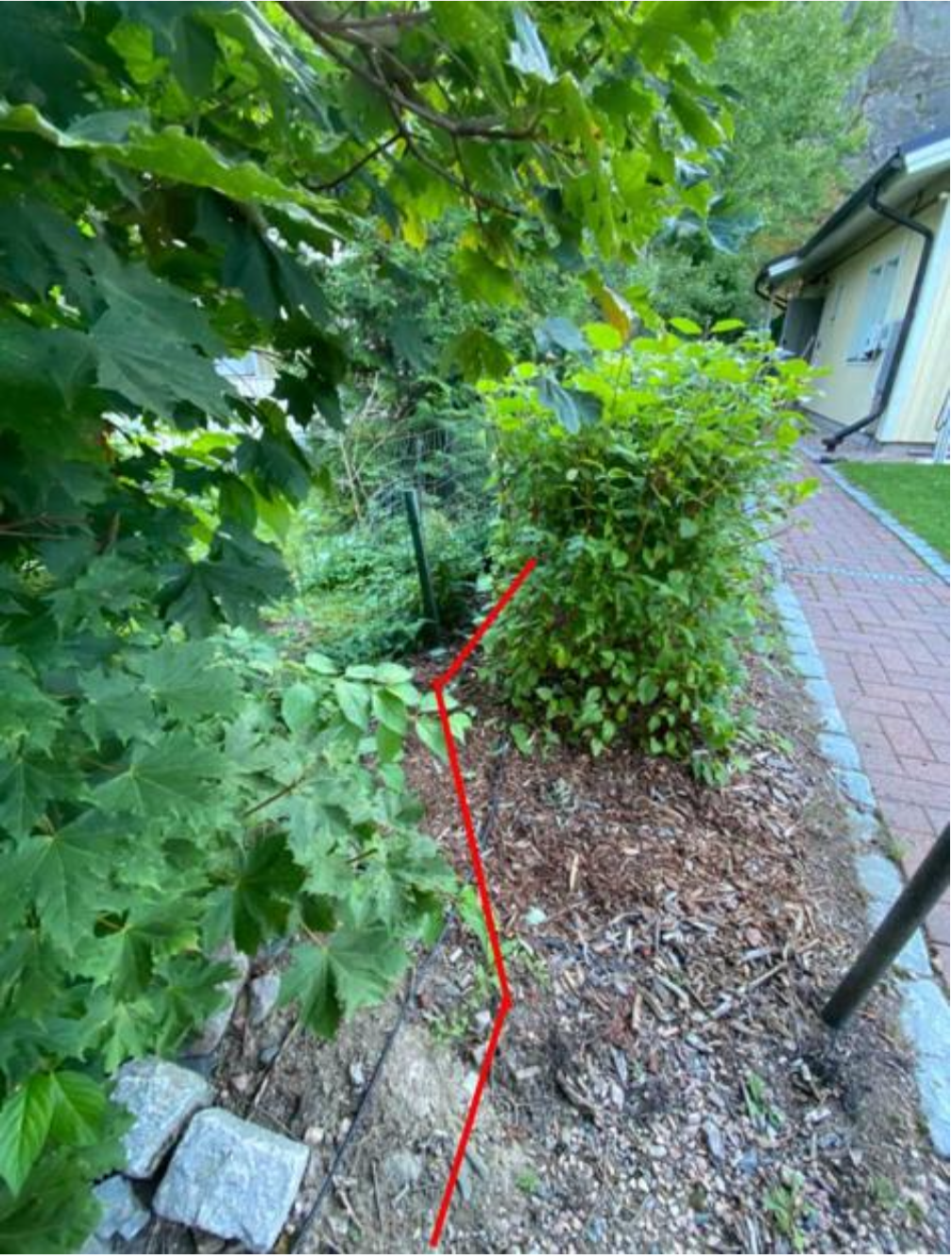

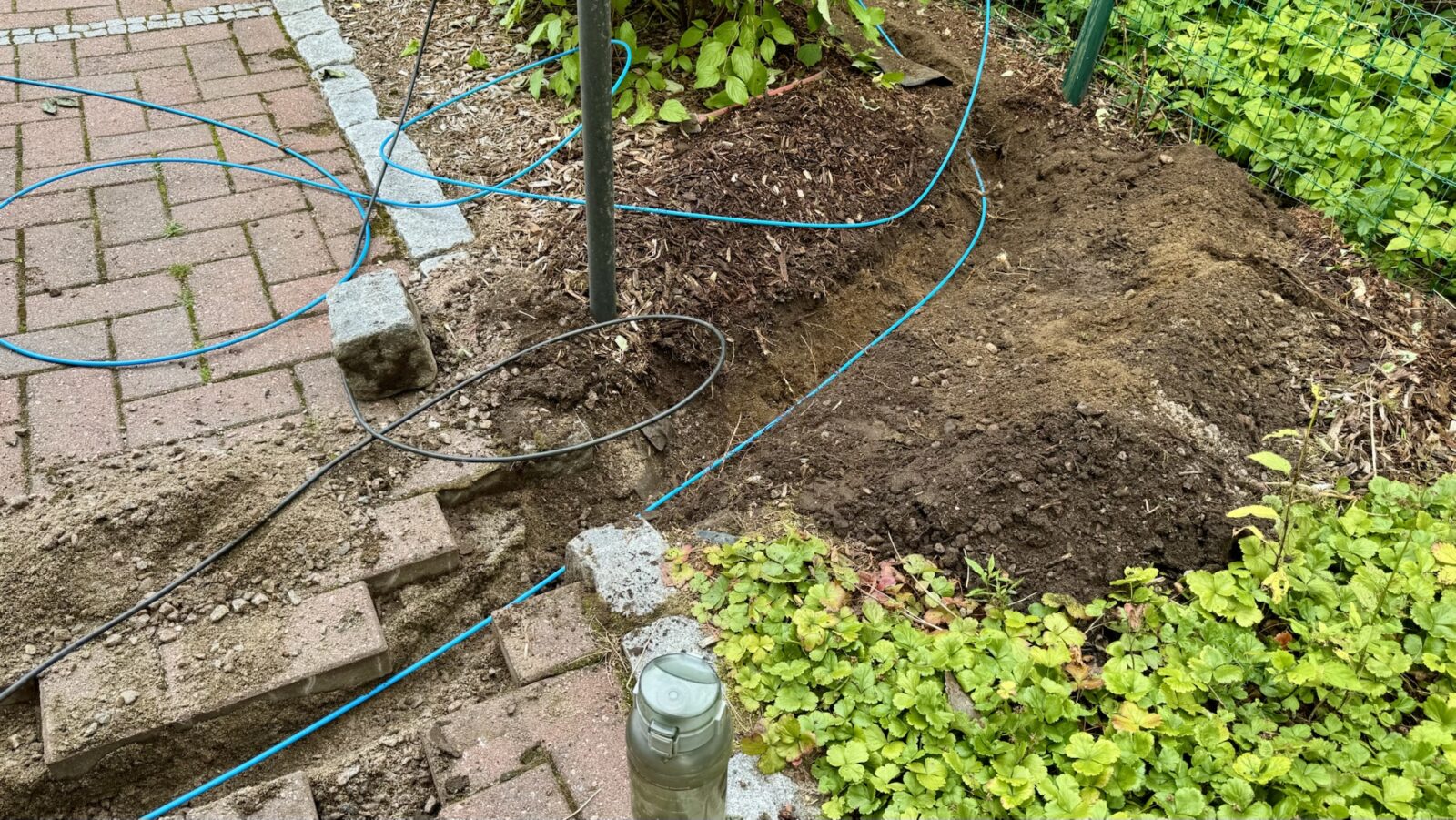

Alkuun putkitettiin Vaasanrinne 2: n pihatie myyrällä ja samalla kaivettiin alustavat kuopat Vaasanrinne 6 ja 3/5 kohdille, jossa tehdään ensimmäinen alitus. Tässä kohtaa muita kohtia ei vielä oltu kaiveltu.

27.8. kaivelut jatkuu

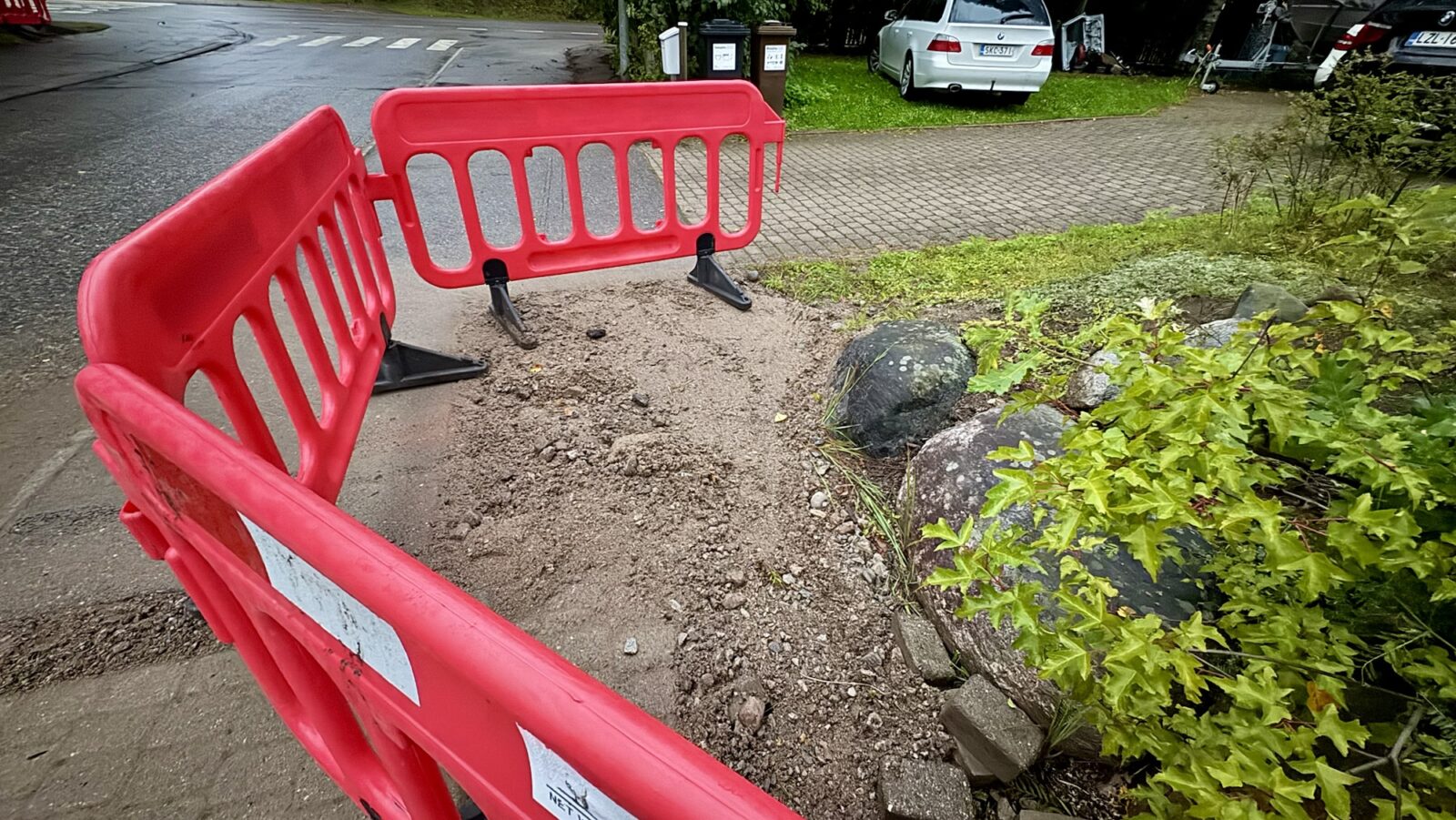

Seuraavana päivänä hommat etenivät eniten lähinnä Kuninkaankartanontien varrella, jossa saatiin isompi putki upotettua loppumatkan osalta ja peiteltyä Vaasanrinteen risteyksen alituksen kaivannot.

Asuinkadullamme sen sijaan oli edetty pienemmin askelein, lähinnä pari lisäalitusta ja aseteltu monikanavaista runkoa odottamaan putkea ja maahanpiilotusta.

28.8. kaivuut

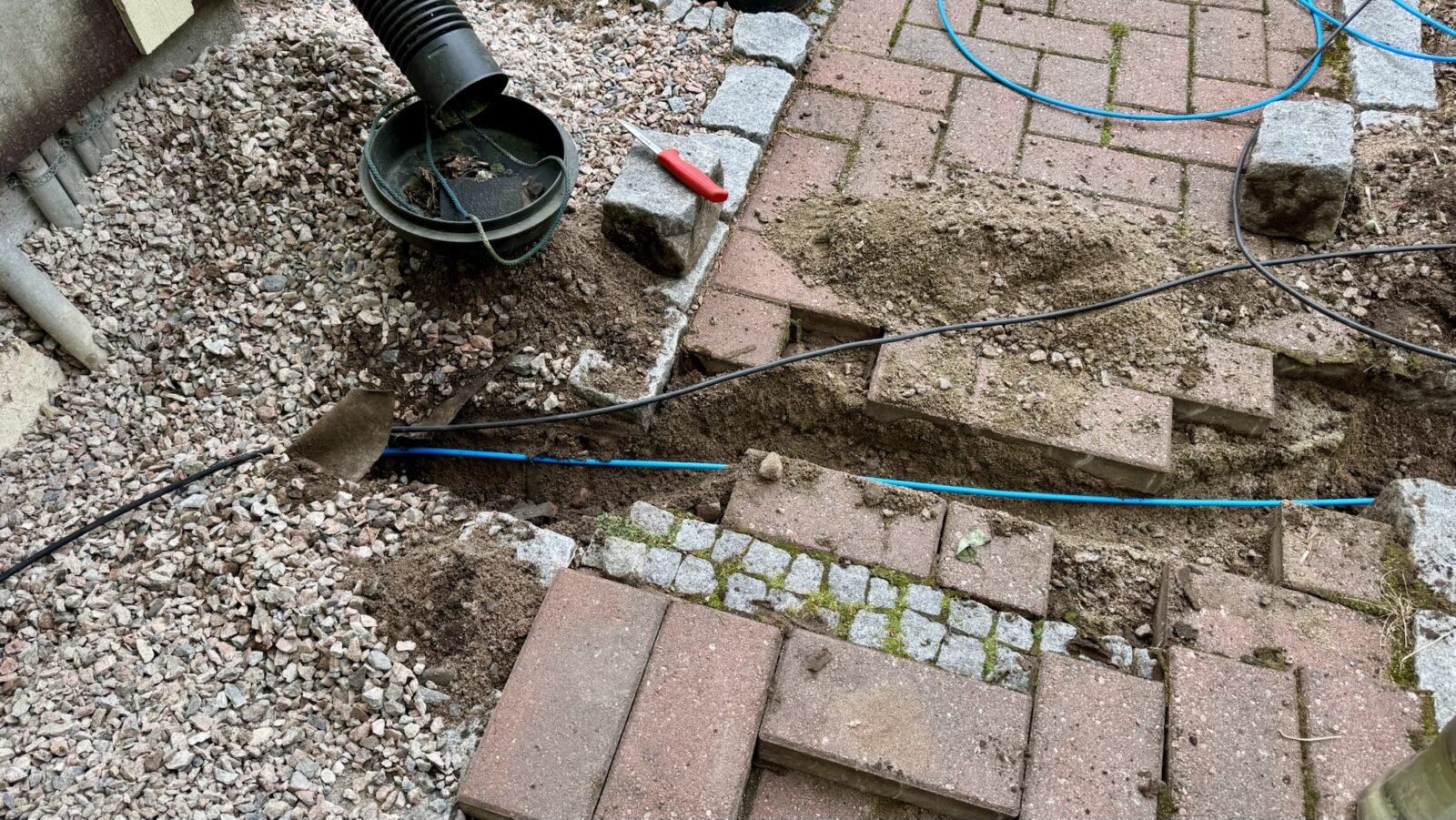

Nyt oli tehty uusia ojia ja osin peitelty ja osa oli vielä tekeillä. Jossain kohtaa kaivajille tullut yllätykseksi, että kadun alkupään kivetyn osan pääty onkin asvaltin päälle ladottu. Mitä ilmeisimmin alunperin tässä on ollut vain asvaltti, ja myöhemmin se on kivetty.

Ilmeisesti Vaasanrinne 8 ja 7 välillä tehty myyrällä alitus oli hieman takkuillut, mutta alitus onnistui kuitenkin.

29.8. Alkaisi olla melkein valmista

Perjantai 29.8. olikin sateinen päivä, mutta se ei karkoittanut työukkeleita. Edellisenä päivänä kesken jääneet kohdat pääosin tulivat valmiiksi ja multaa oli laiteltu reunoille vähän ronskimman mukaan ja tasoitettu kaivinkoneen kauhalla. Ehkäpä se olisi käsityönä ollut nätimpää..

Lisäksi perjantaina oli Kuninkaankartanontien reunaa myös maisemoitu ja tuotu päälle kasa multaa ja tasoiteltu niin ikään kaivinkoneen kauhalla.

Tässä kohtaa suurin osa Vaasanrinteen kaivuutöistä näyttäisi olevan tehty ainakin rungon osalta. Vielä on jäljellä tonttien mikrokanavaputkien asennusta ainakin Vaasanrinne 5 ja 8 osalta. Ilmeisesti myös Vr 6 olisi myös tilaamassa kuten myös 10, mutta tästä ei tietenkään ollut vielä kaivajilla tietoa, sillä näihin ei tehty mikrokanavaputkelle valmiutta.

1.9. Viimeistelyä

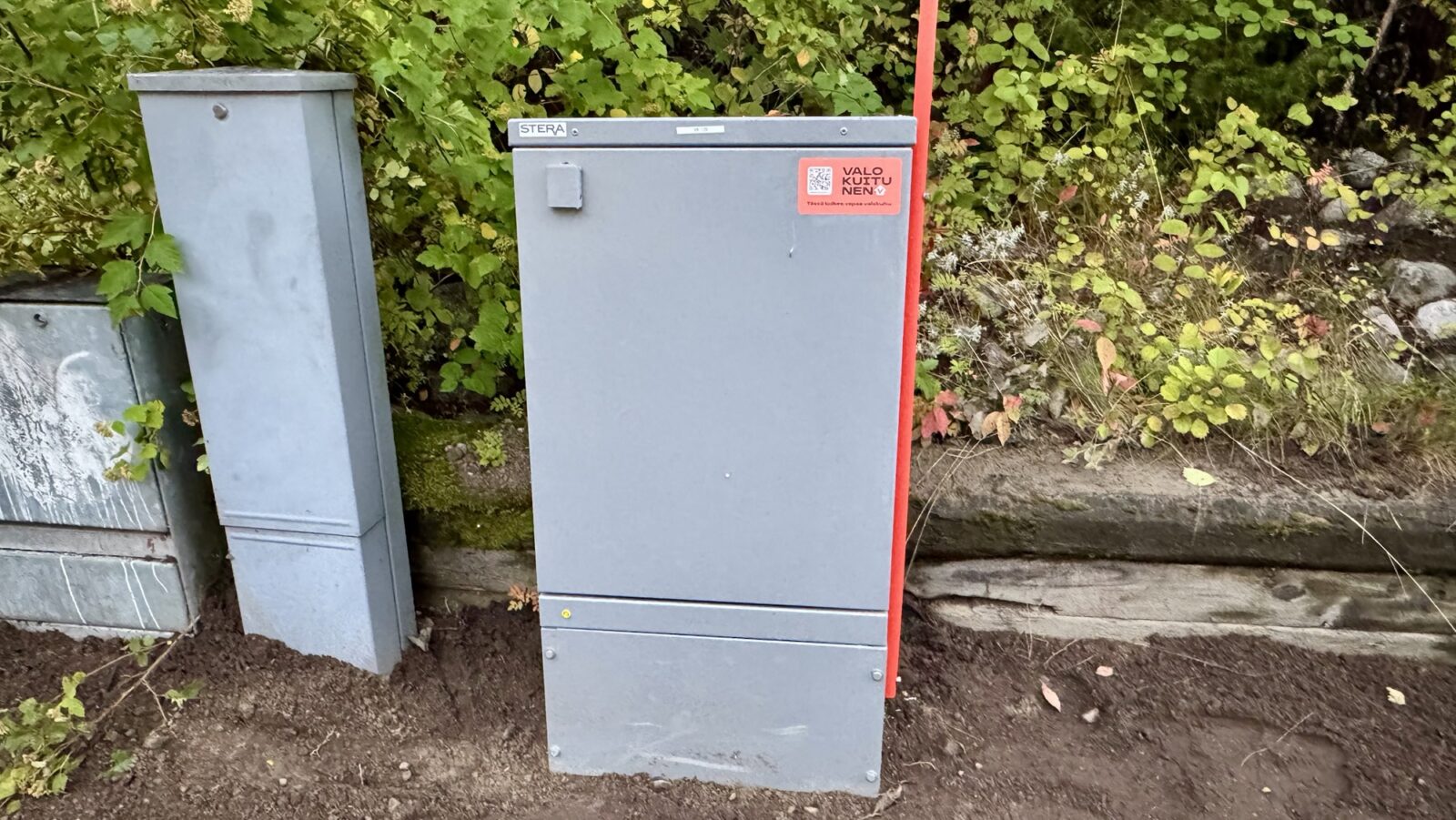

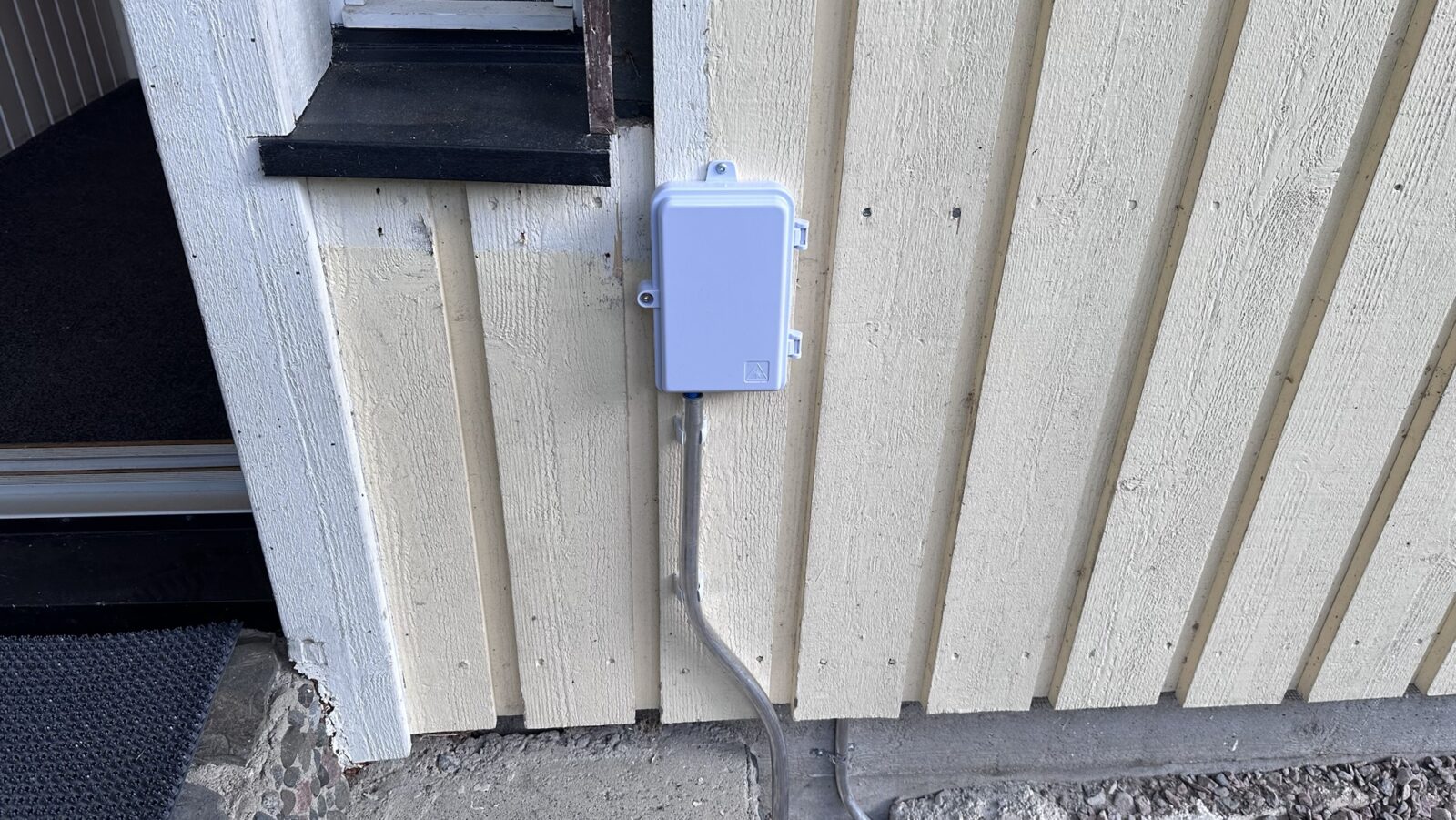

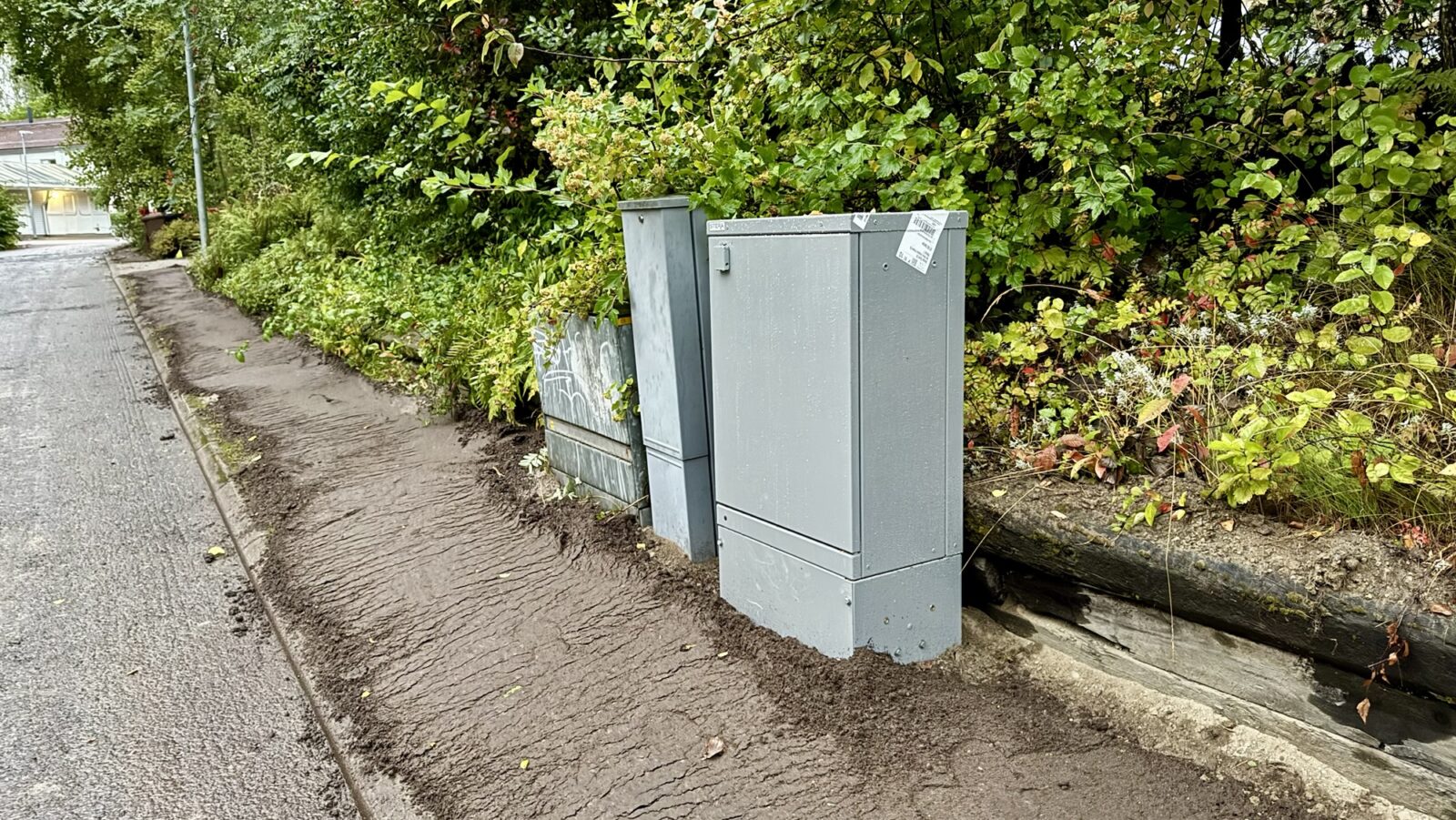

Vaasanrinteen alkupään kivet ladottu paikalleen ja kaappi saanut tarran. Vr 3, 7 ja 9 saivat kuidun pään putkeen.

8.9. Päätteen kytkentä

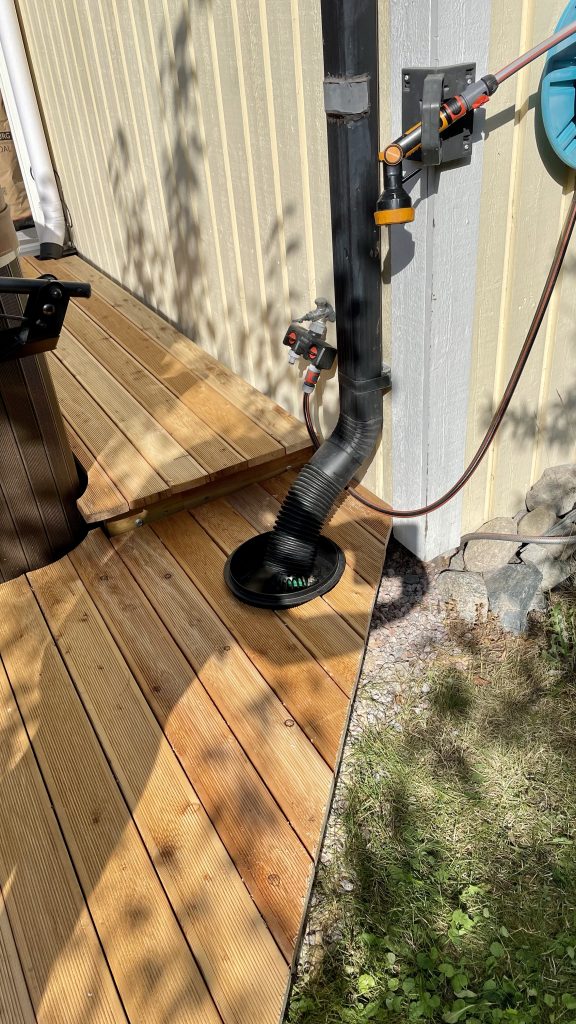

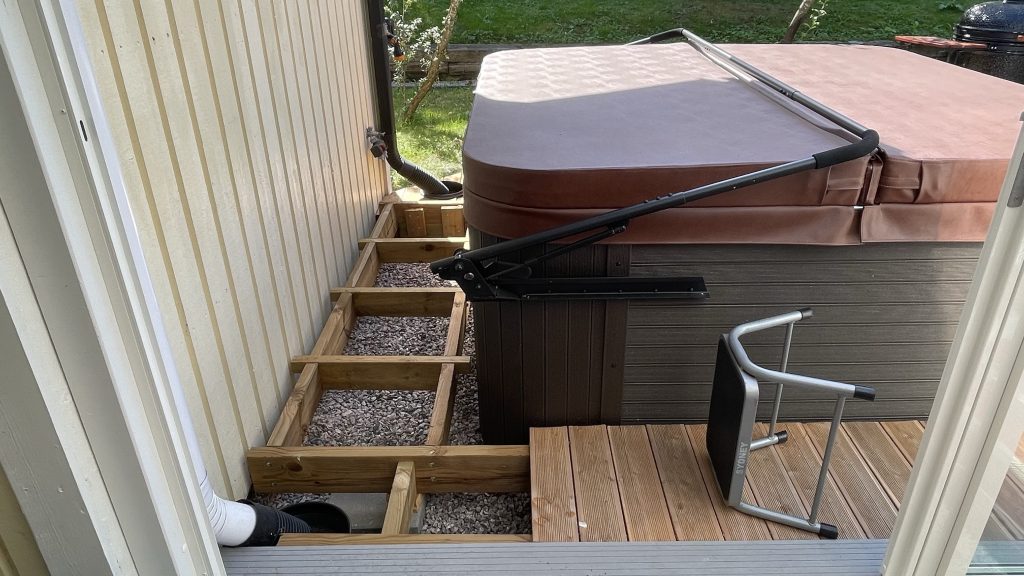

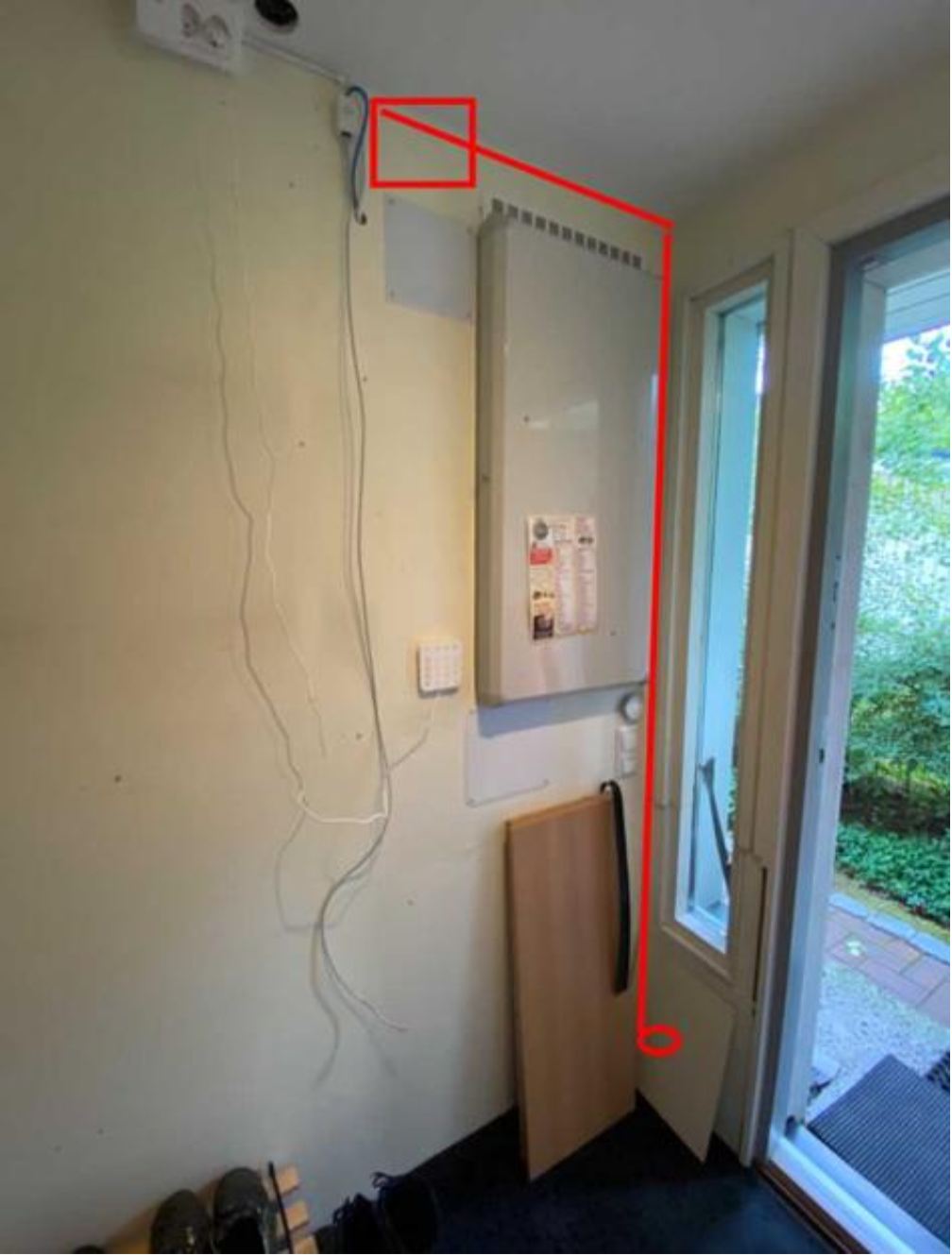

Viime viikolla kotona oli Tapio kipeänä, joten ei päästetty asentajaa käymään. Tänään sitten oli sovittu aika iltapäivälle. Pari tuntia asentaja käytti aikaa. Laittoi Valokuitusen kuitureitittimen, kytki sisäkuidun ja hitsasi sen ulkoseinän kytkentärasiaan.

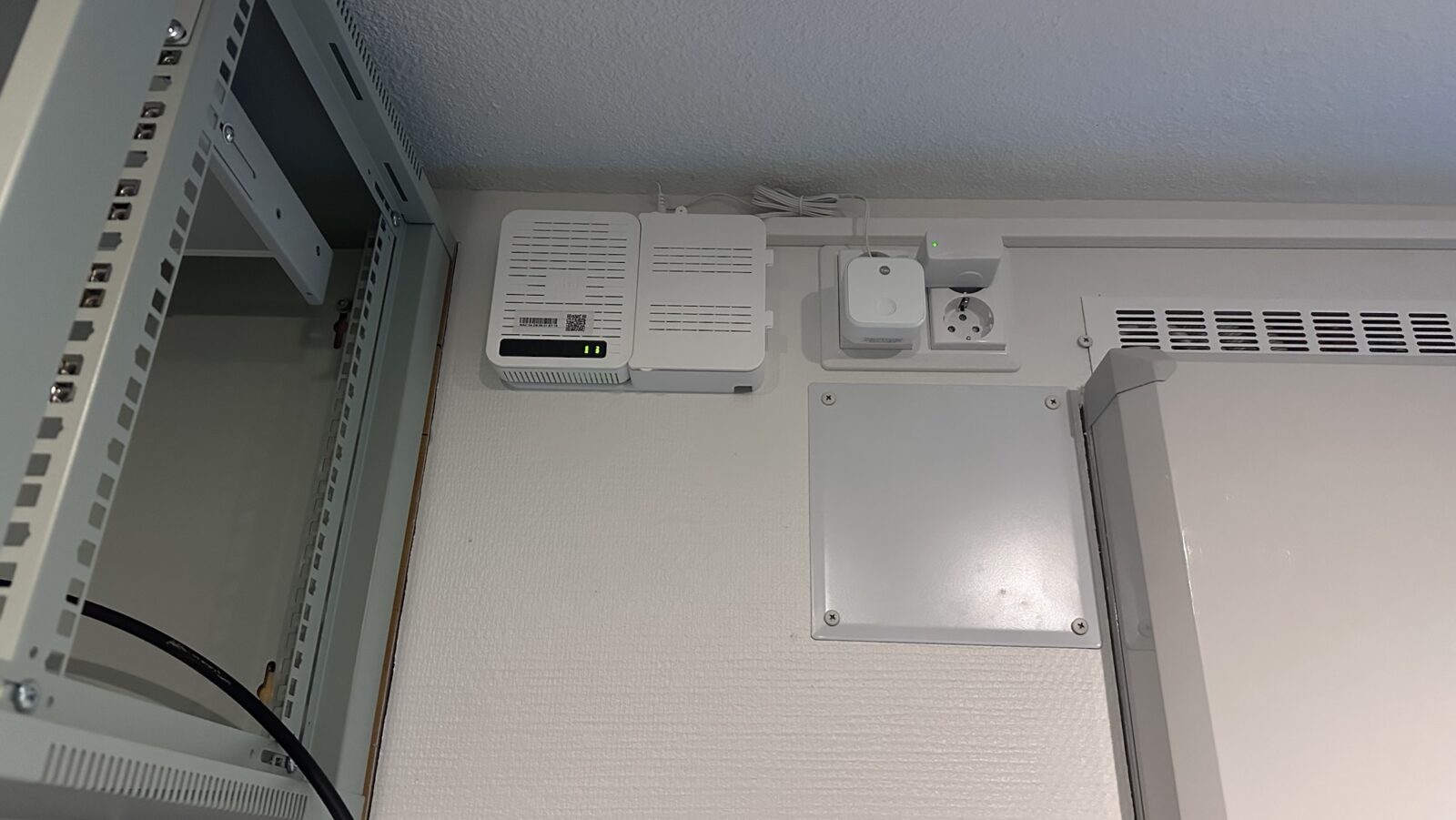

Kuitureitittimessä on siis yksi WAN-portti ja neljä LAN-porttia. Tämän reitittimen ylläpito ja päivitykset kuuluvat Valokuitusen sopimukseen.

11.9. Internettiä kuituun

Töistä autolla kotiin ajaessa tuli Telian myyjältä soitto, että nyt olisi valokuitua tarjolla, niin millaistas laitetaan. Yleensä ei puhelinmyyjiltä tule ostettua mitään, mutta tässä tilanteessa oli varsin kätevää tilata ja sai vielä kampanjahintaan toistaiseksi voimassa olevan sopimuksen 500/500-liittymästä.

Tilauksesta puolessa tunnissa oli sopimus Minun Teliassa katsastettavana ja tunnissa IP-liikennekin jo kulki.

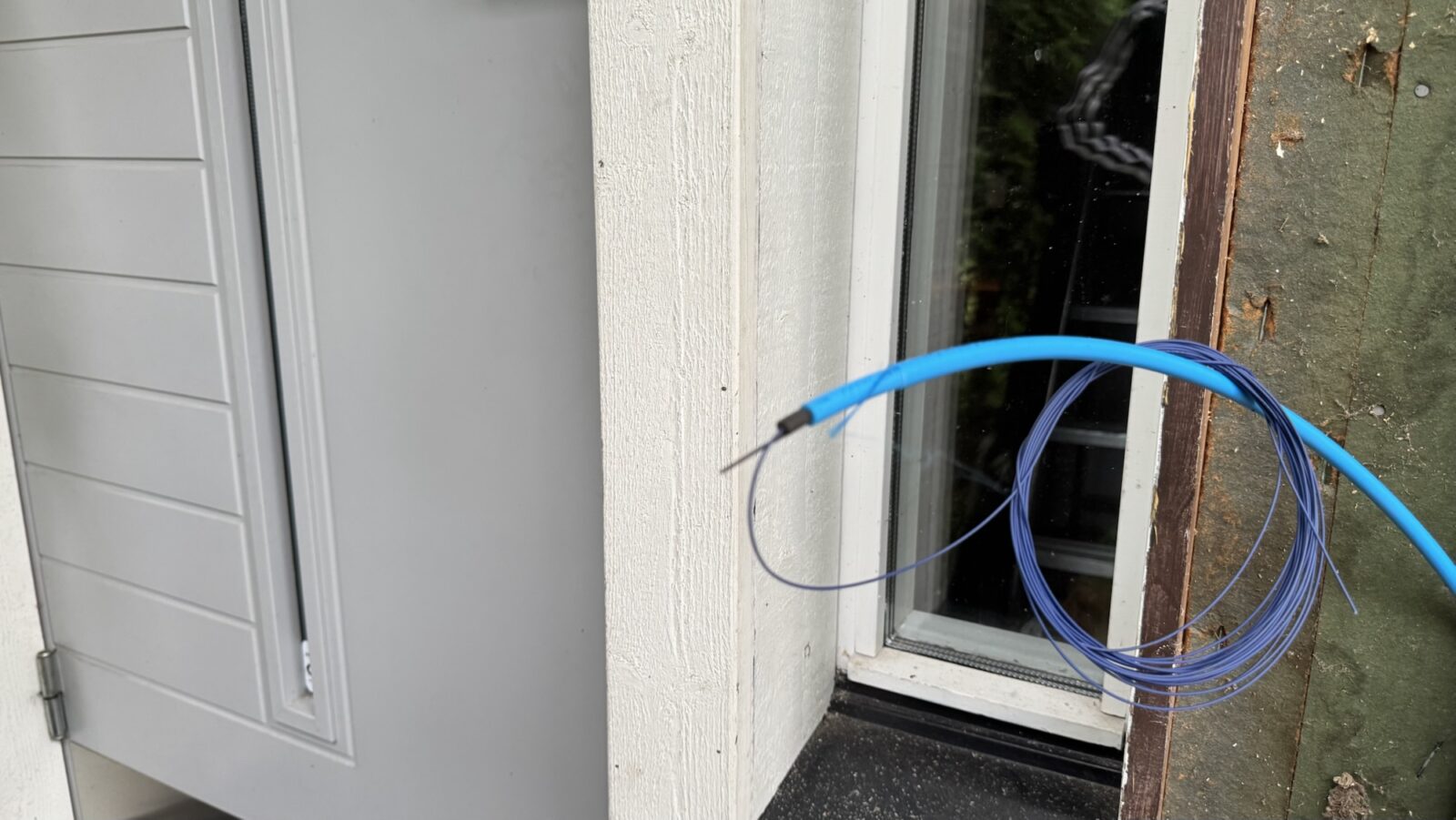

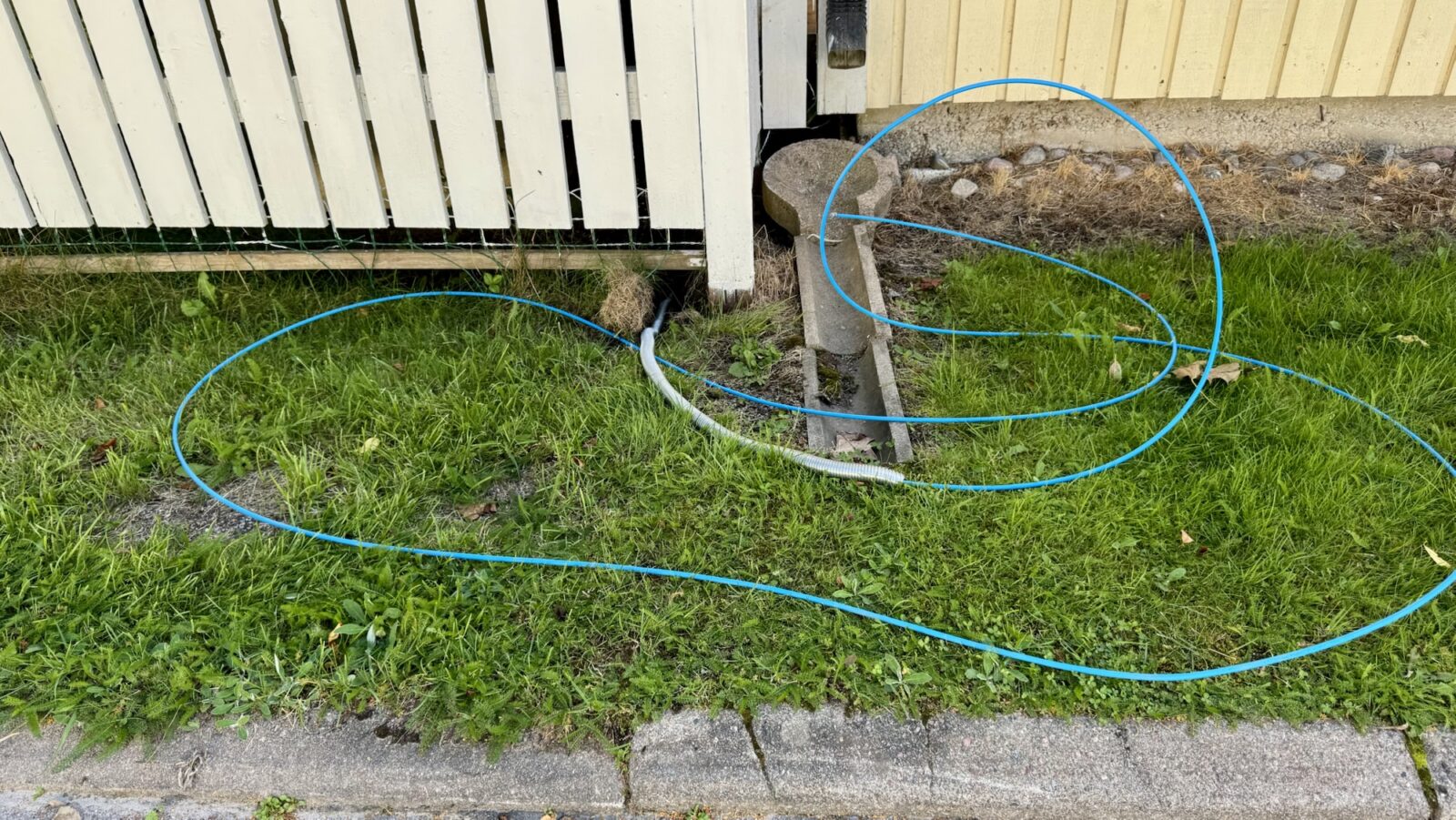

Ethernet kaapelia kiinni kuitureitittimen ja oman reititittimen väliin, WAN-portin aktivointi ja 5G:n käytössä ollut WAN-portti pois päältä.

Muutama VPN piti vielä korjata tämän jälkeen, kun julkinen IP täällä päässä vaihtui.

Lopputulos

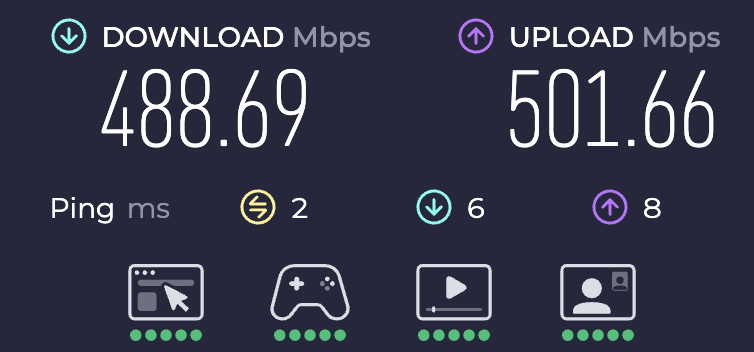

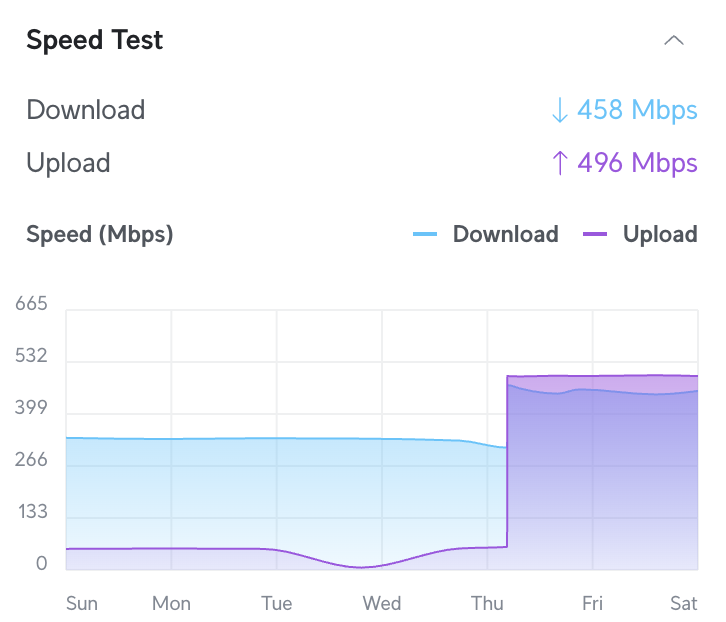

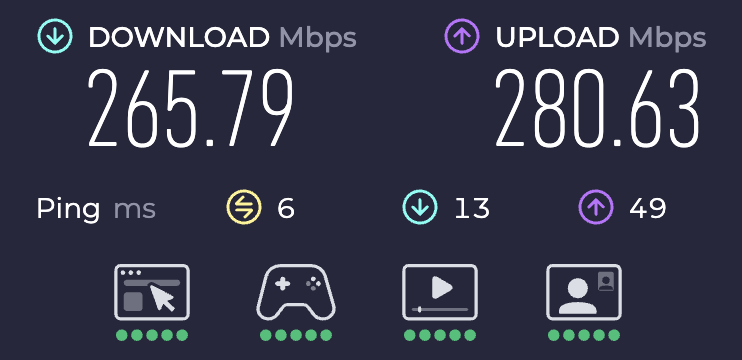

Speedtest Unifi Dream Machine SE

Ensin suora testi reitittimeltä jolla sai varmistettua, että kyllä sieltä sen 500/500 aikalailla saa.

Läppäriltä kun mittaa sisäverkon Wifin kautta, ei saada ihan täysiä nopeuksia. Ethernetillä tulee kyllä täysiä.

Nykyiset Wifi tukiasemat Unifin UAP-AC-LITE ja UAP-AC-M saattaa alkaa jo olla rajoilla, teoriassa pitäisi kulkea täydellä nopeudelle tuosta.

Speksin mukaan Max. Data Rate:

BandUAP-AC-LITEUAP-AC-M
5 GHz867 Mbps (BW80)867 Mbps (BW80)
2.4 GHz450 Mbps (BW40)300 Mbps (BW40)

Aulan tukiaseman kaapeloinnissa on jotain outoa, ja tukiaseman ethernetlinkki jää 100Mbit/s (FE), kun pitäisi olla gigabit. Pitää tuo käydä kertaalleen kokonaan läpi ja tarkistaa liitännät.

Kesän kukkia ja istutuksia

Tämän kesän puutarhahommat muodostui suurelta osin 10v-hääpäiväksi saamiemme perennojen ja muiden kasvien ympärille. Keväällä toki istutettiin kesäkukat patoihin.

Kesäkukat

Jussi asentaa samettikukkia

Keväällä istutettiin kesäkukat ja nämä ovat menestyneet oikein hyvin. Paremmin kuin viimevuoden orvokit.

Pioni tupsahti kukkaan juuri juhannukseksi.

Vanha pionimme se vain jaksaa. Tämä oli tontilla valmiina ja oli jäänyt valtavan tuijan sekaan piiloon. Jossain kohtaa perattiin tuijan alimmat oksat pois ja sieltä lähti tämä yllätys kasvamaan.

10-vuotishääpäivän kasveja ja vähän päälle

Saamamme lahjakasvit
  • Kirsikkapuu (Novella)
  • Rhododendron (Eija)
  • Tarhajaloangervoja (Erika)
  • Mustikkapensaat (Bluecrop ja Duke)
  • Oliivipuu (Olea Europaean)
  • Hortensia (Original Mophead)
  • Ruohon siemeniä

Lisäksi tilattiin Viherpeukalolta 18 taimen perennamix jossa sitten tuli näitä kolme kutakin.

  • Kirjolupiini (Gallery Pink)
  • Jaloängelmä (Hewitt’s Double)
  • Punaväriminttu (Cambridge Scarlet)
  • Seittimehitähti
  • Kaunopunahattu (Melloe Yellow)
  • Jaloangervo (Weisse Gloria)

Oliivi

Oliivipuulle tarvittiin ruukku, sillä talveksi se pitää nostaa sisälle. Riittävästi ravinteikasta multaa ruukkuun. Pohjalle hieman kiviä, ettei multa makaa märässä.

Oliivipuu – Olea Europaean

Hortensia

Hortensia – Original Mophead

Hortensia saa vielä odottaa lopullista sijaintiansa. Jonnekin rhodojen läheisyyteen varmaan.

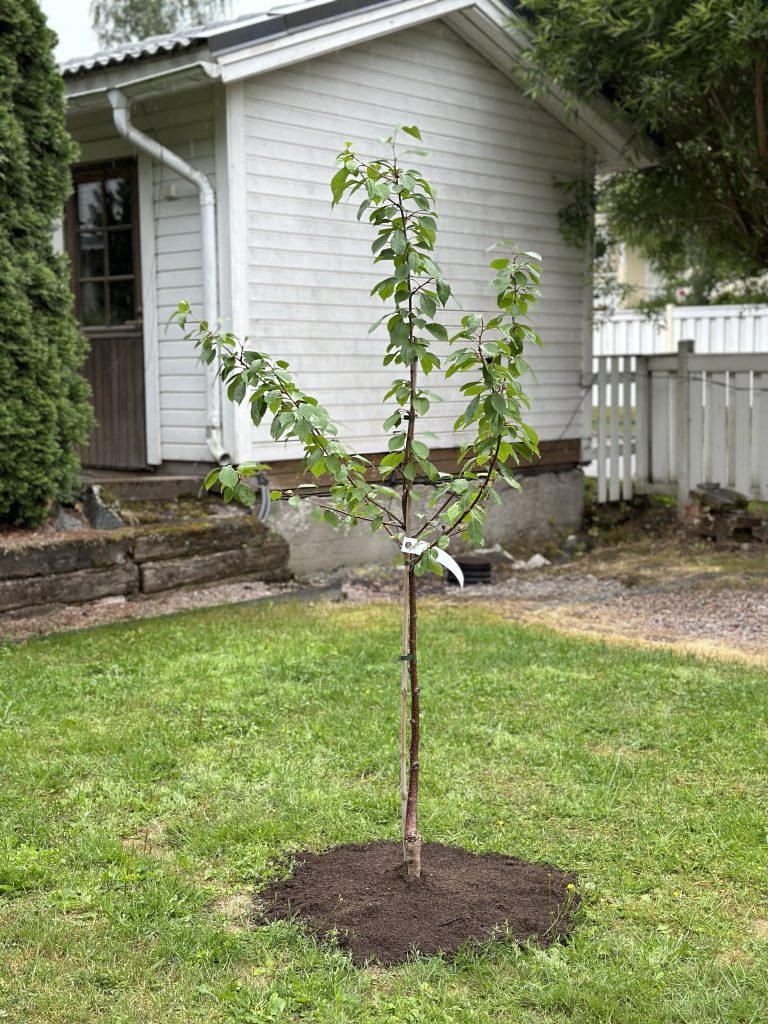

Kirsikka

Kirsikka – Novella

Kirsikka löysi paikkansa keskeltä vapaata nurmialuetta.

Rhododendron – Alppiruusu ’Eija’

Rhododendron – Eija

Rhodolle tehtiin kohopenkki kivireunuksella. Tässä se tekee seuraa viime vuonna ostetulle rhodolle.

Mehikasveja kivikkoon

Seittimehitähti

Ennestään ei oikeastaan ollu kivikkopaikkaa mihin asettaa mehikasveja, joten sellainen piti soveltaa. Taimipaketissa tulleet seittimehitähdet saavat reunustaa alkuperäistä tuijien ympäröimää kukkapenkkiä, jossa meillä on mm raparperia. Raperperi ei vain tunnu pärjäävän näin varjoisessa paikassa ja pitänee se siirtää parempaan paikkaan.

Uusi kukkapenkki

Aikanaan Kirkkonummelle ostetut ja tervatut lavakaulukset saivat viimein paikkansa toimia kohotetun kukkapenkin reunuksena. Näistä soveltamalla voi saada muitakin muotoja kuin se perus nelisivuinen suorakaide.

Takana vasemmalta punaväriminttu, jaloängelmä ja jaloangervo. Mustikkapensaat oikeassa päädyssä duke takana ja bluecrop edessä. Etureuna vasemmalta kirjolupiini, kaunopunahattu ja tarhajaloangervo.

Pohjalle nurmenpäälle ensin pahvilaatikoista maan peitto ja päälle turvepitoista multaa. Sekaan kompostista täydennystä ja päälle vielä puutarhamultaa.

Kasvien paikkoja haettu vähän sen mukaan mitkä oletetusti kasvaa korkeammiksi kuin toiset. Kaikki kasvit pitäisi olla puolivaloisan paikan kasveja ja tässä kohtaa tonttia naapurin tuijat antaa pahimpaan päivän paahteeseen suojaa.

Istuttamisen lopuksi vielä kuorikatetta pitämään kosteus mullassa.

Vielä toinen istutuspenkki

Lavakauluksien osia jäi vielä yli ja niistä sai vielä timantin muotoisen penkin. Tähän penkkiin tuli

  • Punaherukka (punahilkka)
  • Mustaherukka (pohjan jätti)
  • Karviainen (captivator)
  • Kaksi puolukkapensasta (red pearl)
Kauluksen muotoilu timantiksi edellisen penkin rinnalle. Nurmen poisto.
Takavasemmalta myötäpäivään punaherukka, mustaherukka, puolukka, karviainen ja toinen puolukka

Karviainen on joku uudempi vähäpiikkisempi laji kuin mitä joskus aikaisemmin Kirkkonummella tuli istutettua.

Jos nyt riittäisi tämä penkkiurheilu tältä kesältä ja voisi alkaa lomailemaan.

Ensi vuonna sitten nähdään miten onnistui.

Kevään kukitusta

Aloiteltiin kesäkukkien istutuksia ja puutarhaa siistimistä kuun alussa. Puutarhassa olleille kolmelle padalla tehtiin peti terasssin viereen ja viimeisiä maisemointejakin saatiin tehtyä.

Kukkakaupoista haettiin orvokkeja, pelargoneja, raperperia sekä yksi rhododendron.

Kriikuna ehti jo kukkia viime viikonloppuna, mutta omenassa on komeat kukinnot.

Puutarhan hommia saisi tehdä kokoajan. Jatkettiin hommia kitkemällä voikukkia ja siivoamalla kukkapenkki.

Kukkapenkkiin siirtyi raparperi väliaikaisesta ruukustaan sekä kihlapäivän ruusu jonka kaiketi pitäisi viihtyä talvenkin yli.

Poreet puhtaaksi 1-2023

Talven mittaan spa-osastomme keskus, eli Novitekin Salla-poreallas on ollut ahkerassa käytössä. Olemme kylpeneet viikottain keskimmärin kahdesti, säällä kuin säällä.

Tämä näkyy veden laadussa ja siinä, että se tuppaa vaahtoamaan enemmän ja enemmän. Samoin veden kirkkaus vaihtelee, tosin tähän vaikuttaa myös veden happamuus, että onko se kumpaan suuntaan neutraalista.

Tässä vaiheessa veteen on jo lisätty puhdistusaineet, joilla putket puhdistetaan.

Porealtaassa on itsessään vaihdettava ja puhdistettava karkea suodatin, mutta veden epäpuhtauksia se ei juurikaan suodata. Tästä johtuen veden joutuu vaihtamaan 3-4 kertaa vuodessa, riippuen käyttöasteesta ja veden likaantumisen asteesta.

Veden tyhjennys meneillään. Uppopumppu on mainio apuväline.

Tähän mennessä on selvitty noin kolmella vedenvaihdolla vuotta kohden, joka on ihan kohtuullinen määrä. Lähes joka kerralla putket on puhdistettu pesuaineella, ja samalla altaan pinnat on myös pesty ja vahattu. Se onkin työläs homma, mutta kannattaa tehdä.

Veden poiston jälkeen altaan pesu.

Seuraavan kerran veden vaihto tulnee heinä-elokuussa, jos veden laatu pysyy hyvin kunnossa.

Jussilla on hauskaa, vaikka vahaus onkin työläs homma.
Tapio tutkii uuden veden laatua. Espoon vesi on pH 7,8. Lämpötila hanasta tullessaan 5,5°C. Brr.

Samalla havaittiin myös että kevät on viimein edennyt meidänkin pihalle. Krookus kukkii. On jo odotettukin!

Kevään eka kukkiva kasvi meidän pihalla. Kevätkrookus.

Asennushommia puutarhassa

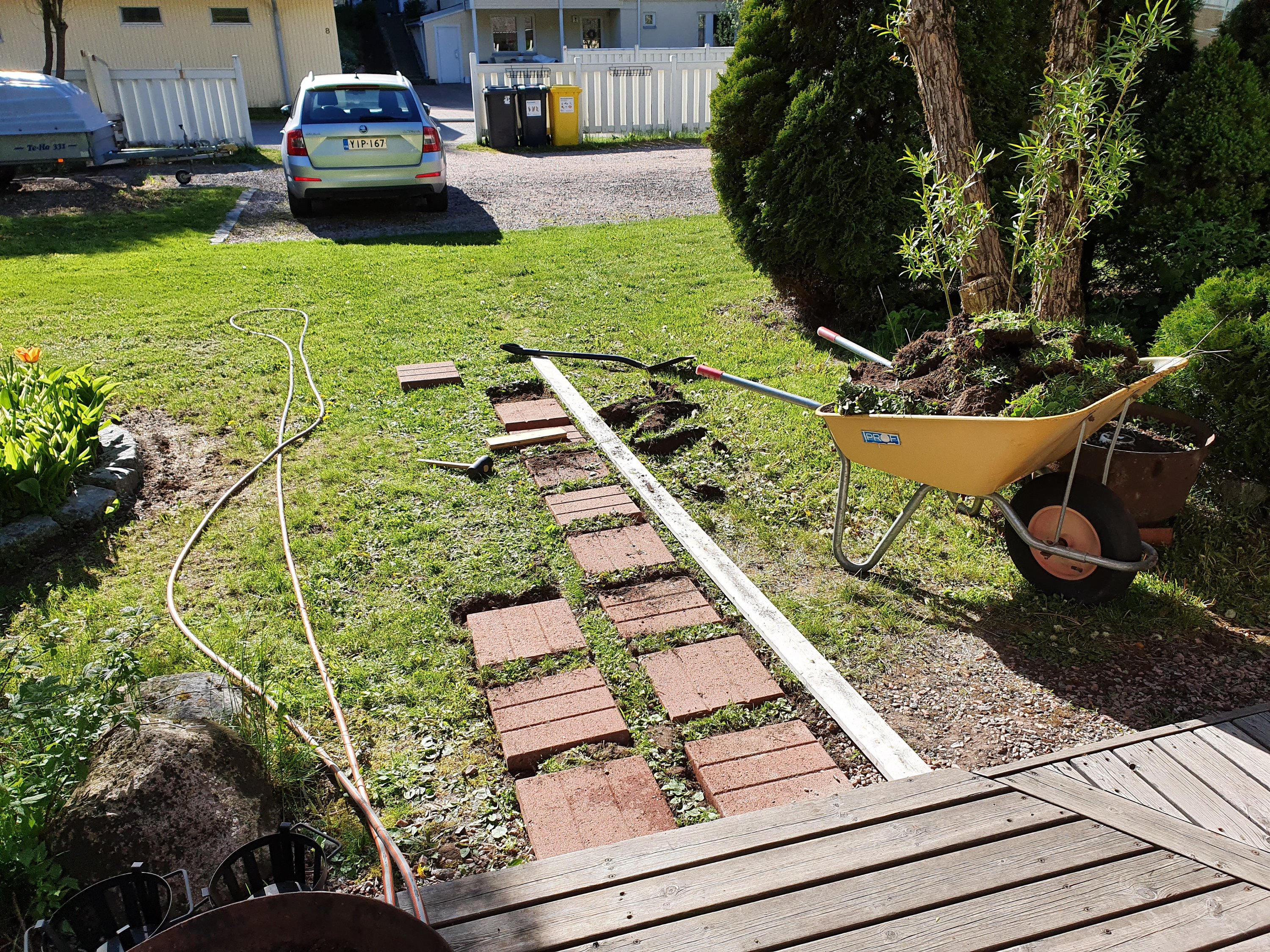

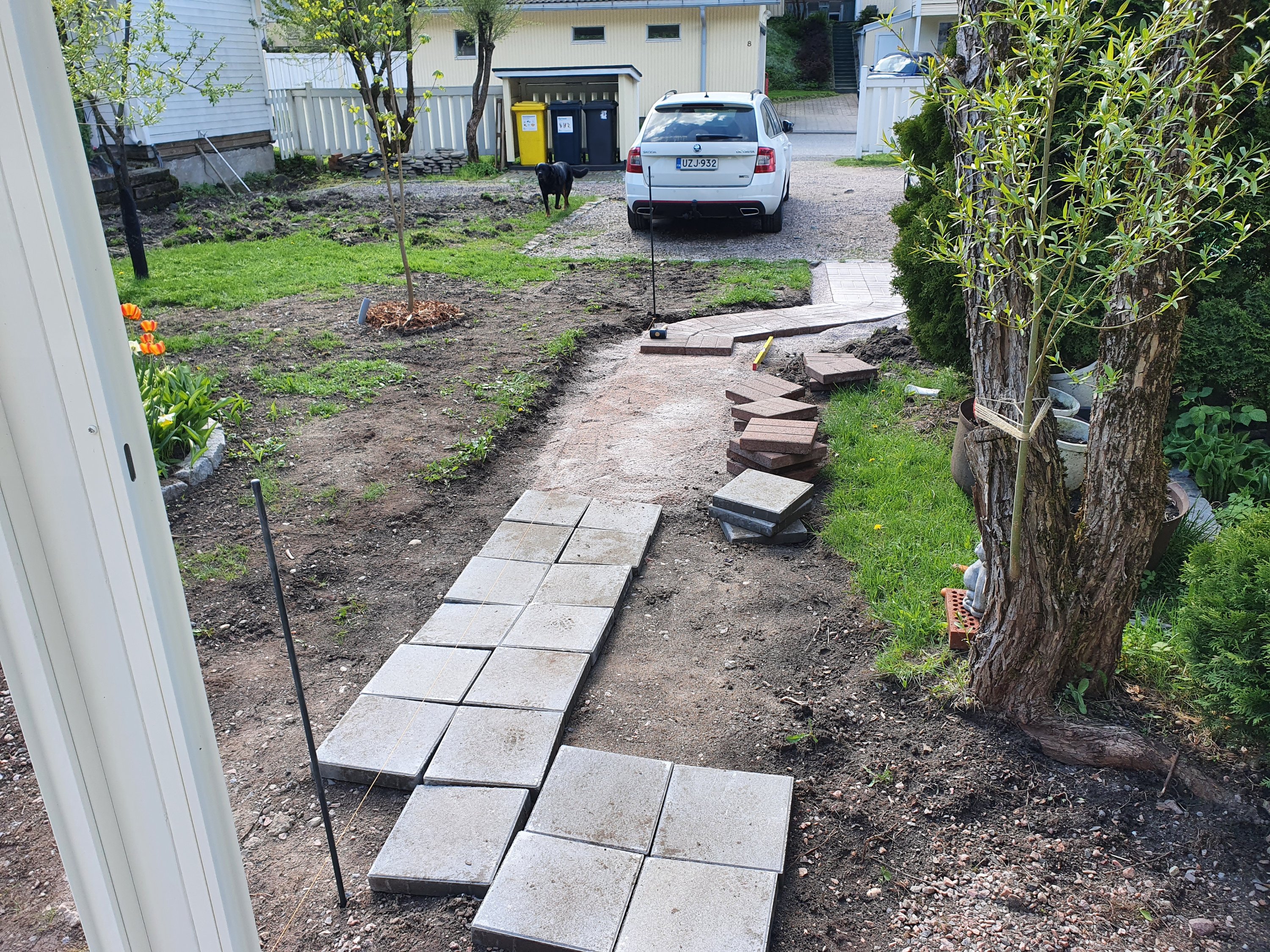

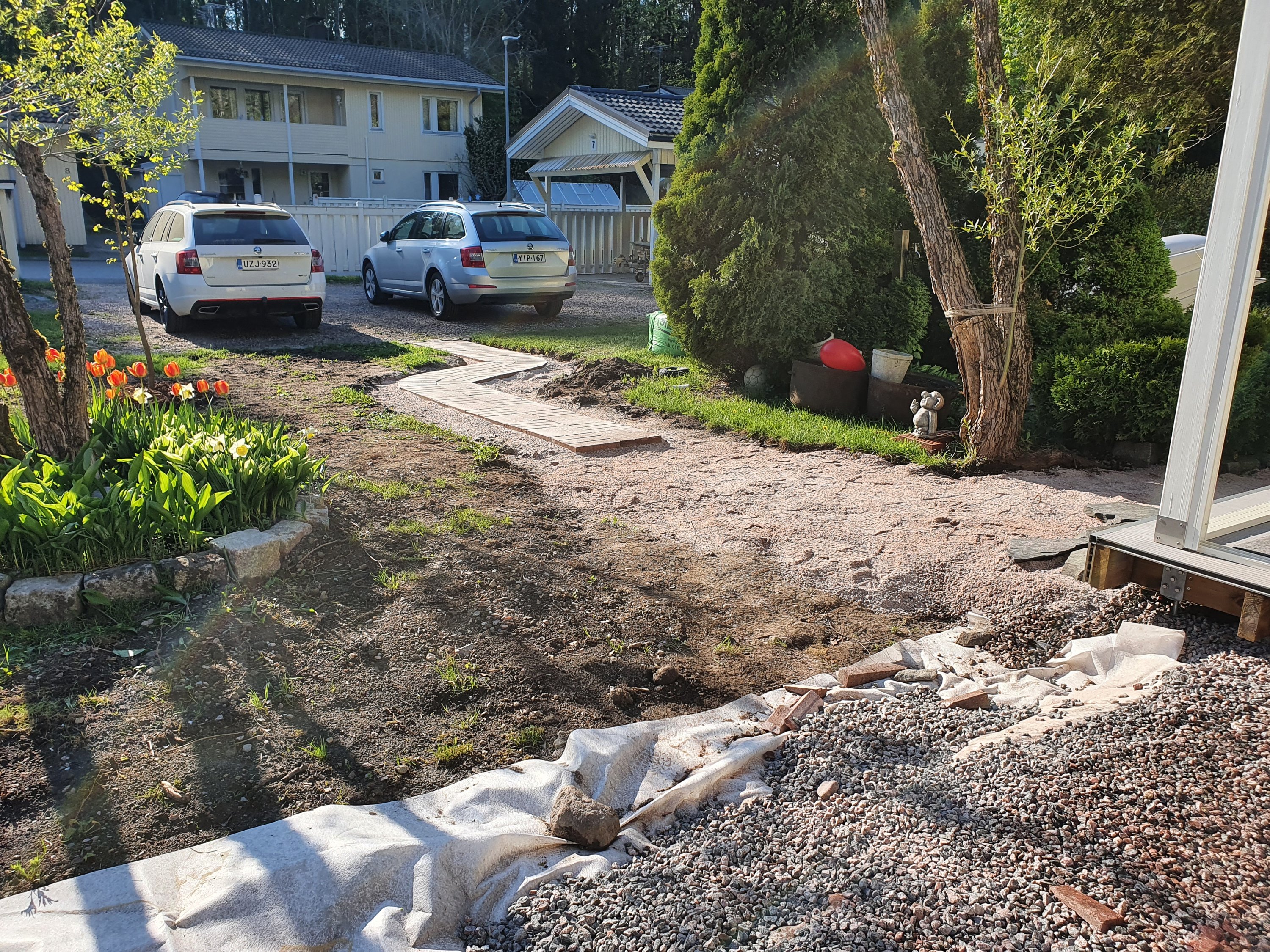

Pitkään odotutti, että saataisiin maisemoitua polku terassille. Sitä ennen punaiset kivet piti nostaa kaikki ylös ja asentaa uudelleen paremmin korkoon ympäröivän nurmikon kanssa.

Tähän siirtyi Jussin ahkeroimana etuoven käytävän viereltä kaksi hortensiaa, toivottavasti kestivät siirron. Lisäksi tuijien eteen polun varrelle tuli uutena laakerikirsikka (prunus laurocerasus) ”Otto Luyken”.

Lopuksi tasoitusta mullalla ja siihen pitäisi vielä kylvää nurmikon siemen. On vaan niin pirun kuivaa, että pitänee jättää odottamaan kevättä.

Terassin jatkoa ja päivitystä

Viime syksynä päivitimme terassia isolla kädellä, sillä tilasimme Veloxia Oy:n markkinoiman Novitekin Salla-mallin porealtaan.

Tämän myötä onkin terassia jatkettu aiemman postatun blogin jälkeen lisää ja jatkettu laudotusta.

Näin kuumana elokuun lopun aikana fyysisen työn tekeminen on raskasta, erityisesti aiemmin Norjan reissun yhteydessä saadun ja siitä tervehdytyn K-taudin jälkeen jättämän fyysisen rasituksen myötä nopeasti tulevan läkähdyksen vuoksi. Puhti loppuu tekijällä ja porottava aurinko ei ainakaan auta yhtään. Mutta tulosta syntyy siitä huolimatta.

Seuraavaksi sitten rakennetaan sääsuojaksi katos päälle. Viime talvena todettiin, että sen talven lumikertymillä on jokin sovelias kate paikallaan.

Terassi saa jatkoa

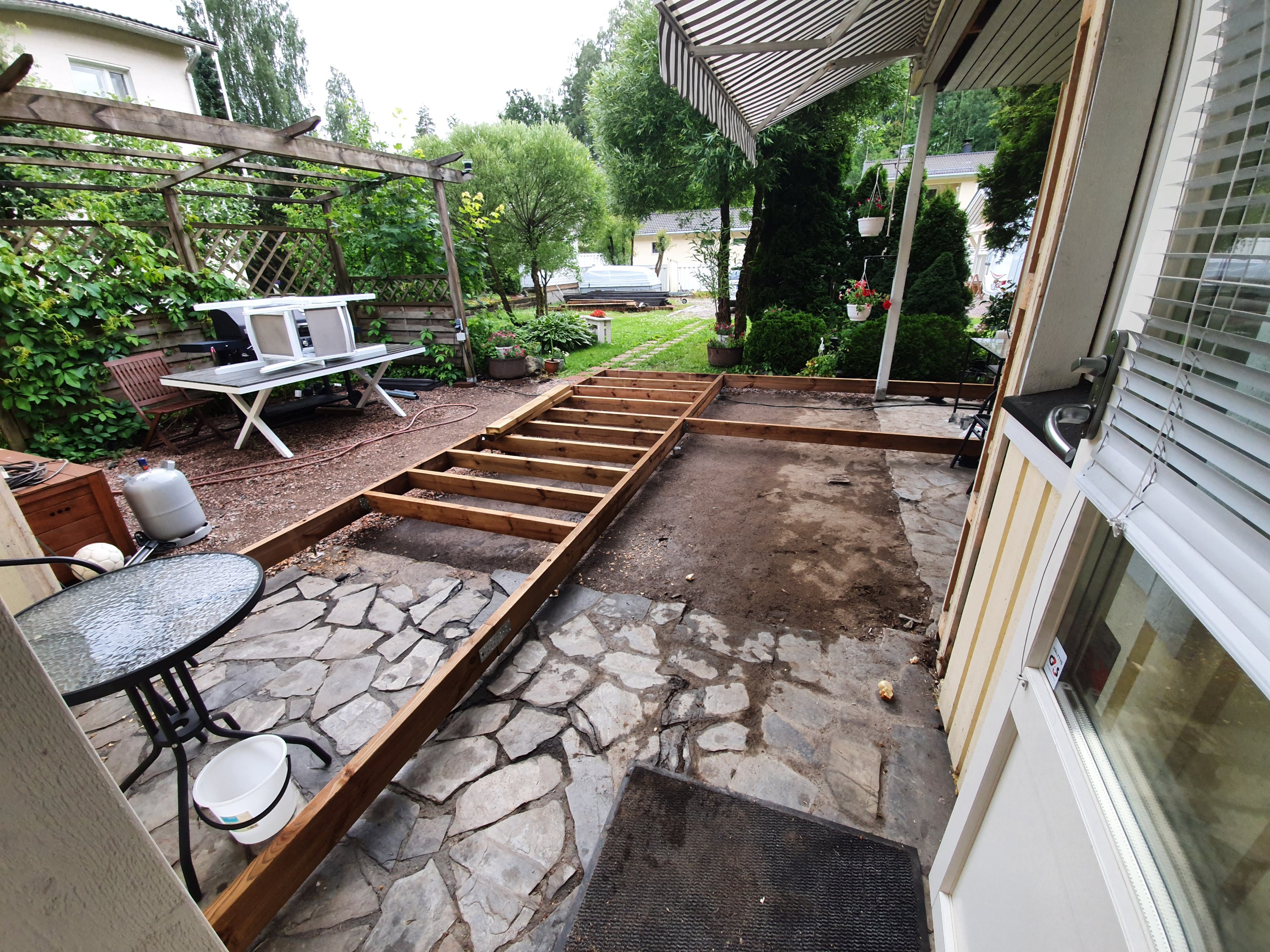

Muun myllerryksen jälkeen on terassin jatkeen pohja tasattu, tärytetty, laseroitu korko, sekä betonilaatat tukipisteiksi vaaitettu.

Tähän on hyvä rakentaa uusi runko ja laudottaa yli.

Jos joku ihmettelee, miksi terassin rakentaminen alkaa ulkopuolelta eikä seinästä, niin siihen on kyllä syynsä. Jääköön tässä vaiheessa vielä arvoitukseksi.

Tanssilava muodostuu

Parin viikonlopun puhailun jälkeen on hyvä tarkastella kättensä jälkeä. Saa nyt vähän aikaa olla näin ja visio terassin ulkonäöstä tarkentunee hiljalleen.

Kivien asennusta puutarhaan

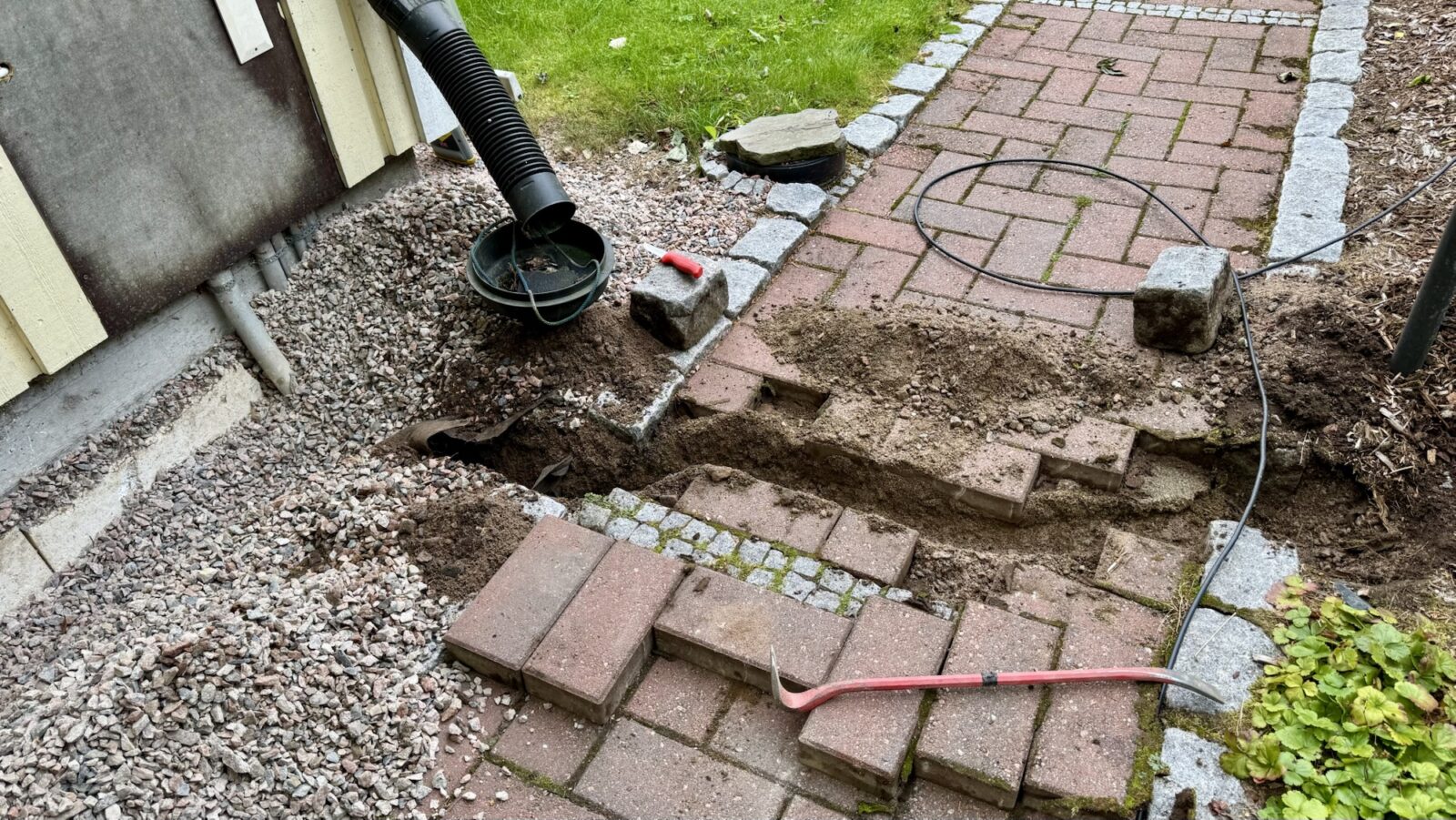

Tämän viikonlopun teemana on pihakiveykset. Kivituhkaa alle ja betonilaattoja päälle.

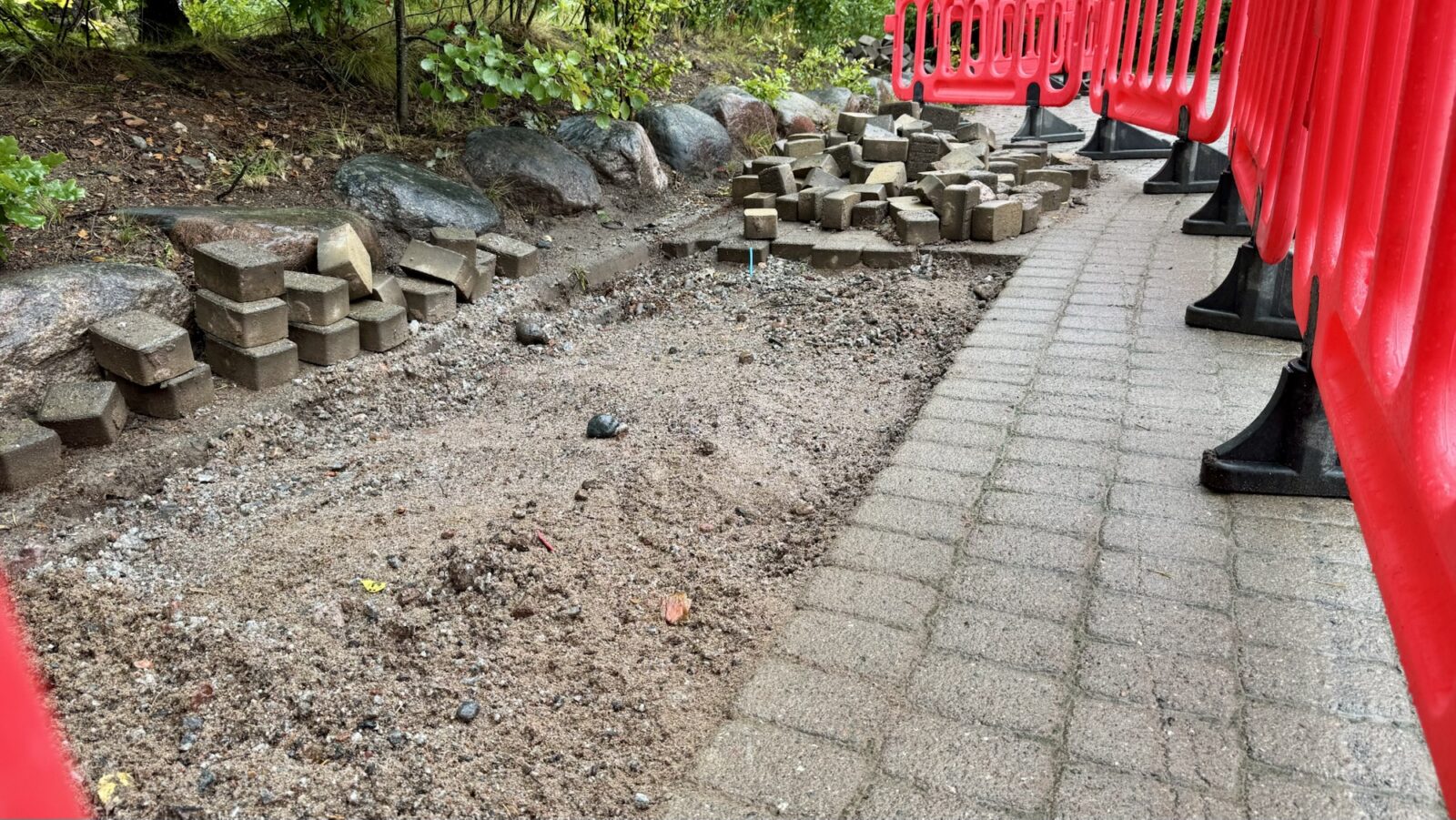

Ihan ekaa kertaa tälläistä teen ja tuntuisi onnistuvan ihan hyvin. Huomenna jatketaan ja ladotaan liuskekivilaattoja tuonne terassin edustalle.

Jatkui seuraavana viikonloppuna

Ei saatu liuskekiviä tehtyä, vaan jatkui vasta seuraavana viikonloppuna. Nyt nekin on ladottu.

Puutarhan myllerrys jatkuu

”Hela” -viikonlopun voi viettää monin eri tavoin. Me puhkittiin pesten matkailuauto sekä myllertäen puutarhaa.

Aika tarkkaan kaksi vuotta sitten istutetuille pensaille annettiin uusi kuorikate. Jussi kitki nurmelta voikukan alkuja ja Tapio siisti kaivinkoneen jälkiä ja tasoitteli sen jäljiltä nurmikon paikkaa.

Siirretty vaahtera sai myös kuorikatetta juurelleen.

Pihapolkua on nyt mallattu paikalleen ja maanantaina saapuu säkkikuorma kivituhkaa, niin pääsee tekemän polun kiville pedin.

Puutarhan myllerrystä

Vuokrattiin minikaivuri viikonlopuksi, että saisi terassin toisen puolikkaan perustuksen tehtyä paremmin ja samalla poistaa muutama vuosi sitten kaadetun orapihlaja-aidan juurakot.

Juurakot lähti, peräkärryllinen odottaa Sorttiin viemistä. Naapurin kanssa oikastiin samalla ratapölkkytukimuuria ja oja siivottu. Ojan kaato kaivolle vielä pitää korjata samalla kun tuohon laskee salaojaputkea ja peittää sen.

Terassin pohjatyöt vaatii vielä mursketta ja nurmialue tasoitusta, multaa ja siemennyksen.

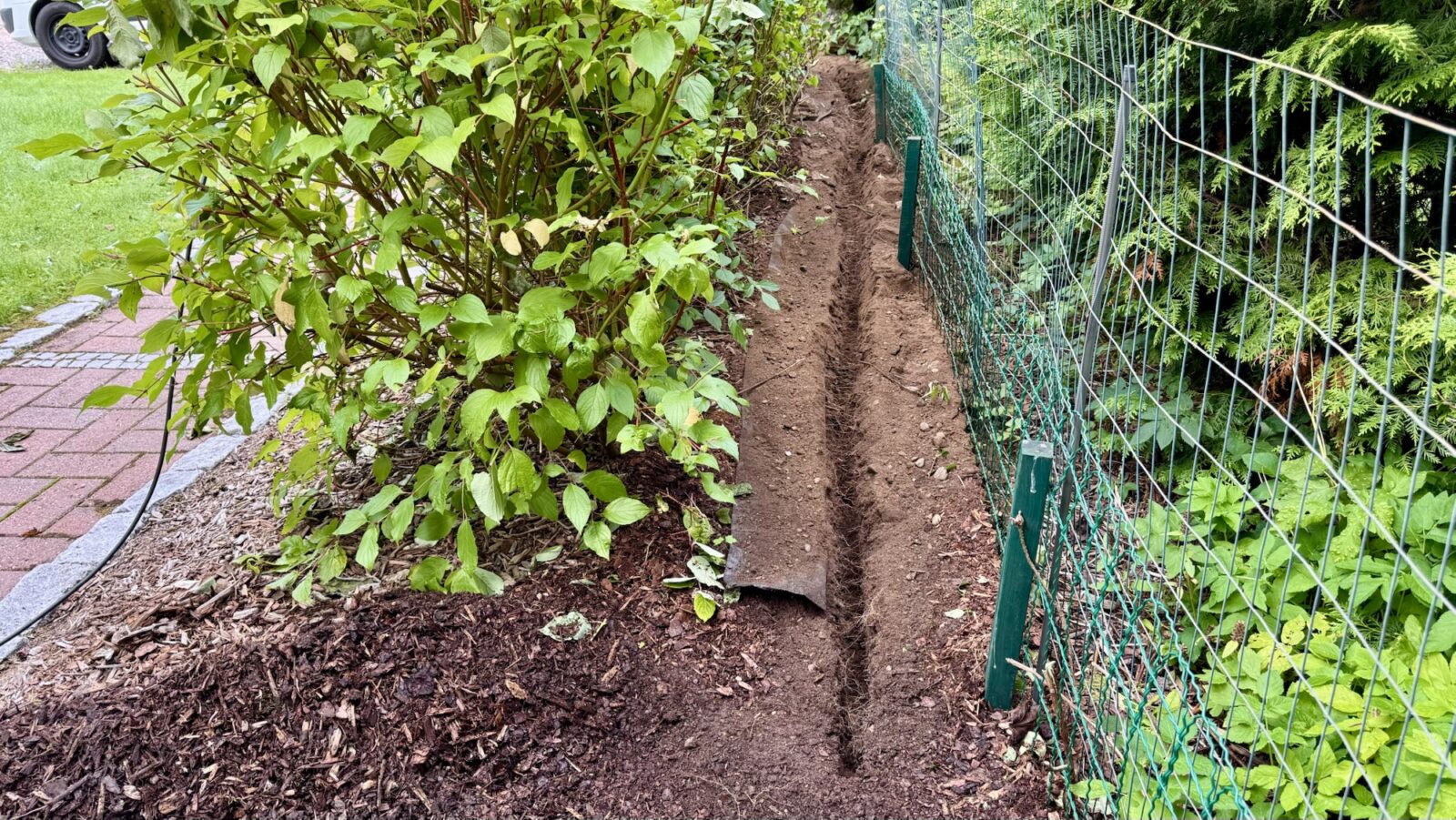

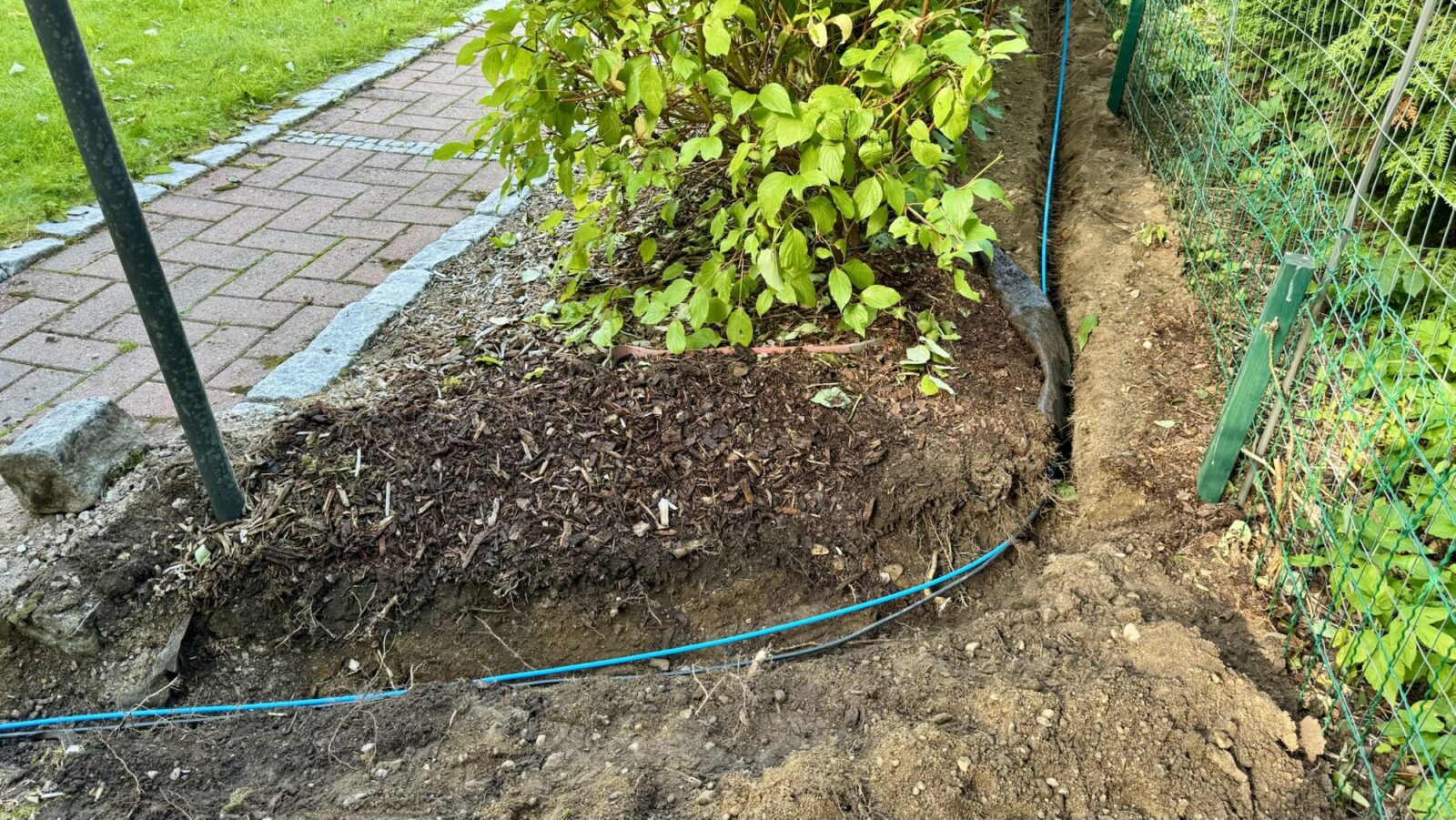

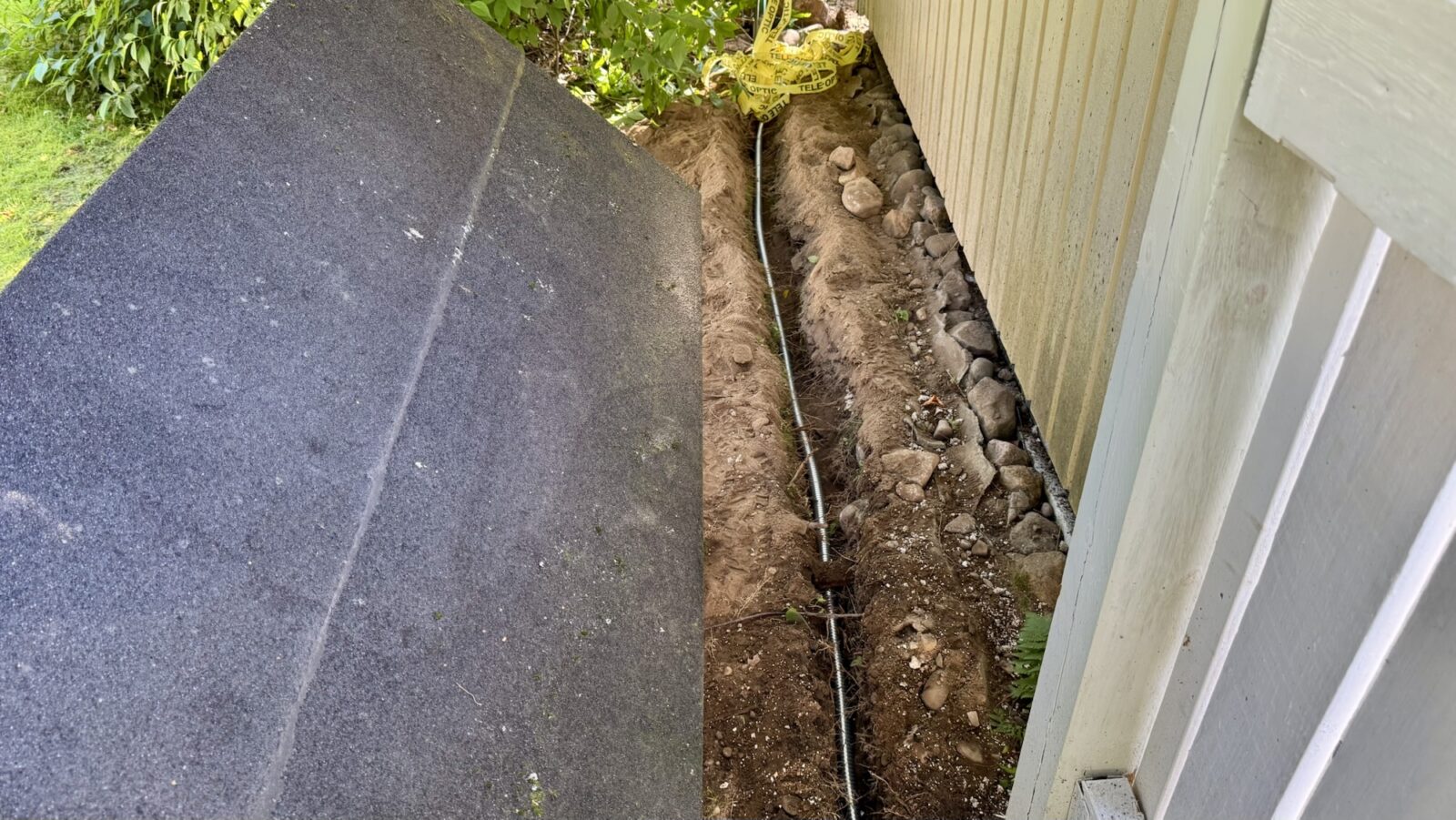

Ja samalla kaivettiin maakaapeli autokatokselta roskakatokselle. Saa yhden ”karavansähköpaikan” roskikselle, kun matkailuauton paikka on siellä.

Pizza-ooni

Sehän toimii. Sit pitää opetella tekemään itse pohjan taikina itse, jos jopa opettelisi juuren. Lidlin pakastepizza lämpeni hetkessä. Huomenna kokeillaan Grandiosa.

Tietenkin kaasuliitäntä on matkailuauton kanssa yhteensopiva.

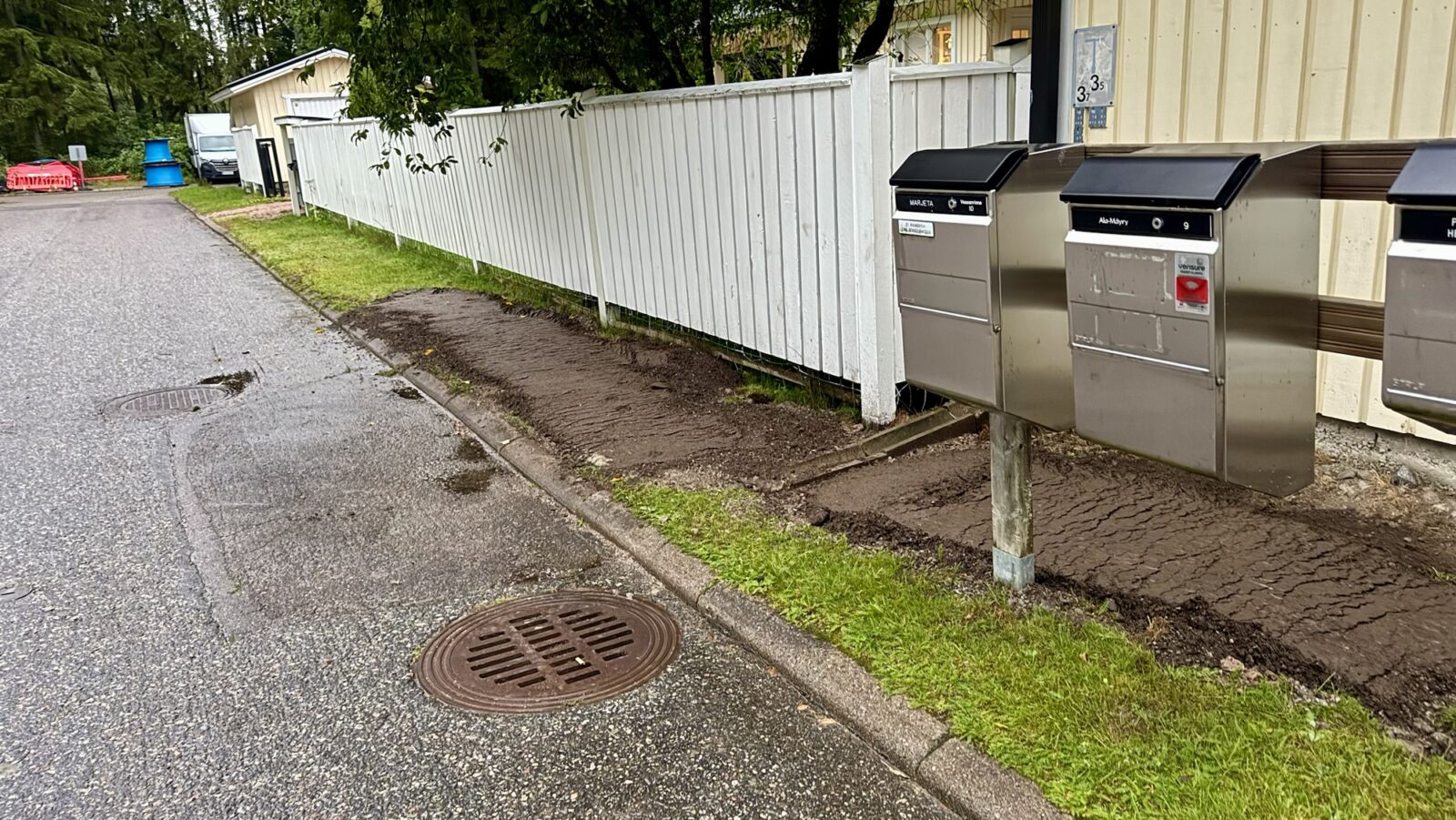

Roskakatokseen lisää tilaa

Alkuperäiseen katsokseen mahtui yksi roskis. Päätimme lajitella pakkausmuovit ja -kartongin erikseen, joten tuli kaksi jäteastiaa lisää ja niille piti saada myös paikka.

Josko tälle talvelle saisi roskakatoksen takaisin. Vanhasta on käytetty päätyseinät. Tästä tulee nyt leveämpi, että mahtuu kaikki kolme astiaa.

Lopuksi syyskuun alussa huovutettiin katto ja maalattiin kaikki pinnat kertaalleen. Siistiä tuli.

Terassi uusiksi

Maalatako vanha, vai uusitaanko kansilaudat? Alkoi olla aika kulunut ja tikkuja jäi jalkoihin vähän väliä, joten uusitaan.

Puretaan vanhaa pois

Purettiin sitten runkoineen kaikkineen. Tuo oli suoraan maan päälle rakennettu ja osa runkopuista oli jo mätää. Jännittää mitä talon puoleisesta osasta löytyy.

Samalla saatiin tuhottua salavan kanto kokonaan pois tieltä. Saadaan jatkossa eheä terassin kansi.

Vanhemman puoliskon purku

Vanhemmen puolen purku olikin jo työläämpää. Mm ruuvien kannat oli osa ihan rikki, joten lautoja piti repiä irti. Alta löytyi vanhoja muotoiltuja betonisia laattoja, jotka on nyt kerättynä talteen. Pieni kerros multaa ja sitten hiekkaa.

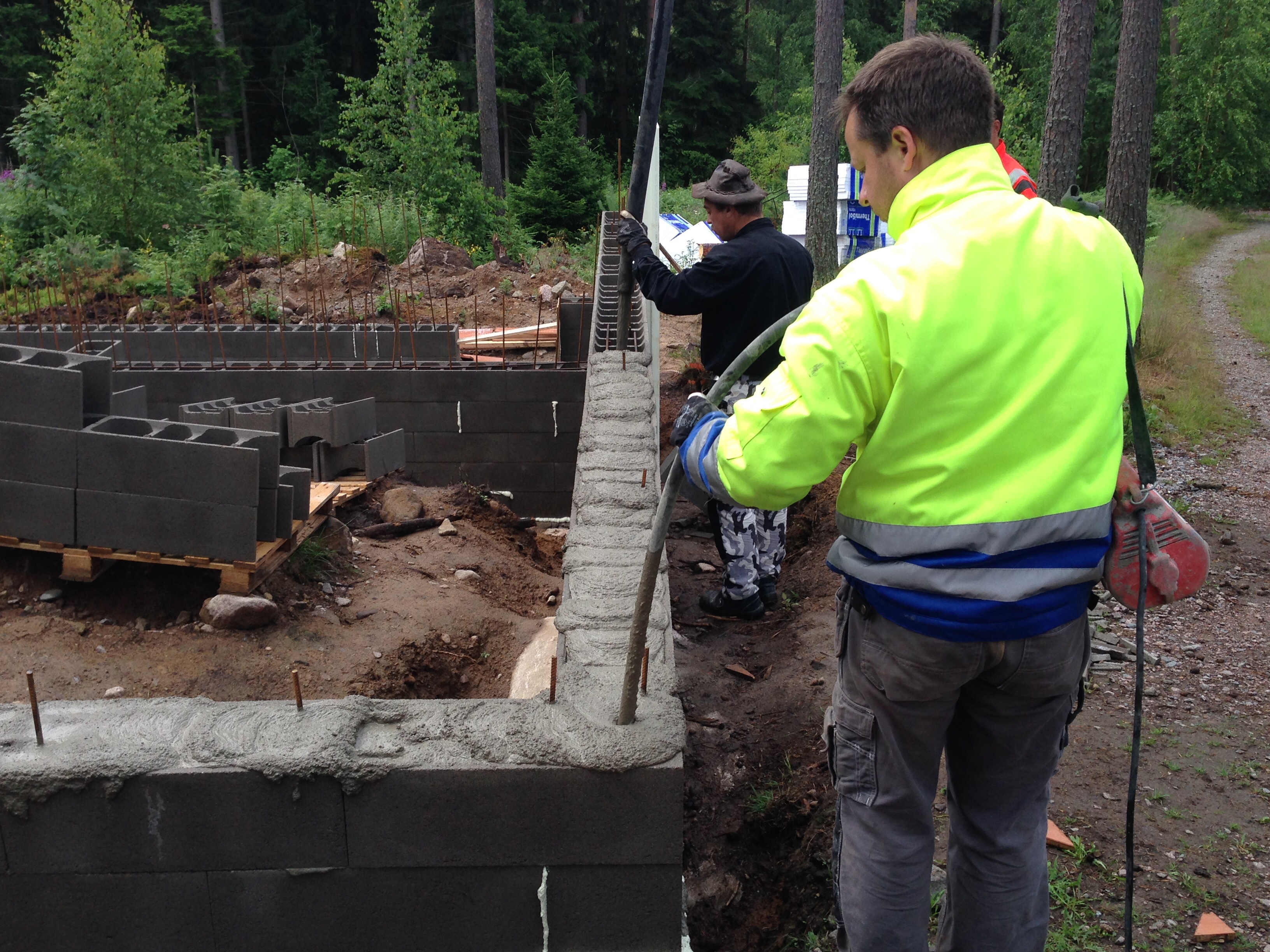

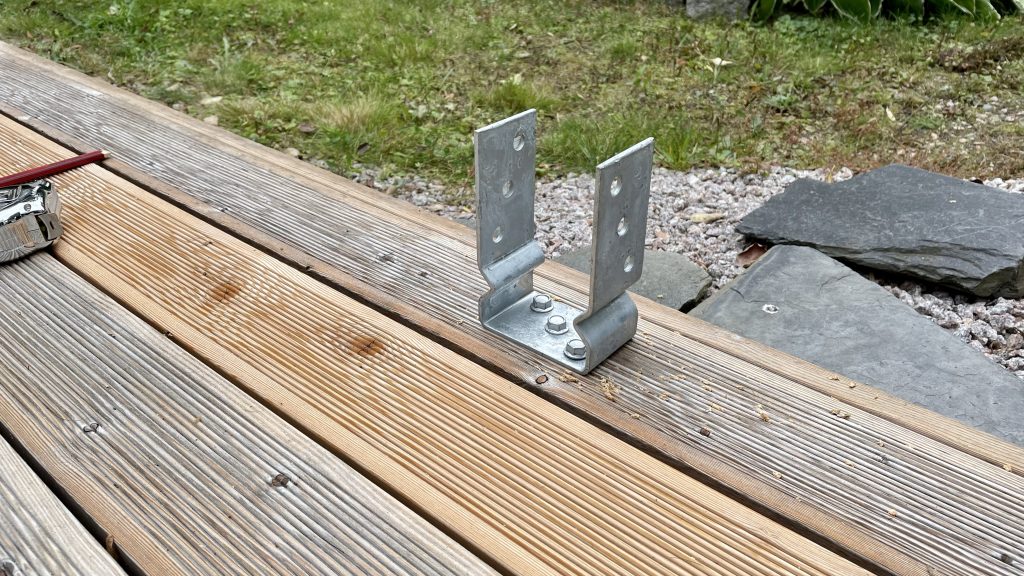

Tuohon on hyvä perustaa uusi muutamalla kierrettävällä paalulla niin syvälle kun menee. Tarinat kertovat, että tälle puolelle on naapurien louhintakivet dumpattu rakentamisen aikaan.

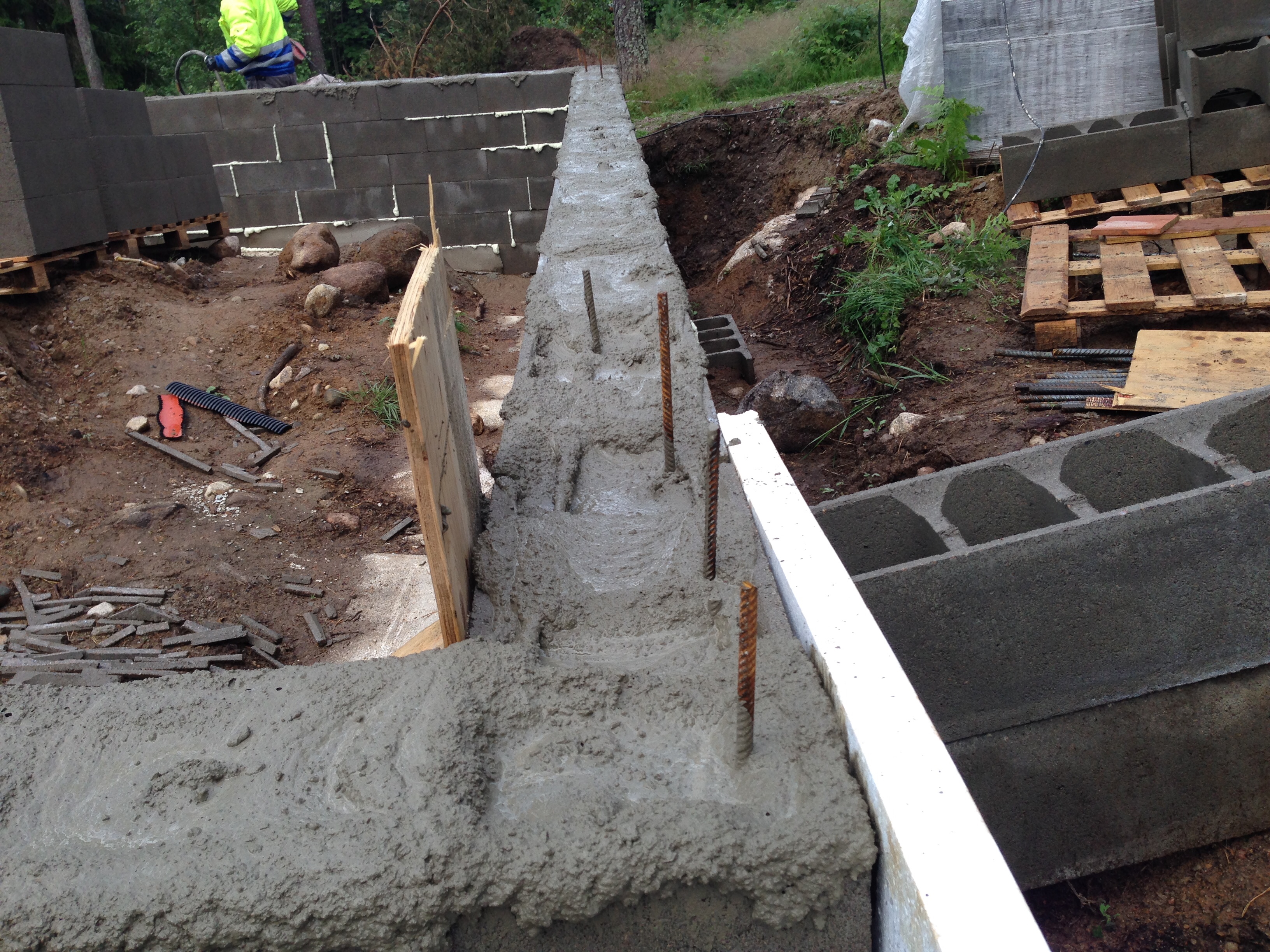

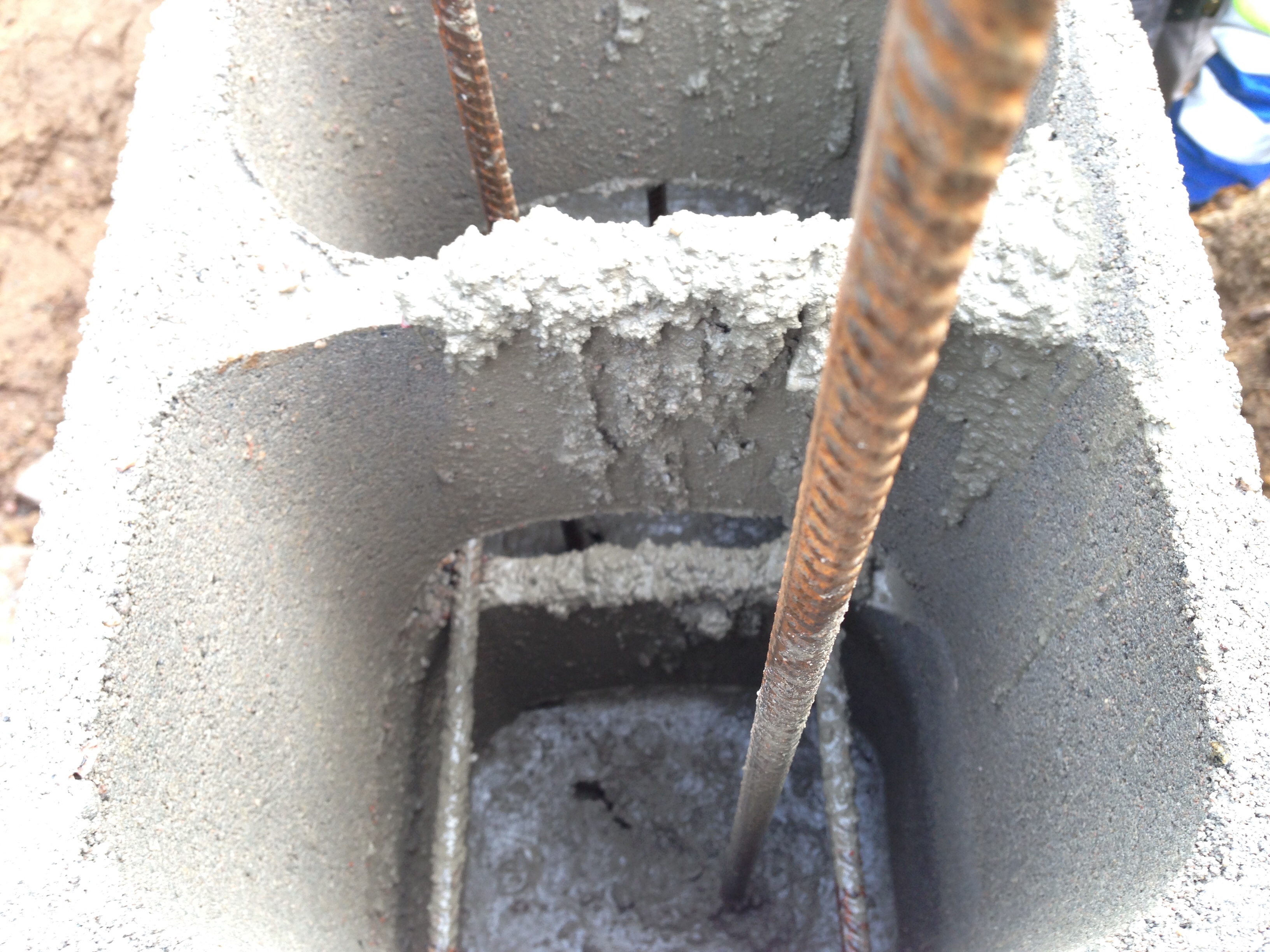

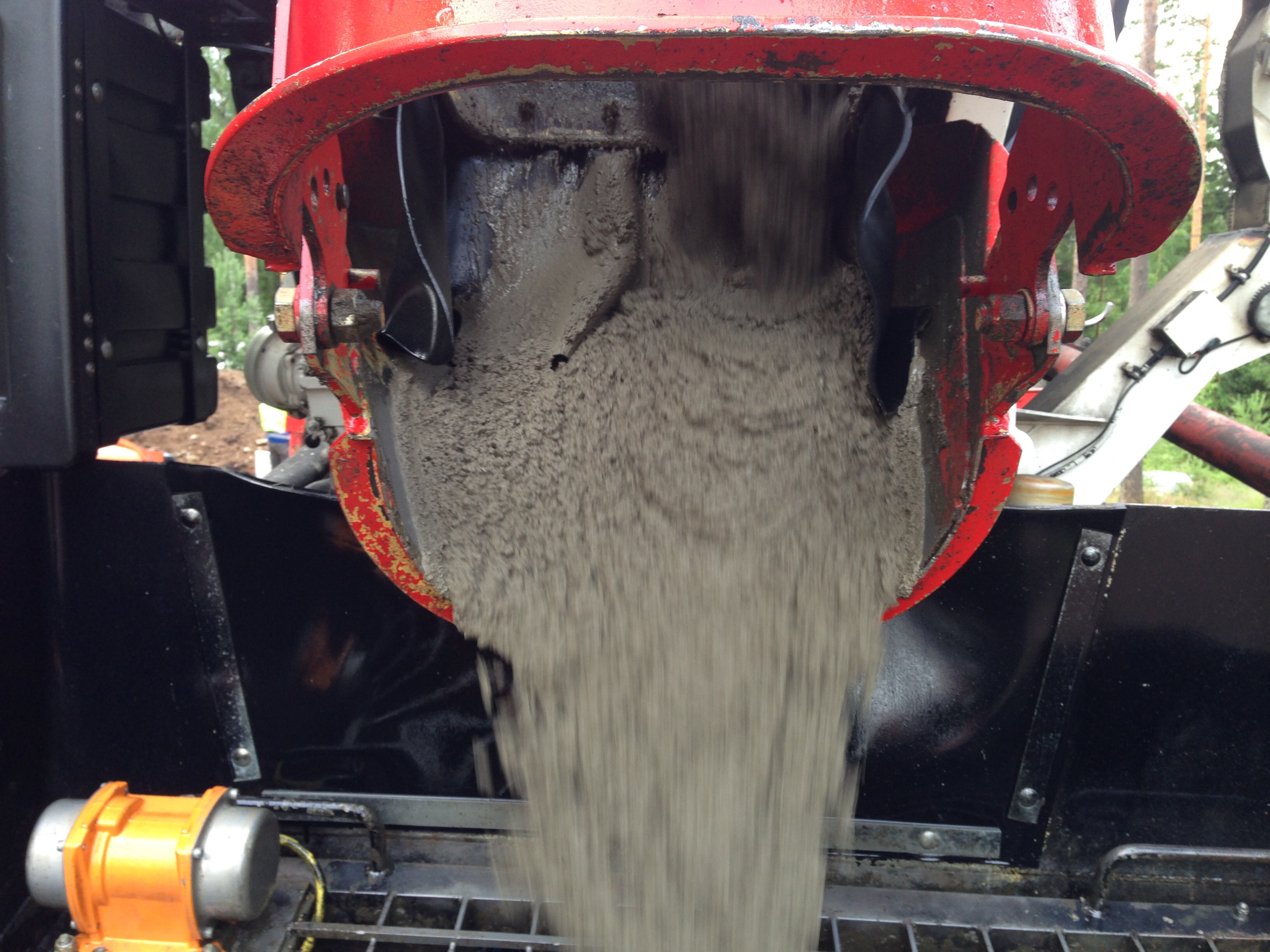

Uusi perustus ja runko

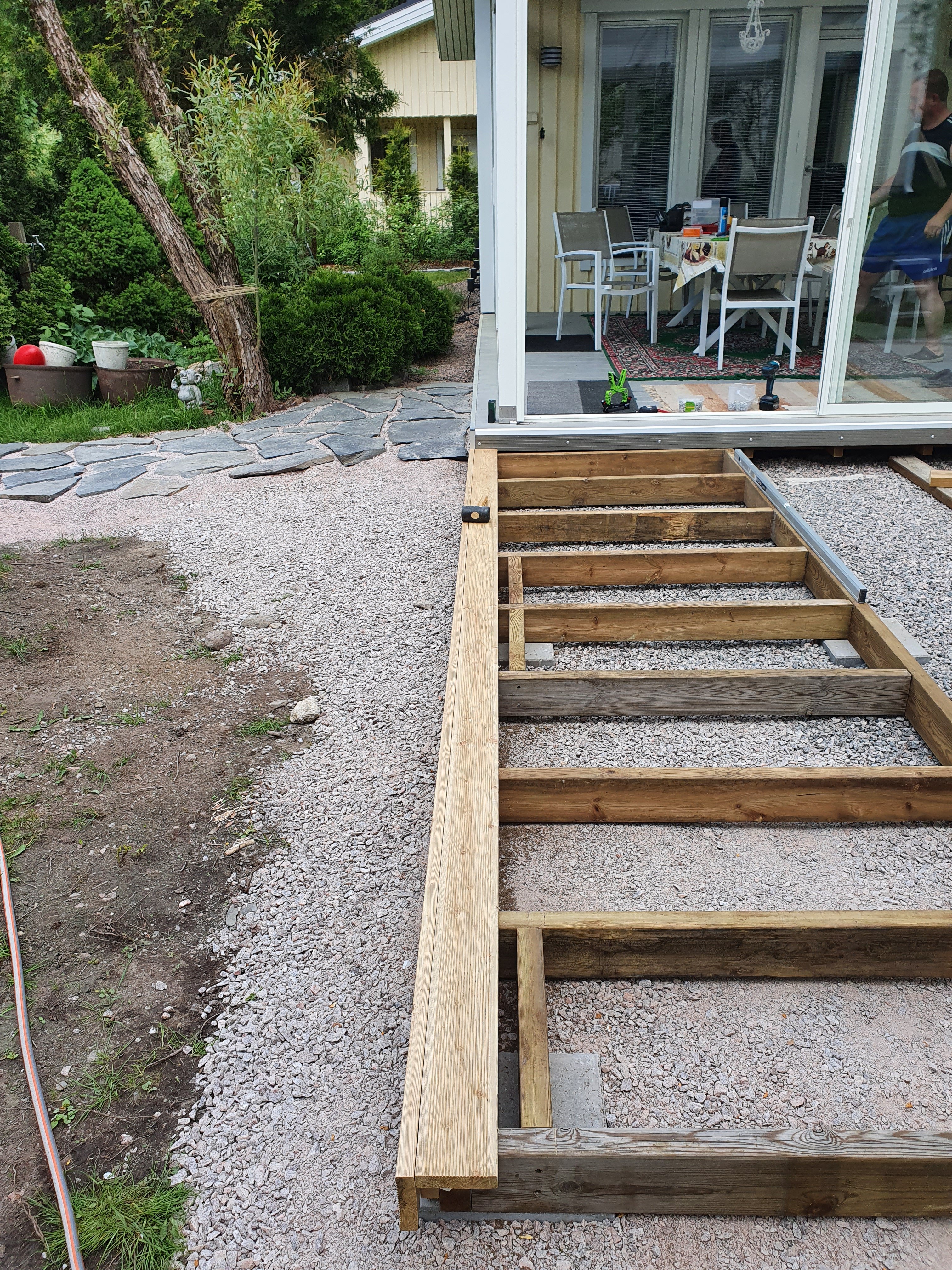

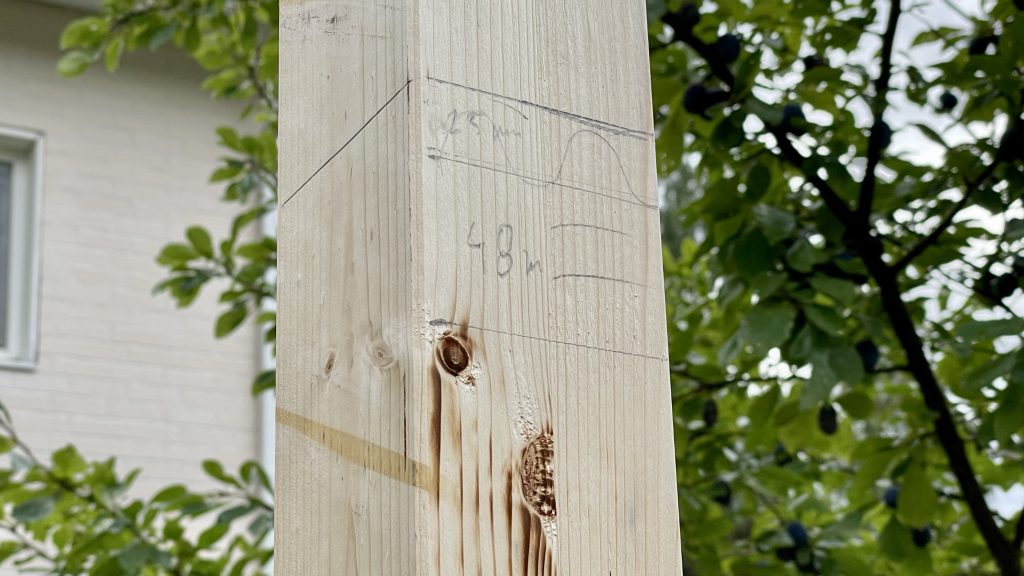

Nyt tehdään terassi irti maasta ja vähän järeämmästä tavarasta. Kaksi paalua vaipui käytännössä routarajan alla ihan loistavasti. Yksi meni puoleen matkaa kunnes törmäsi kiveen ja ei mennyt syvemmälle ja terassin keskelle jäävä paalu meni kaikki 30 senttiä. Sillä nyt ei ole niin väliä kun ei tää maa edes roudi.

Runko palkit paikalleen ja koolauspuita laittamaan. Ensin ulkoreunaan ja sitten vielä kahden metrin jaolla takkahuoneen seinästä lukien parit, että saadaan laudan jatkopaikat. Muuten laitetaan muut hieman limittäin kiinnittämisen helpottamiseksi.

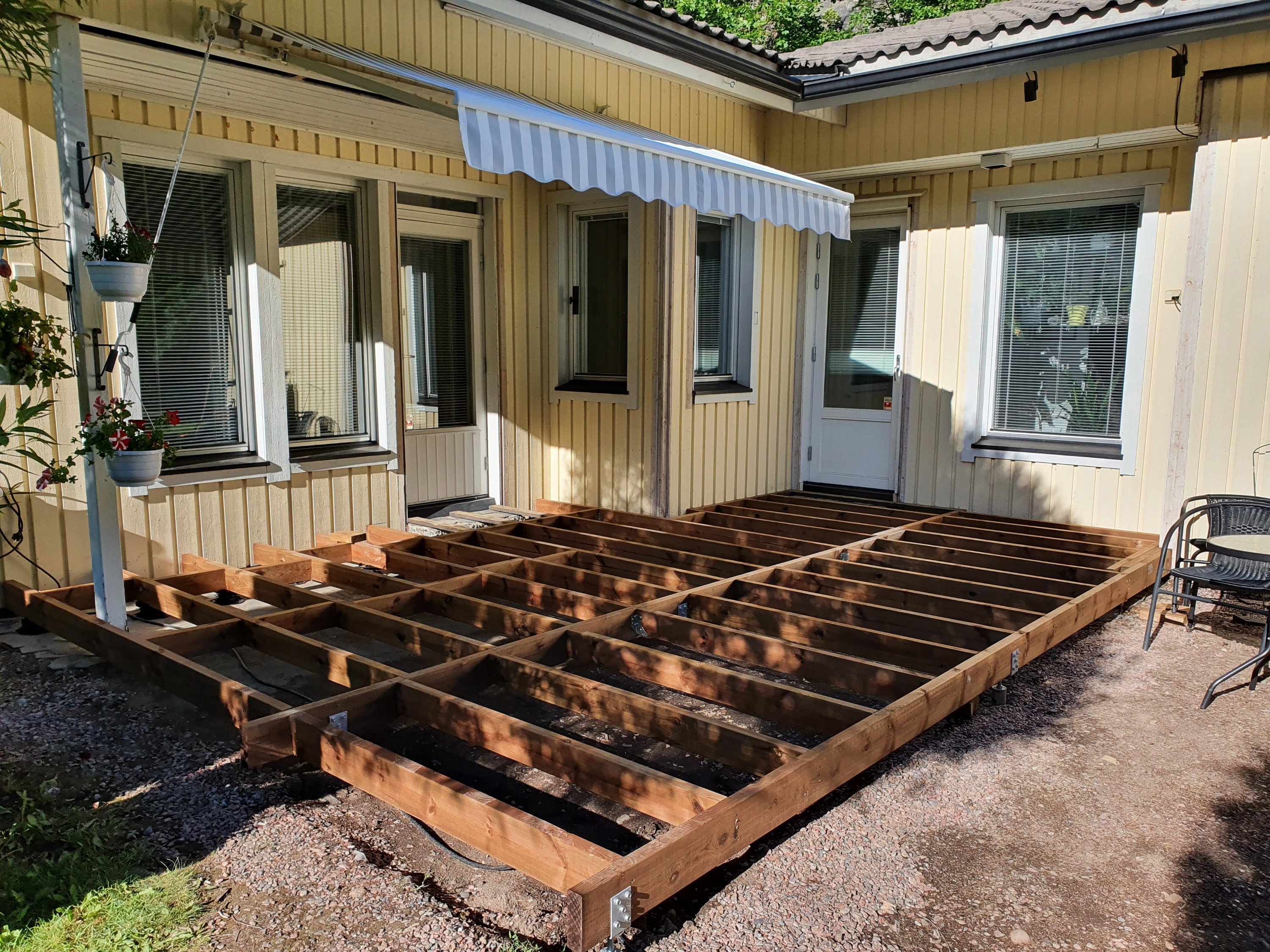

Runko valmis ja kansilautojen koeladonta

Terassin runko valmiina ja suorassa. Samalla jää vanhat portaat piiloon.

Ennen varsinaista kansilautojen kiinnitystä suoritetaan koeladonta, että näkee vähän mistä leikataan ja miten.

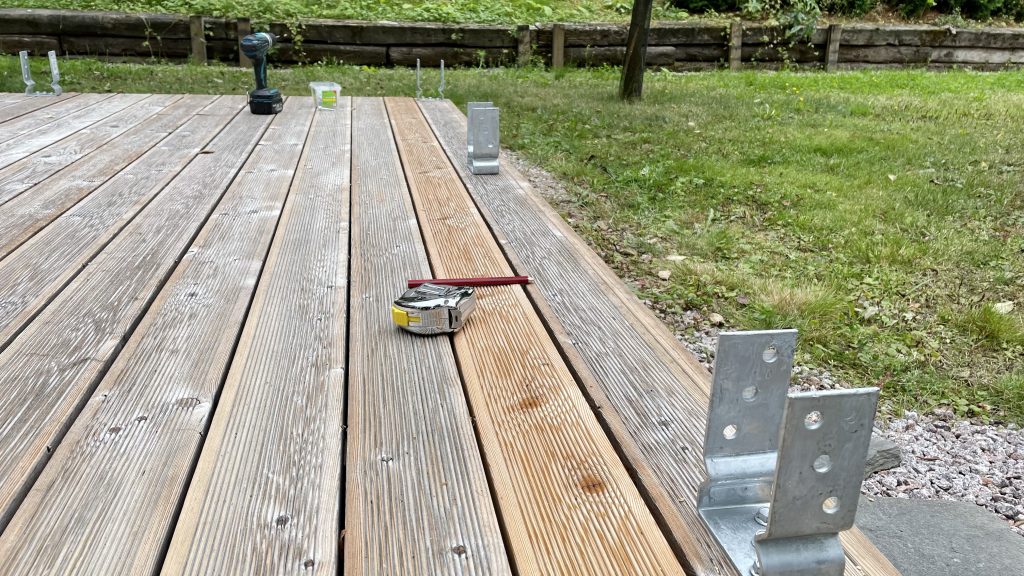

Terassin lautoja koeladottuna.

Hyvä syy koeladonnalle oli tietenkin mittaukset, oikea syy oli saada saunaterassi auki sen verran, että pääsee vilvoittelemaan.

Keväisiä puutarhan asennuspuhteita

Taas se aika vuodesta kun saa sisustaa puutarhaa. Haettiin multaa ja kesäkukkia kauppareissulla ja oli loistava päivä puutarhapuhteille.

Sunnuntain jatkot

Sunnuntaille jäi vielä reilusti puuhaa.

Istutuksiin meni 80 litraa puutarhamultaa. Vuodatettu myös pari hikipisaraa.

Mitenkään mainostamatta on pakko sanoa, että Lidlin kivennäisvesimehut ovat ehkäpä parasta tässä touhussa.

Baaritiski saunabaariin

Jussi sai kuulla vapautuvasta baaritiskistä siskonsa naapurilta, joka tiesi parturiliikkeen Töölössä olevan lopettamassa ja luopuu kaikista kalusteista. Tapio kävi paikalla katsomassa, millainen ja missä kunnossa baaripöytä on.

Sopivan kokoinen baaritiski saunabaariin.

Pöytä vaikutti oikein sopivalta tarpeeseemme ja sovittiin sen nouto heinäkuulle, kun liikkeen toiminta on loppunut.

Baaritiskin ehostus

Nyt lomien jälkeen oli hyvää aikaa putsata ja ehostaa tuota baaritiskiä. Hiotaan pinnat puhtaaksi ja suojataan kunnon lakalla.

Kun kansi tuli hiottua, paljastui hieno pinta. Tähän vedetään lakka suoraan päälle, eikä petsata ollenkaan.
Välitilan lasitus otettiin irti turvaan. Sekin pitää vielä putsata.
Jätetään nuo paneelit putsaamatta, niin jää jotain historiasta paikalleen.
Toki säätöjuomaa pitää olla.
Messinkiosien kiillotus sujuu oikeilla aineilla

Etuseinän jalkatukiputken ulkonäkö ennen kunnollista käsittelyä. Tässä vajaa puolet käsitelty ja alaosasta näkee, millainen oli lähtötilanne.
Loppuosakin on nyt valmis ja puhdistettu.
Alkaa valmistua ja baaritiski likimain paikallaan. Vielä pitää ostaa lakkaa, jotta saa tuon etulasin listat lakattua.

Siinä se alkaa olla. Vielä äänentoistoa baariin ja tiskin takaa kaapinovien viimeistely.

Pensaiden asennusta

Päätyihin tuli mustilanhortensiat ja niiden väliin vuorotellen neljä korallikanukkaa ja kolme pihajasmiketta. Korallikannukalla on hehkuvan punainen runko ja antaa väriä talveenkin.

Tuomikin kukkii tuolla taustalla ja tuoksu on hurmaava!

Nyt voi kokata

Keittiö ois nyt tältä erää valmis.

Mutta ei tästä ilman reklamaatiota selvitä. Muutama kauneusvirhe pitää korjata ja tiskialtaan pohjatulpan ohjaus ei sulje sitä.

Vielä jäi vähän itelle hommia. Pitää vielä pari seinän päätyä maalata ja listoittaa. Niin ja ne pari lattialaatan palaa liimata.

Keittiötasot ja sähkötöitä

Aamusta saapui keittiötasot, jotka asentuivat varsin nopeasti. Putkimies tulnee huomenna kytkemään hanan, astianpesukoneen sekä altaan viemäröinnin. Samalla saa vaihtaa pesuhuoneen allashanan bidee-suihkulliseksi.


Sähkärikin tuli yllättäen jo tänään iltapäivällä jatkamaan. Sai aika paljon aikaiseksi, viimeistely menee keskiviikolle.

Minäpä otin ja kaivoin kaapin taakse livahtaneen valaisimen johtimet esille ja liimasin tuon liesituulettimen valkoisen kauluksen kattoon nyt kun maustekaappi oli poissa tieltä. Vois vielä sen sisäpuolelle ruutata uretaanivaahtoa tukemaan sitä.

Kaapit on paikalla

Nyt alkaa taas näytää keittiöltä. Maanantaina tulee tasot ja allas. Tiistaina putkimies kytkemään vesijutut sekä sähkömies viimeistelemään sähköt.

Kotikylmiökin sitten tuli ihan ajallaan.

Viikonlopun aikana pitää vielä maalata katto ja viimeistellä sieltä täältä. Joni tulee jossain vaiheessa paikkaamaan lattian laatoitusta parista kohdasta.

Kaapistot keittiöön asenna!

Kävin aikaisin aamusta tekemässä pikaiset tasoitukset ennen kuin kaappien asentajat tulee paikalle.


Siinä se alkaa olla. Sen verran meni uudestaan asennukseksi kun huomasin, että pistorasioiden sähköt oli laitettu kaappien keskelle, kun piti olla kaappien laidoilla. Kaappien keskelle nimittäin tulee LED-valospotit.

Iltasella sitten vielä kävin piikkaamassa uunikaapin paikalta vanhat lattialaatat pois.


Kaksi laatan paikkaa pitää liimata samalla kun takkahuoneen lattian laatoitus jatketaan perälle asti. Poistetun kaapiston alla kun sitten ei ollut laatoitusta.

Keittiöasentaja aloitti

Pohjatöiksi asentaja levytti puolet seinästä ja veti vedeneristeet tiskiallasseinälle. Aika siivon jätti asentaja jos vertaa miten oli ennen hänen tuloa paikalle. Sähkärikin siivos jälkensä.

Minä taas levytin uunikaapin taustan, että pääse vetämään tasoitteet maalausta varten.


Huomisen ohjelmaan kuuluu ainakin kamojen roudausta muuttoliike Jonin avustuksella. Pitääkin illalla purkaa työpöydät ja labrapöytä Jussin kanssa.

Aamun puuhastelua

IMG_2629.JPGKalusteiden toimitusta odotellessa tasoittelin viimeisiä seiniltä ja katosta, josko iltapäivällä pääsisi hiomaan. Näiden lisäksi sain piikattua kaappien alusalueen vapaaksi vanhoista laatoista, niin ei jää kummitelemaan kun jossain vaiheessa uusitaan lattian pinta. Hienosti säilyä lämmityskaapeli ehjänä.

Sähkäri kävi ja muuta valmistelua

Aamuseitsemältä tuli sähkäri tarkistamaan mitä tehdään ja ryhtyi tekemään. Oli varsin iloinen kun seinät oli auki ja sai vedettyä tarpeelliset putket ja johdot.

Suurin työ oli vetää 5 x 2.5mm² keskukselta tulevan uunikaapin luokse. Saadaan kaksi uunia ja jääkaappi kunnon sähköihin kiinni.


Samaan aikaan poistin sen tapetti-boardin ja tasoittelin pintoja.

Illan päätteeksi kunnon pölytystyö kun roilotin alakaappien alle jääviin lattialaattoihin railot, jotta ne pääsisi huomenna talttaamaan irti. Päästään tekemään vedeneristykset ennen kaappien asennusta.


Huomenna kello 07.00 pitäisi tulla kalustekuorma. Sitä vastaan ja irroittamaan poistettavat laatat.

Välitilan laattojen poisto

Eipä oikein lähtenyt siististi nuo laatat. Alle oli liimattu joku asennuslevy, jossa ne oli kiinni. Hetken konsultoinnin jälkeen päädyimme leikkaamaan kipsilevyineen päivineen pois.

Lisäetuna helpottaa sähkärin työtä, kun saa kaikki vedot seinän sisään.

Viimeisetkin keittiön kaapit purettu

Jussi ja Roki oli mukana kun purettiin loput kaapit pois. Vielä nuo välitilan laatat pois ja pääsee sähkäri töihin ja minä tasoittamasn näkyville jäävät paikat. Niin ja pitää tuo tapetti-boardi poistaa vielä.

Vaihdettiin vesipisteen sulutkin tuoreempiin, niin saatiin kämpän vedet takas päälle. Pääsee pas…. ja Roki saa vettä juotavaksi.

Ensimmäisiä tavaroita roudaten

Pakattiin suurin osa Lundia-hyllyistä kyytiin ja roudattiin ne uuteen osoitteeseen. Näistä pitäisi ainakin työhuoneeseen, sekä säätämöön tehdä hyllyt. Mitä sitten lopuille? Ehkä vielä muuhunkin, jää nähtäväksi.

Vanha keittiö ulos

Tästä se homma sitten alkaa. Nämä pitäisi purkaa pihalle, jotta ensi viikolla pääsisi keittiöliike asentamaan uudet jutut. Hirvittää oikeastaan eniten tuo välitilan laatoitus, että miten mahtaa saada pois.

Tiskiallastason poistaminen oli aika helppo kun sai vain sulut kiinni. Nuo sulut on aikansa nähneet ja pitää käydä ostamassa uudet, sillä kuuman veden sulkua ei saanut kuunolla kiinni. Näin ollen piti sitten sulkea kaikki vedet. Helpostihan nuo kaapit toisiaan lähtee.

Kylmäkaapit syrjään ja vielä näiden kaappien purku. Kattoa vasten oleva kotelointi olikin liimattu kaappirunkoihin ja lähti vasaralla lyömällä helposti irti. Tällä seinällä olevaa välitilan laatoitustakin irroittamaan pääsi yrittämään. Yritykseksi jäi, pitää varmaan ottaa litteä sorkkarauta ja naputella vasaralla. Poravasara on aika järeä työkalu ja menee kipsilevystä ennemmin läpi. Joten jätetään huomiseen.

Lattialaatoitusta ei ollut tarkoitus uusia, mutta jotenkin tuntuu, että sekin olisi tarpeen. Laatoitus on tehty joskus kaappien asennuksen jälkeen, ja sen kyllä huomaa. Ongelmaksi vain tulnee lattialämmityskaapeli, joka lienee laatan alla saneerauslaastissa suoraan.

Hyvä puoli tässä vaiheessa lienee myös se, että kaappien takaa ei löytynyt mitään jännää, vaikka kosteusvaurioita.

Tästä se Espoolaisuus alkaa

Avaimet on haettu ja reititin viety valmiuteen tuonne uuteen kämppään. Huomenna iltaan mennessä pitäisi bitin kytkeytyä meidän sopimukselle. Nyt tuo oli ottanut kuitenkin kiinni edellisen asukkaan bittiin.

Uusi keittiö

Loppusuoralle pääsi Puustelli ja Keittiömaailma, näistä Puustelli hinnoitteli itsensä ulos.

keittiö2a.jpgJotain tuollaista siitä nyt olisi tulossa, tosin vielä tuota on vähän säädetty näiden havainnekuvien jälkeen. ”Lopullinen keittiön ulkonäkö voi poiketa kuvasta.” 🙂

Ensimmäinen tarjous

Ihan hyvä alku tuolta Keittiömaailmasta ja perusajatus on kohdallaan. Ovien ulkomuoto ja sävyt mielestäni eivät ole ne mistä oli puhetta. Tässä taso on edullisempaa laminaattia ja ajatus oli kvartsitasosta. Pyysin nyt tarkistamaan muistiinpanonsa ja tuomaan sen mistä on ollut puhetta.

Näitä katsellessa tuli myös mieleen, ettei välitilan taustasta ollut paljoa puhetta, että mitä sinne laittaisi.

Keittiösuunnitelmaa

Tarkoitus on päivittää uuden kodin keittiö. Arvostan tässä keittiössä tuota koko pöydän tiskiallasta ja onhan siinä tilaakin reilusti. Tasot ovat laminaattia vaikka kiveltä näyttävät. Liesi onkin sitten ihan perinteinen ja vain 50cm leveä. Välitilan laatat on jossain vaiheessa maalattu yli ja se näkyy.


Nykyinen keittiö

Ikean keittiösuunnitelmaohjelmalla saa aika hyvin kuvattua ajatuksensa tulevasta keittiöstä. Sillä saa samalla suuntaa antavan hinnan kalusteista ja koneista. Siihen toki tarvitaan mittoja aika paljon, jotka oli kätevää keräillä yhdellä asunnon näytöistä.

Screenshot 2017-04-08 07.02.31.png
Ikean keittiön suunnitteluohjelman tulos

Tällä suunnitelmalla on helppoa lähteä pyytämään tarjouksia keittiöliikkeistä.

Autotalli – valmis lopputarkastusta varten

Tuohon vielä ovi ja vähän ympäristön siivousta, niin voi ottaa lopputarkastuksen ja tallin saa käyttöönkin.

Onhan tuota rakennettu. Kaksi kertaa kävi kaveri tunkkaamassa ovea paikalleen ja nyt se on hyvähkö. Jouselta voisi ottaa ehkä vähän pois, on vähän tiukka kun ovea pitäisi saada alas ja kiinni.

Autot mahtuu sisään ja rojua myös.

Sähkötyöt viimeistelty ja kaikki muutkin valmiina. Kunnan rakennustarkastaja voidaan ottaa paikalle.

Nyt näkee ulos nosto-ovestakin. Ei tuu avattua ovea vastaan tulevan syliin.

Autotalli – tuulensuojaa ja rautoja

Näin se etenee, nyt on rakenteet jäykät kun on tuulensuojalevyt, reevat ja vaakalaudat paikallaan. Raudoitustkain on saatu lattiavalua varten ja jos tänään saisi raudoitusverkot paikalleen niin voi vastaava tulla tarkastamaan.IMG_0674

Tästä vielä talli tulee. Tiilet on jo tontilla ja tänään tulnee julkkari- ja räystäslaudat. Mahtaisko sitä päästä valamaan lattiankin viikon parin sisään.

Ikkunoille vielä aukot, kun vaan keksi mihin.

Autotalli – Sähkölaitos kävi

IMG_0637

Viimein se sähkölaitoksen alihankkijan lähettämä asentaja kävi siirtämässä mittarin uuteen mittauskeskukseen ja oma sähkäri pääsi tekemään tarvittavat muutokset. Nyt talliin on sähköt ja sieltä jatkuu sitten vanhalle keskukselle ja lopulle kiinteistöä. Hurjat paukut tuolla on, liittymä on kuulemma 3 x 50A.

Tämän jälkeen päästiin viimein tekemään ulkopuolen täyttöjä ja nyt viikonlopun aikana on saatu suurelta osin tehtyä. Jonkin verran tarvitaan vieläkin sepeliä ja samalla pitää ottaa vaunun parkkipaikan ja tuon tien päälle mursketta.

Aluskatekin on saatu paikalleen ja ruoteet melkein kaikki paikallaan. Tänään ukkonen ja kaatosade piti huolen siitä, että katolla ei jatkettu ihan loppuun.

Foamit on lattian alle on melkein kaikki paikallaan, mutta rankka rakeiden sekainen kaatosade sai senkin keskeytymään, sillä vaikka aluskate onkin tuolla, tuli tuota vettä ja rakeita niin lujaa, että tuolla alla kastui oikein kunnolla.

IMG_0638

Nyt vielä viimeiset täytöt ympärille niin päästään levyttämään seinät ja vetämään vinolaudat tukevoittamaan runkoa.

Autotalli – Runko on saatu harjakorkeuteen

Kattotuolit tuli ja ne nostettiin viime lauantain aamuna paikallaan, päästiin tekemään eteläpäädyn kolmiota ja sinne poikaset valmiiksi. Huomenna varmaan työtelinettä tähän oven päätyyn ja saa siihenkin päätykolmion ja poikaset, sitten vaan aluskate ja ruoteet.

Edelleen odotellaan sähkölaitosta, että saadaan uusi sähköpääkeskus käyttöön.

Autotalli – Runkoa ja sepelitäyttö

Ensi kaivetaan kuoppa ja sitten se täytetään. Runkoa on saatu jo osin pystyyn, jotta saatiin sähkökaapille paikka. Lisäksi otettiin perustuksien sisäpuoleinen täyttö. Ulkopuoli odottaa nyt sitten sähkölaitosta, että tulevat siirtämään mittarin ja saadaan tän tontin pääkaapeli pantua poikki ja kytkettyä uuteen keskukseen.

IMG_0604

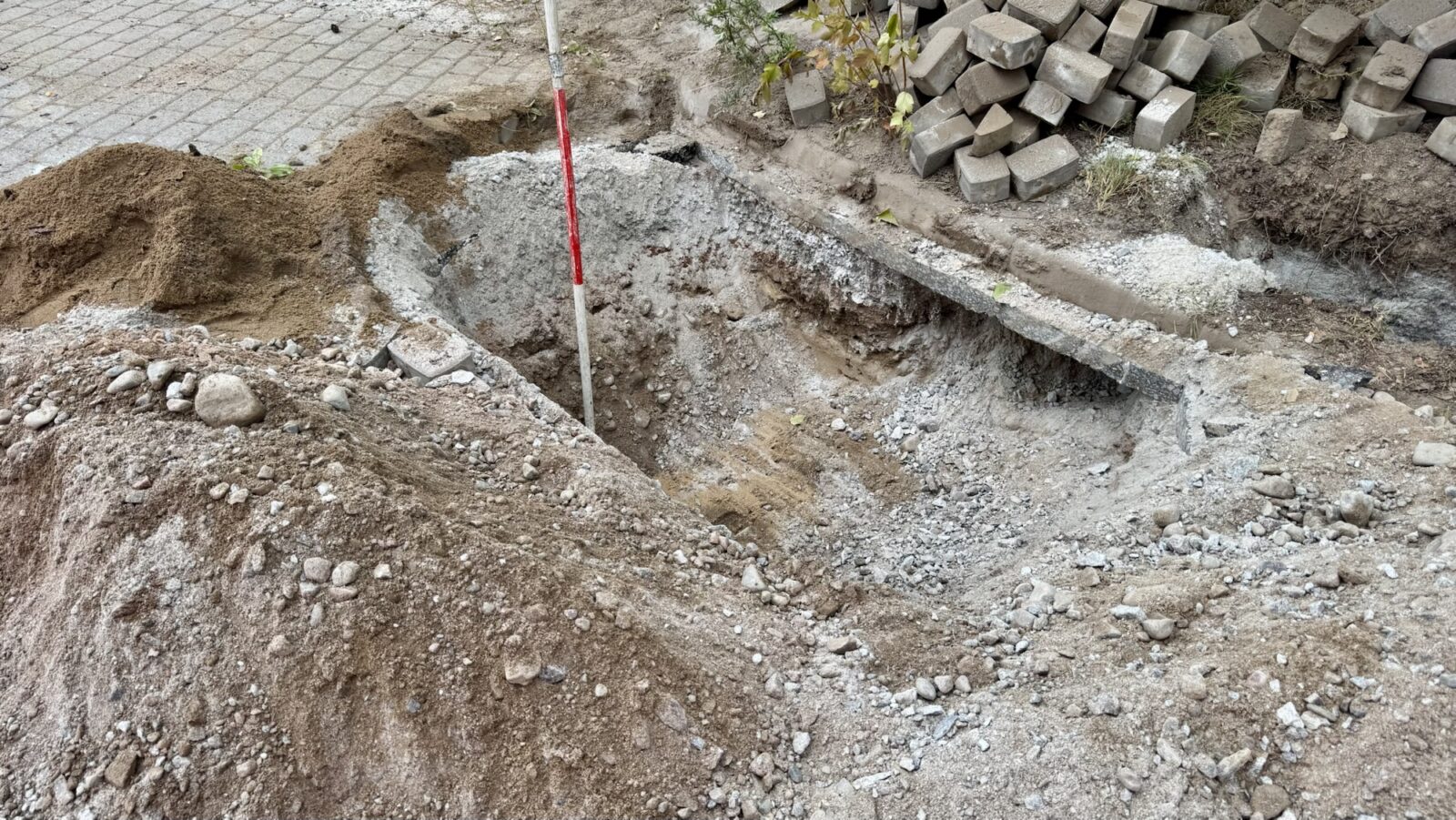

Autotalli – perustukset nousee

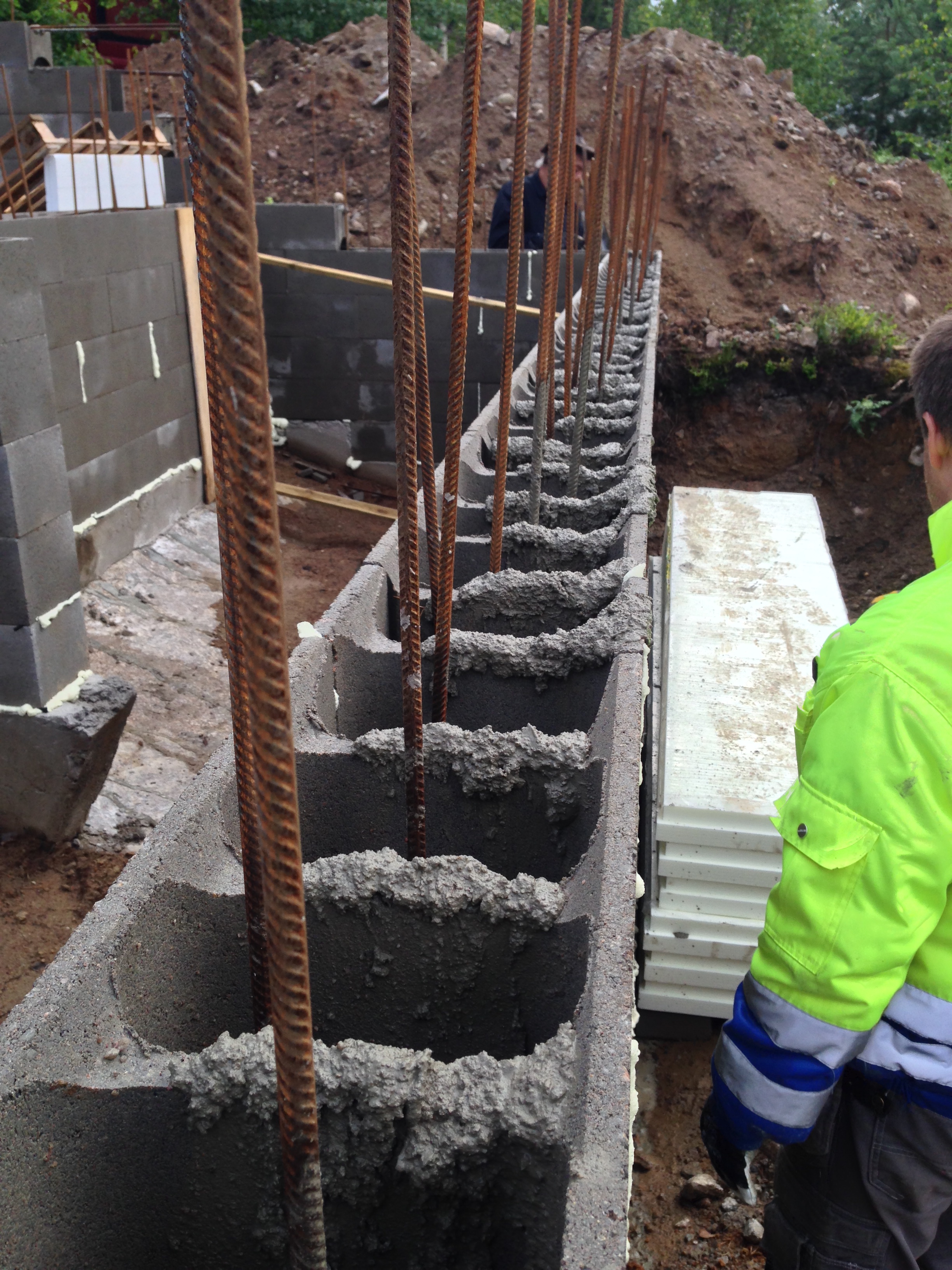

Näin ne perustukset sieltä viimein nousee. Aikamoinen kuoppa siihen tuli kun kalliota tuli yläpäässä melkein heti vastaan. Ja alapäässää on syvää. Vaihtoehdot oli, että räjäytetään, jolloin on riski, että meiltä ja naapurilta menee porakaivot pilalle. Tai tehdään kallioperustus.

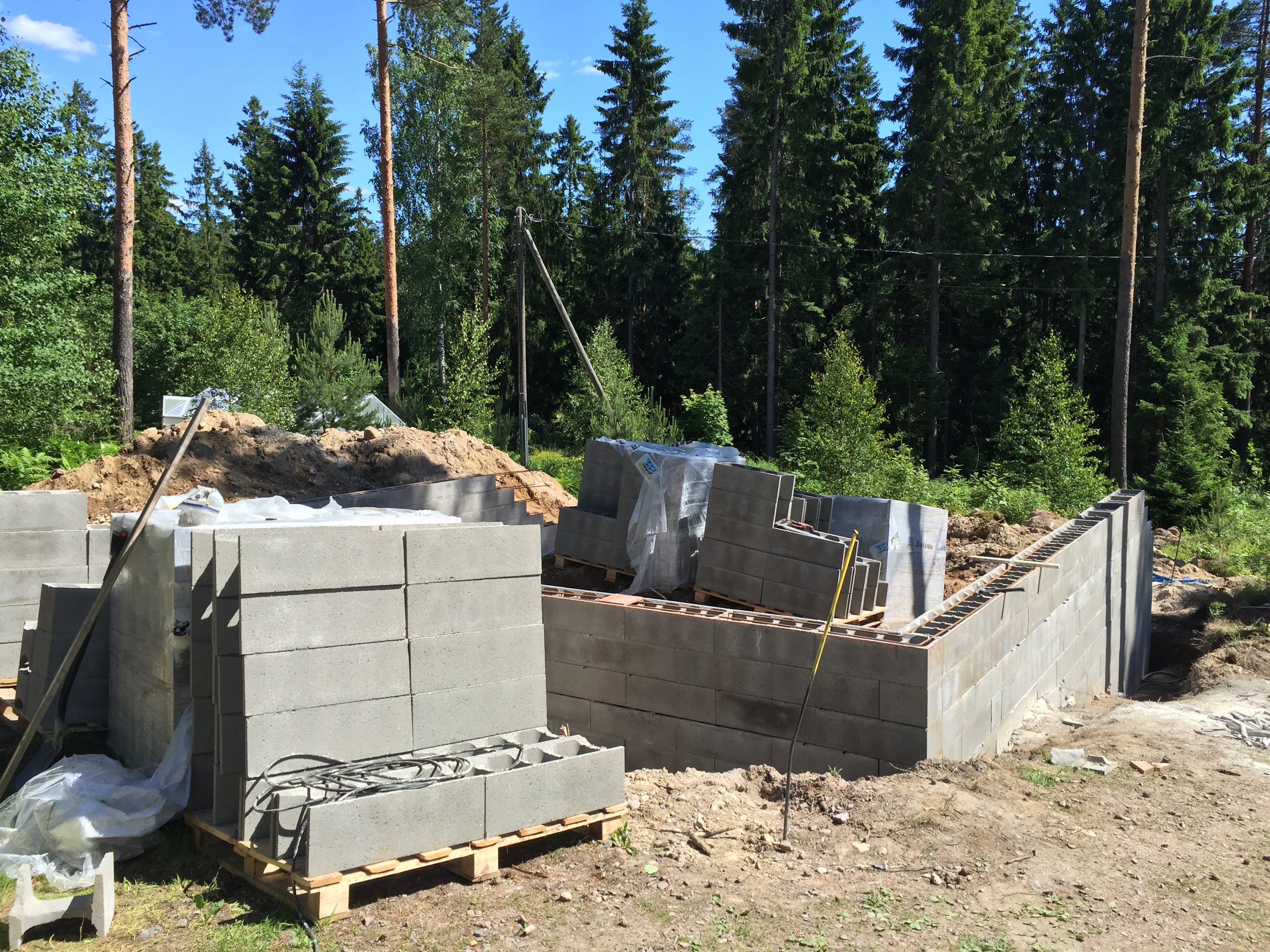

img_0450
img_0452
Perustus vielä vaiheessaan.

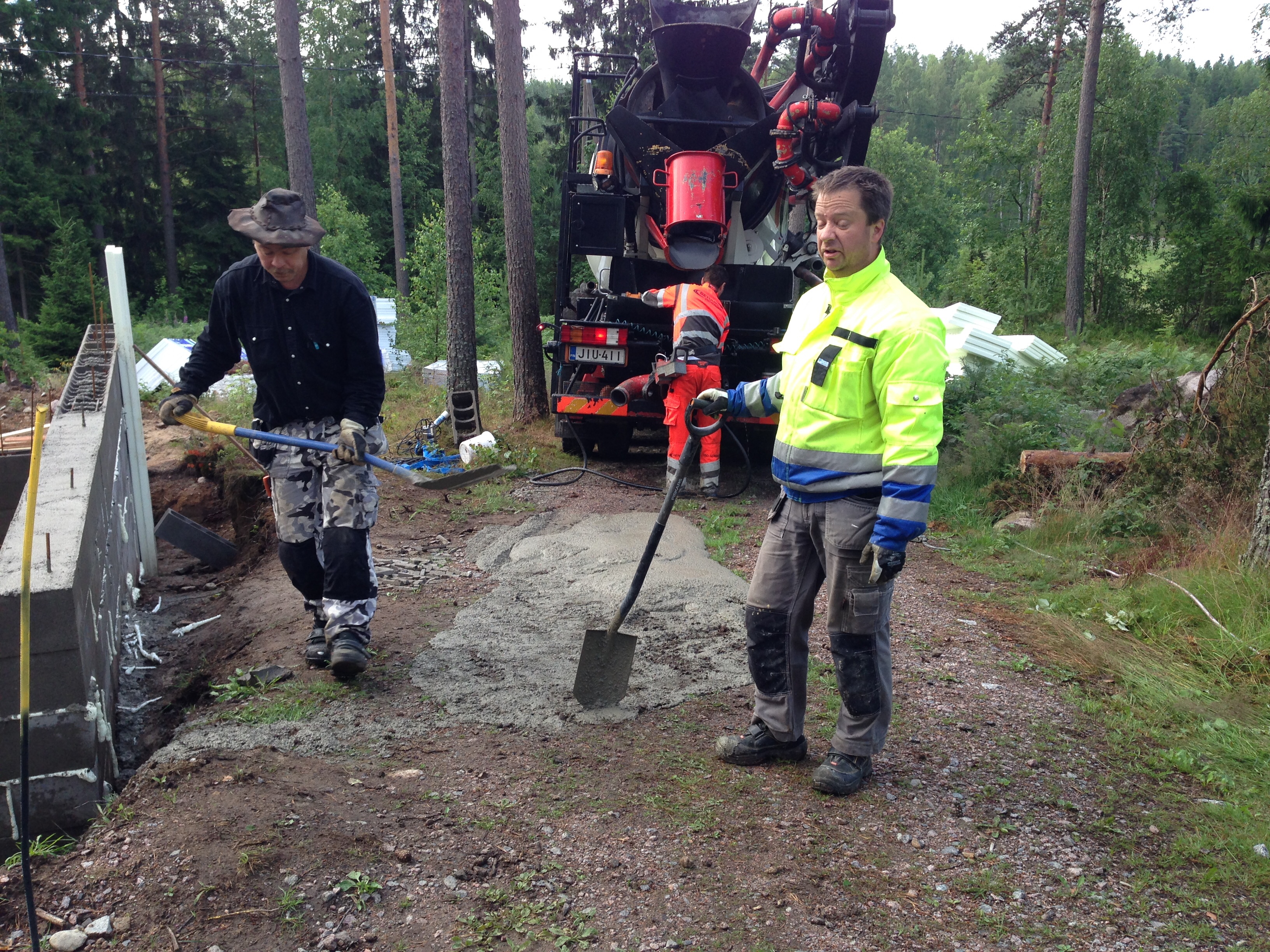

Rakentaminen etenee

Alla galleriassa perustuksen tekemisestä ja betonin valamisesta kuvia.
